Nejčastější auditní zjištění u projektů spolufinancovaných z fondů EU
|
|
- Arnošt Hruška

- před 5 lety
- Počet zobrazení:
Transkript
1 Nejčastější auditní zjištění u projektů spolufinancovaných z fondů EU MINISTERSTVO FINANCÍ Auditní orgán Ing. David Novák Oddělení Audit OP ŽP
2 Program a. Dopolední blok 9:45-11:30 Úvod do problematiky kontrol projektů Definice pojmů a představení jednotlivých typů auditů a kontrol Představení činnosti Auditního orgánu Definice účelu a zaměření jednotlivých auditů operací b. Přestávka 11:30 12:00 c. Odpolední blok 12:00 13:00 Nejčastější a typová pochybení identifikovaná v oblasti auditů praktické příklady Příčiny chyb, doporučení a prevence d. Dotazy a diskuze 13:00 13:30 2

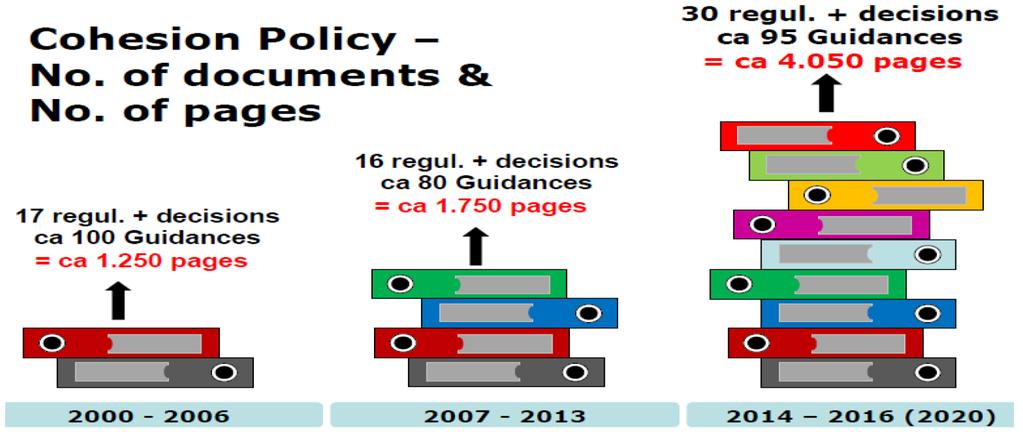

3 Fondy EU ČR: mld. Kč mld. Kč předpoklad projektů 3
4 Národní orgán pro koordinaci Hierarchie řídicího a kontrolního systému Požadavek je důsledné oddělení řídicí, platební a auditní funkce. Je vytvořen systém vzájemně nezávislých orgánů vykonávajících jednotlivé funkce v rámci implementační struktury fondů EU. Evropská komise Příjemce dotace Evropský úřad pro boj proti podvodům Auditní orgán (MF, odbor 52 - Auditní orgán) Evropský účetní dvůr Platební a certifikační orgán (MF, odbor 55 Národní fond) řídicí orgán a jeho zprostředkující subjekty (vybraná ministerstva, hl. město Praha) ŘO / ZS Nejvyšší kontrolní úřad, OFS 4
5 Fáze programu a projektu Audit AO/EÚD /EK Schválení programu Vyhlášení výzvy ŘO Certifikace ŽoP Příprava projektu a podání žádosti o podporu Příjemce Proplacení ŽoP Hodnocení projektu ŘO Kontrola ZoR a ŽoP ŘO Zprávy o realizaci (ZoR) ŘO Realizace projektu Příjemce Vydán právní akt ŘO 5
6 Kontrola ze strany ŘO versus audit AO Nutno rozlišovat kontrolu ze strany ŘO a audit ze strany AO/MF (často se spojuje, popř. zaměňuje) Kontrola ŘO - primární a nejpodstatnější část kontrolní pyramidy (ten, kdo poskytuje peníze, musí kontrolovat!) Kontroly ŘO předběžné, průběžné a následné tzn. kontroly v rámci celého životního cyklu projektu Audit AO: poté, co dojde k certifikaci výdajů předložených ŘO ze strany PCO ověření správnosti výdajů na vzorku výdajů certifikovaných v předchozím kalendářním roce, tj. ex-post audit nezávislé vyhodnocování účinnosti řídicích a kontrolních systémů jednotlivých OP 6
7 Nařízení v naší působnosti Obecné 1303/13 - čl /12 FN -hlava IV (125) EÚS 1299/13 Kap. III, čl. 12 (výběr operací) Kap. VI (funkce) čl Prováděcí 480/14 p. IV (trail, audit ) 1011/14 vzory (Popis funkcí, zpráva a výrok NAS, závěrka-vii aj.) 207/15 vzorky (AUS-VII, výrok-viii,vkz-ix, prohlášení ŘO aj.) 7
8 EK 8
9 Představení AO Auditní orgán (AO) je funkčně nezávislý auditní subjekt, ustanovený v sekci 04 Finanční řízení a audit, odbor 52 Ministerstva financí, který zajišťuje výkon auditu prostředků Evropské unie s cílem podat ujištění, že předkládané výdaje EK k proplacení jsou legální a řádné. Cílem činnosti AO je ex-post ověření účinnosti řídicích a kontrolních systémů ostatních subjektu implementační struktury EU fondů, zejména řídicích orgánů jednotlivých operačních programů (poskytovatelů dotací). Auditní orgán dává pomyslný palec Evropské komisi na to, že výdaje jsou správné, legální a řádné. Při naplňování cíle postupujeme v souladu s: předpisy EU, pokyny EK předpisy ČR (zákon č. 320/2001 Sb., zákon č. 255/2012 Sb.) mezinárodně uznávanými auditorskými standardy (IIA, INTOSAI, IFAC) vnitřními předpisy AO 9 9
10 Jaké operační programy (OP) pod nás spadají Integrovaný regionální OP INTERREG V-A Česká republika - Polsko OP Podnikání a inovace pro konkurenceschopnost OP Doprava OP Životní prostředí OP Technická pomoc OP Zaměstnanost OP Výzkum, vývoj a vzdělávání OP Praha - pól růstu ČR OP Rybářství
11 Organizační schéma Odbor Auditní orgán 1+4 (11+226) Oddělení Metodickoprávní podpora AO a OP TP 1+25 Oddělení Koordinace a audit EÚS 1+24 Oddělení Koordinace auditů ESIF 1+21 Oddělení Audit OP R a dalších programů 1+17 Oddělení Audit OP D 1+22 Oddělení Audit OP ŽP 1+22 Oddělení Audit IROP 1+22 Oddělení Audit OP PIK 1+21 Oddělení Audit OP VVV 1+24 Oddělení Audit OP Z a OP PRR
12 Představení AO Co neděláme Neauditujeme hospodaření auditované organizace Auditní orgán Interní audit! Nejsme správcem daně Nejsme detektivy a policisty Nejsme nástrojem vyřizování konkurenčního boje Nejsme zodpovědní za odhalování podvodů a trestního jednání 12
13 Hlavní auditní činnost AO Plánování činnosti AO Výkon auditů Reportování EU Ověření ze strany orgánů EU (EK, EÚD) 13
14 Indikativní časová osa auditní práce Do 31/07/N 15/02/N+1 01/07/N-1 30/06/N _ /_ / N Např.: 31/10/N _ /_ / N Např.: 31/12/N Výjimečně: 01/03/N+1 31/05/N+1 účetní období Auditní činnost AO Audit systému Audity operací Konečná žádost o průběžnou platbu CO předloží návrh účetní závěrky ŘO předběžné práce pro Prohlášení řídicího subjektu a Shrnutí výsledků AO předběžné práce pro vydání stanoviska a kontrolní zprávy Audit účetní závěrky Předložení EK: Účetní závěrka + Prohlášení řídicího subjektu + Shrnutí výsledků + Auditní stanovisko + Kontrolní zpráva EK vyhodnotí a schválí účetní závěrku Pokud EK neschválí účetní závěrku a oznámí toto členskému státu CO předloží AO konečný návrh účetní závěrky To(pro připojení zjištění z později ukončených auditů) ŘO předloží AO Prohlášení řídicího subjektu a Shrnutí výsledků AO ukončení prací a vydá auditní stanovisko a kontrolní zprávu 14
15 1. PLÁNOVÁNÍ ČINNOSTI AO 15
16 Plánování činnosti základní dokumenty 1. Auditní strategie pro každý OP schvaluje ředitel AO na požádání předkládána EK je v ní stanovena: metodika auditu způsob výběru vzorků pro audity operací plánování auditu v souvislosti s aktuálním účetním rokem a dvěma následujícími účetními roky zdroje 16
17 Plánování činnosti základní dokumenty 1. Plán auditů zpracováván pololetně pro každý OP, schvaluje ředitel AO obsahuje základní informace o auditech systému, operace a auditu účetní závěrky, tj. zejména: číslo, název a druh auditu auditorský tým auditované osoby plánované zahájení a ukončení auditu u auditu operací též číslo projektu 17
18 Plánování činnosti audity systému Na základě posouzení rizika a výsledků předchozí auditní činnosti Prováděny pravidelně každoročně Pokrývají klíčové požadavky stanovené v příloze IV nařízení (EU) č. 480/2014 Plánovány tak, aby AO v průběhu programového období ověřil veškeré klíčové požadavky (pro ŘO/ZS 8, pro PCO 5) Tematické oblasti ( IS MS2014+, protipodvodná opatření, naplnění milníků) 18
19 Plánování činnosti audity operací není efektivní/možné auditovat všechny projekty (stovky, tisíce projektů) výběr vzorku výběr vzorku je prováděn v ISAO za použití statistické metody MUS základní soubor pro výběr - žádosti o platbu (způsobilé výdaje), které byly v předchozím období certifikované (proplacené EK) velikost vzorku se pohybuje přibližně od operací ročně u každého OP 19
20 Plánování činnosti audit účetní závěrky Zařazen do plánu auditů každoročně Provádění v období listopad roku n až leden roku n+1 20
21 2. VÝKON AUDITŮ 21
22 Výkon auditů Příprava Výkon Výsledek Reporting Monitoring Pověření Prvotní analýza Zahájení Program Analýzy Rozhovory Testování Pozorování Šetření na místě Návrh zprávy Projednání Kontradiktorní řízení Vyhodnocení stanoviska Zpráva Ministr EK ŘO, PCO Sledování plnění opatření k nápravě Follow-up 22
23 2a) AUDIT SYSTÉMU 23
24 Výkon auditů audity systému Účel: Cíl: Ověření účinného fungování řídicího a kontrolního systému OP Zlepšení ŘKS pomocí doporučení, jejichž přijetí sníží rizika vyplývající ze zjištěného stavu Ověření plnění klíčových požadavků Celkový závěr k ŘKS: funguje dobře, jsou třeba pouze malá zlepšení funguje, ale jsou třeba určitá zlepšení funguje částečně, jsou třeba zásadní zlepšení v zásadě nefunguje 24
25 2b) AUDIT OPERACE 25
26 Cíl auditu operace Na vhodném vzorku ověřit legalitu a správnost výdajů vykázaných Komisi, včetně těchto skutečností: Operace byla vybrána v souladu s kritérii výzvy daného OP Soulad realizace projektu s právním aktem (podmínkami poskytnutí dotace) Způsobilost výdajů Soulad realizace projektu s právními předpisy EU a ČR, zejména: Zadávání veřejných zakázek Účetnictví Veřejné podpory Soulad realizace projektu s pravidly pro publicitu Naplnění příslušných indikátorů Aj. 26
27 Audity operací - výběr vzorku ze vzorku (sub sampling) U některých projektů není efektivní/možné auditovat vše (jedna žádost o platbu obsahuje tisíců položek mezd/faktur) Základní soubor pro výběr - žádosti o platbu (způsobilé výdaje), které byly v předchozím roce certifikované ( proplacené EK ) K výběru vzorku se používá stejná metoda vzorkování, jaká byla použita pro výběr vzorku auditovaných projektů (většinou statistická metoda MUS, nikoliv analýza rizik) Výběr probíhá automatizovaně prostřednictvím informačního systému AO 27
28 Výkon auditů audity operací Auditní práce: přezkoumání dokumentace - analýza dat a údajů o projektu v IS (MS2014+) prověření souladu realizace projektu v oblasti: zadávání veřejných zakázek účetnictví veřejné podpory ochrany životního prostřední rovných příležitostí rozhovory s vedením a odpovědnými pracovníky příjemce identifikace rizik auditorská interview 28
29 Základní dokumentace každého EU projektu, kde AO ověřuje soulad Výzva k předkládání žádostí o dotace z daného operačního programu Žádost o dotaci Smlouva o poskytnutí dotace/rozhodnutí o poskytnutí dotace (ŘO vs. příjemce) Pravidla daného OP, tj. podmínky čerpání dotace řídicího orgánu (poskytovatele dotace) - např. pravidla způsobilosti výdajů, pokyny pro realizaci veřejných zakázek atd. Dokumentace výběrových řízení (veřejný zakázek) Účetní doklady a ostatní dokumentace projektu - např. faktury, pracovní smlouvy, stavební deníky, výpisy z bankovního účtu, účetní analytická evidence projektu atp.) Výstup předmětu projektu - např. stavba, dodávky, fotodokumentace, prezenční listiny, publikační materiály apod.) Zpráva o realizaci, Žádosti o platbu (součástí je i soupisky dokladů) Výstupy z kontrol a auditů daného projektu 29
30 Co nás nejvíce zajímá Věcné naplnění cíle projektů (aktivity projektu) Skutečnost, zda byl projekt vybrán v souladu s pravidly pro daný program Účetnictví projektu Způsobilost výdajů z pohledu pravidel programu Uchování dokladů, tzv. audit trail Veřejné zakázky Veřejná podpora Výsledky jiných kontrol 30
31 Způsobilost výdajů Při auditu operací se ověřuje, zda je výdaj způsobilý. Pokud byl výdaj proplacen příjemci a následně se zjistí, že není způsobilý, jedná se o pochybení a toto zjištění vede k vzniku nesrovnalosti. Způsobilým může být obecně uznán výdaj, který: I. Byl vynaložen v souladu s evropskou a českou legislativou a s pravidly operačních programů. II. Je přiměřený a vynaložen v souladu s principy hospodárnosti, efektivnosti a účelnosti. III. Vznikl a byl příjemcem skutečně uhrazen po počátečním datu způsobilosti. IV. Je identifikovatelný, prokazatelný a doložitelný příslušnými účetními doklady. 31
32 Finanční opravy Za pochybení ve VZ: Sazebník poskytovatele dotace dle právního aktu Rozhodnutí Komise C(2013) 9527 ze dne , kterým se stanoví a schvalují pokyny ke stanovení finančních oprav, jež má Komise provést u výdajů financovaných Unií v rámci sdíleného řízení v případě nedodržení pravidel pro zadávání veřejných zakázek (ve znění oprav) Systémová pochybení: Rozhodnutí Komise (2011)7321 ze dne (2011)7321 o schválení pokynů k zásadám, kritériím a orientačním měřítkům, jež se mají uplatňovat při finančních opravách, které provádí Komise podle článků 99 a 100 nařízení Rady (ES) č. 1083/2006 ze dne 11. července 2006 (dříve) čl. 31 nařízení č. 480/2014 (nyní) Auditní orgán při posuzování závažnosti případných zjištění vychází také z praxe EK, EÚD, ÚOHS, ale i z rozsudků Evropského soudního dvora a národních soudů. 32
33 Extrapolace (projekce chyb z auditu operací) Auditované výdaje Projektované chyby na neauditovanou část populace Chyby ve vzorku Populace certifikovaných výdajů Finanční korekce v případech kdy je chybovost ve vzorku nad 2% 33
34 Dopad extrapolace Doplňkový vzorek Výpočet zbytkového rizika Výrok auditora Bez výhrad S výhradou Záporný výrok Odmítnutí výroku Parametry pro další účetní období 34

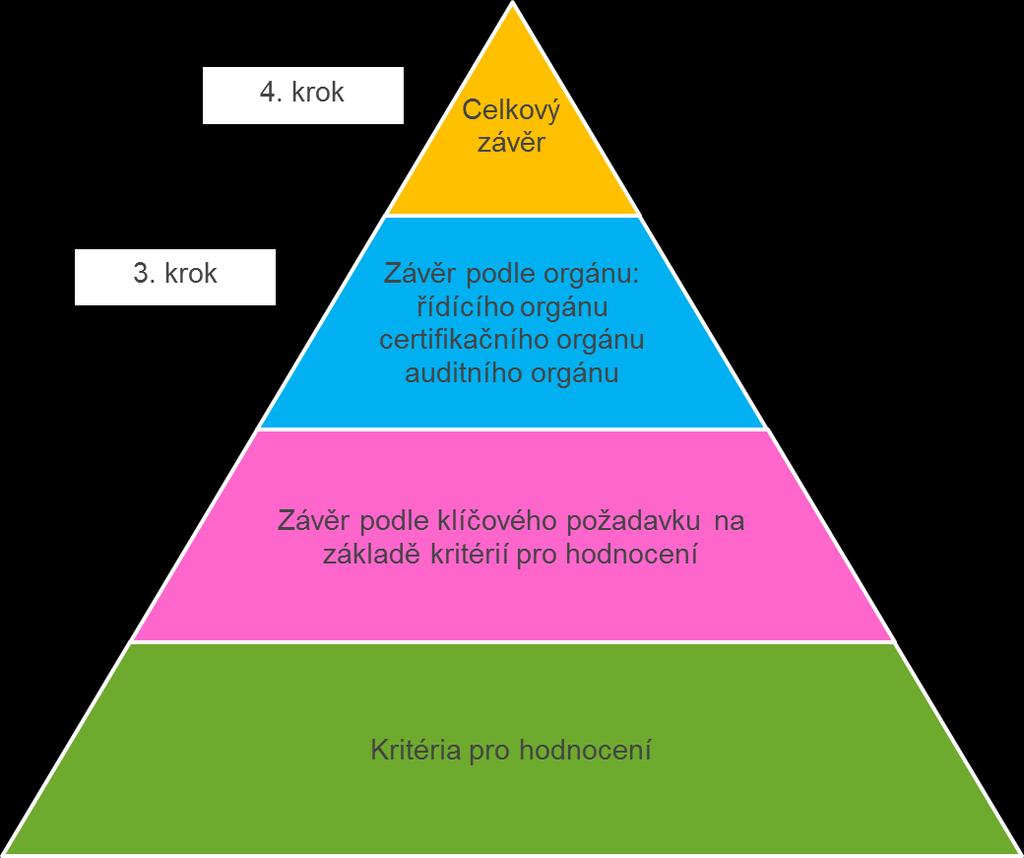

35 2c) AUDIT ÚČETNÍ ZÁVĚRKY 35
36 Výkon auditů audit účetní závěrky Cíl: poskytnout přiměřenou jistotu, pokud jde o úplnost, přesnost a pravdivost částek vykázaných v účetních závěrkách Přihlíženo k výsledkům auditů systému provedených u PCO a ŘO, k výsledkům auditů operací a výsledkům auditů provedených ze strany EK a EÚD Výrok k účetní závěrce: bez výhrad s výhradou záporný výrok odmítnutí výroku 36
37 Vazby mezi audity systému, operací a účetní závěrky pro výrok auditora za dané účetní období Audit systému ovlivňuje velikost vzorku operací Audit systému Počty, zaměření Podněty, parametry Audit operací Využití výsledků i v rámci vyjádření k ÚZ Operace potvrzují / vyvracejí hodnocení přiměřenosti a účinnosti/spolehlivosti ŘKS, které je výsledkem auditů systému a jsou podkladem pro upřesnění plánovaných auditů systému Audit účetní závěrky Využití výsledků i v rámci vyjádření k ÚZ 37
38 3) REPORTING 38
39 Výroční kontrolní zpráva VKZ obsahuje: hlavní zjištění auditů, včetně zjištění ohledně nedostatků v systémech řízení a kontroly navrhovaná a provedená nápravná opatření Předložení EK do roku n+1, EK může termín posunout do n+1 na základě žádosti Předkládá se společně s Výrokem auditora 39
40 Výrok 2. krok 1. krok 40
41 Výrok auditora Potvrzuje, zda: účetní závěrka podává věrný a poctivý obraz jsou výdaje, o jejichž úhradu byla EK požádána a které jsou vykázány v účetní závěrce, legální a správné zavedený systém řízení a kontroly funguje řádně Předložení EK do roku n+1, EK může termín posunout do n+1 na základě žádosti Typy výroku: bez výhrad s výhradou záporný 41
42 4) OVĚŘENÍ ZE STRANY ORGÁNŮ EU 42
43 Ověření ze strany EK V průběhu roku může EK, EÚD realizovat auditní mise (audity operací) v členských státech Pravidelně je po zaslání VKZ a Výroku auditora EK konána tzv. Fact Finding Mission k vyjasnění nejasností a následně Annual Coordination Meeting EK může VKZ a Výrok auditora: akceptovat akceptovat s výhradou neakceptovat 43
44 Přestávka? Oběd? 44
45 AUDITNÍ ČINNOST AO - výsledky 45
46 Počty auditů provedených Auditním orgánem u OP, které mají řídicí orgán na území ČR Provedené audity operací za programové období za ESF, ERDF, CF, EFF (celkem 4270) Provedené audity systému za programové období za ESF, ERDF, CF, EFF (celkem 444)
47 Stav k Auditní orgán v programovém období (roky ) Certifikovaná hodnota Auditovaný objem Nezpůsobilé výdaje Extrapolované nezpůsobilé výdaje Certifikovaná hodnota v mil. Kč Auditovaný objem v mil. Kč Nezpůsobilé výdaje v mil. Kč Extrapolované nezpůsobilé výdaje v mil. Kč 47
48 mil. Kč mil. Kč 1 800,00 Kč 1 600,00 Kč 1 400,00 Kč 1 200,00 Kč Identifikované nedostatky ve finančním vyjádření (v mil. Kč) za ESF, ERDF, CF, EFF 1 134, , , , , ,00 Kč 800,00 Kč 600,00 Kč 400,00 Kč 200,00 Kč 0,00 Kč 44,08 390, Auditní orgán provedl audity operací na projektech ve výši 249,633 mld. Kč, přičemž identifikoval nedostatky ve výši 7,609 mld. Kč (3,05 %). Celkově byly vykázány EK prostředky ve výši 992,8 mld. Kč (28,63 %). V 65,76% auditech operací nebylo identifikováno žádné zjištění s finančním dopadem ,00 Kč ,00 Kč ,00 Kč ,00 Kč ,00 Kč ,00 Kč ,00 Kč Celk. certif. hodnota v mil. Kč za ESF, ERDF, CF, EFF 0,00 Kč , , , , , , ,
49 Dopady identifikovaných zjištění Nedostatky jsou uváděny ve zprávách o auditu (zprávy ze systém. auditů jsou předávány EK do SFC). Závažná zjištění mohou mít dopad na výrok o funkčnosti ŘKS a vést v konečném důsledku k pozastavení certifikace PCO/průběžných plateb EK. Obnovení certifikace ze strany PCO/průběžných plateb ze strany EK je podmíněno plněním akčních plánů ŘO/ZS a jeho ověřením v rámci auditů systémů/operací ze strany AO 49
50 PŘEHLED NEJČASTĚJŠÍCH ZJIŠTĚNÍ 50
51 Identifikované nedostatky v roce 2016 dle četnosti ESF, ERDF, CF, EFF za období Chybějící, neúplné dokumenty; 46; 7% Neodůvodněný/ nezpůsobilý výdaj; 77; 11% Pracovní smlouvy, pracovní výkazy, mzdy, Kontrolní činnost platy; 32; 5% (např. nedostatečná řídicí kontrola); 26; 4% Jiné; 58; 9% Ostatní; 18; 3% Pokles absolutní výše nezpůsobilých výdajů Pravidla pro projekty generující příjmy; 11; 2% Příjemci stále dělají stejné typové chyby Archivace (plnění povinnosti uchovávat dokumentaci související s realizací projektu); 7; 1% Neplnění monitorovacích ukazatelů indikátorů 1% Neplnění monitorovacích ukazatelů indikátorů ; 5; 1% Pravidla 3E; 5; 1% Nedodržení termínů (např. výzvy); 3; 0% Pravidla pro veřejné zakázky; 419; 61% Pravidla pro veřejnou podporu; 8; 1% Jiné právní předpisy ; 11; 2% Podezření na trestný čin; 3; 0% Účetnictví; 11; 2% 51
52 Stav k Identifikované nedostatky dle finančního vyjádření v % dle četnosti za ESF, ERDF, CF, EFF za období % 90% 80% 70% 2% 8% 5% 1% 12% 3% 2% 7% 20% 17% 3% Ostatní + Zůstatek Archivace (plnění povinnosti uchovávat dokumentaci související s realizací projektu) Chybějící, neúplné dokumenty 60% 50% Účetnictví 40% 87% 72% 78% 74% Pracovní smlouvy, pracovní výkazy, mzdy, platy 30% Trestný čin - podezření 20% 10% Neodůvodněný/ nezpůsobilý výdaj 0% Pravidla pro veřejné zakázky 52
53 Nejčastější identifikovaná zjištění AO v rámci auditů operací (I.) A. Způsobilost výdajů nesoulad mezi předloženou fakturací a zjištěnou skutečností: proplácení nevykonané práce/nedodaného zboží nesoulad zápisů ve stavebním deníku s fakturací způsobilých výdajů dodávky před/po datu způsobilosti neprokázání existence a vlastnictví aktiva osobní náklady a jejich alokace na projekt (neúplné/chybějící pracovní smlouvy, výkazy práce, ) chyby v pracovněprávních vztazích a porušení zákoníku práce (práce déle než 12 hodin denně, uzavření více smluv na stejný druh práce) vícenásobné uplatnění výdajů dvojí financování ceny v projektu neodpovídají tržním cenám (předražené EU projekty) položky snižující způsobilé náklady (smluvní pokuty, nevykazování úroků na projektových účtech) 53
54 Nejčastější identifikovaná zjištění AO v rámci auditů operací (II.) B. Způsobilost projektu/naplnění stanovených cílů cíl projektu se neshoduje s cílem oblasti podpory nefunkční projekt projekt slouží jinému než schválenému účelu nedodržení podmínek udržitelnosti projektu a nezajištění udržitelnosti C. Publicita nedostatečná publicita na tištěných materiálech projektu neuvedení odkazu na financování z EU (produkty pořízené v rámci projektu neopatřeny logem OP) D. Účetnictví není vedeno oddělené účetnictví špatné zaúčtování položky Zaúčtování a úhrada investic jako neinvestice (např. software zaúčtován jako služba) 54
55 Nejčastější identifikovaná zjištění AO v rámci auditů operací (III.) E. Dostupnost podkladů pro audit nepředložení kompletní dokumentace projektu odepření vstupu do prostor příjemce nedostupnost dat F. Veřejné zakázky G. Veřejná podpora chybí motivační účinek naplnění znaků nedovolené VP 55
56 VZ - zobecnění nejčastějších pochybení I. diskriminační a nepřiměřené kvalifikační předpoklady - ve vztahu k druhu, rozsahu a složitosti předmětu veřejné zakázky neopodstatněné nebo nepřiměřeně přísné; nevhodné nastavení kritérií pro hodnocení nabídek a netransparentní hodnocení, např. nedostatečná specifikace hodnotících kritérií, nedostatečně a nejednoznačně popsán způsob hodnocení v rámci subkritérií, nedostatečně zdokumentovaný způsob hodnocení nabídek podle vah zkrácení lhůt pro podání nabídky nedostatečná archivace dokumentů 56
57 VZ - zobecnění nejčastějších pochybení II. provedení podstatných změn po uzavření smlouvy, např. posunutí termínu dodání/realizace předmětu zakázky bez objektivních příčin; neuplatnění smluvních pokut za pozdní dodání předmětu zakázky v souladu s uzavřenou smlouvou; změna podmínek smlouvy s vybraným uchazečem po ukončení VZ (cena, povaha prací, lhůty pro dokončení, platební podmínky, použité materiály, rozšíření/zúžení předmětu plnění), která by měla vliv na hodnocení nebo okruh uchazečů) neoprávněné využití jednacího řízení bez uveřejnění chybný postup při zadávání dodatečných stavebních prací, nových stavebních prací a změn předmětu díla; neoprávněné využití JŘBU pro zadání víceprací nutná ekonomická či technická souvislost 57
58 VZ - zobecnění nejčastějších pochybení III. umělé rozdělení zakázky / slučování vzájemně nesouvisejících předmětů plnění VZ nevyřazení/neoprávněné vyřazení nabídky nesprávná specifikace, popř. nedostatečné vymezení předmětu plnění (značky, názvy, detailní technická specifikace) přenechání administrace veřejné zakázky externímu subjektu bez dostatečné kontroly zadavatele 58
59 VZ - zobecnění nejčastějších pochybení IV. nezveřejnění předběžného oznámení/oznámení o zakázce nedostatečná doba k opatření zadávací dokumentace kritéria pro výběr se nevztahují k předmětu zakázky a nejsou mu úměrná nedostatek transparentnosti nebo rovného zacházení při hodnocení dodatečné práce nebo služby překračující limit stanovený v příslušných ustanoveních volba špatného (jiného) typu zadavatele a druhu řízení (porušení limitů) nedoložení způsobu stanovení předpokládané hodnoty VZ chybějící/nedostatečné odůvodnění VZ 59
60 VZ - zobecnění nejčastějších pochybení V. nedodržení lhůt v zadávacím řízení neposkytnutí dodatečných informací k zadávacím podmínkám porušení zásady rovného zacházení s uchazeči (vyloučení/možnost doplnění dokumentace jen některým) otevírání obálek neproběhlo ihned po lhůtě pro podání nabídek akceptace nabídek podaných po lhůtě pro podání nabídek akceptovaná nabídka neobsahující povinné náležitosti dle zákona neumožnění doplnění formálních náležitostí nabídky (vysvětlení, doplnění) složení komise neodpovídá zákonu (počet členů, za každého člena náhradník, odborná či zvláštní způsobilost, usnášeníschopnost, nepodjatost) 60
61 VZ - zobecnění nejčastějších pochybení VI. vyloučení dodavatele pro zjevné početní chyby bez vlivu na cenu nevyloučení dodavatele při nesplnění požadavků zákona, právních předpisů či požadavků stanovených v zadávací dokumentaci nevyžádání si písemného zdůvodnění mimořádně nízké nabídkové ceny nedodržení lhůt pro odeslání oznámení o výběru nejvhodnější nabídky a uzavření smlouvy nedostatky v oznámení o výsledku zadávacího řízení střet zájmů podvod 61
62 Databáze auditních zjištění V rámci PO identifikováno (horizontální) riziko Nejednotný výklad kontrolních a auditních orgánů k veřejným zakázkám Přijatá opatření: Databáze auditních zjištění I o o V MS zveřejněno (zatím) 100 rozsudků/rozhodnutí v oblasti veřejných zakázek Přístupné pro ŘO a příjemce Databáze auditních zjištění II o V MS2014+ budou průběžně zveřejňována zjištění AO o Přístupné pouze pro ŘO 62
63 Příklad z praxe: Nedostatky ve veřejných zakázkách Dělení předmětu zakázek obdobného, spolu souvisejícího plnění, zadávaného v jednom účetním období (PO ) 1. Zadavatel realizoval VZMR I. kategorie formou přímého zadání na Zpracování žádosti o dotaci projektu A 2. Auditorský tým mj. na základě údajů z informačního systému Monit7+ zjistil, že zadavatel realizoval další VZMR I. kategorie formou přímého zadání na Zpracování žádosti o dotaci projektu B 3. Součet předpokládaných hodnot obou zakázek převyšoval limit pro VZMR I. kategorie 4. Smlouvy o dílo byly uzavřené v jednom účetním období 5. U obou zakázek byla shledána věcná, místní a časová souvislost 6. Došlo k porušení Závazných postupů pro zadávání zakázek spolufinancovaných ze zdrojů EU - aplikována finanční oprava 25% 63
64 Příklad z praxe: Nedostatky ve veřejných zakázkách Změna zadávacích podmínek v důsledku podstatné změny smlouvy dodatkem měnícím podmínky uplatnění smluvní pokuty za prodlení s dodávkou 1. Zadavatel v zadávací dokumentaci (závazném vzoru kupní smlouvy) stanovil, že je oprávněn, v případě prodlení s dodávkou, požadovat smluvní pokutu 0,03% z příslušné ceny dodávky za každý den prodlení 2. Zadavatel podmínil dodání předmětu zakázky tím, že předmět zakázky musí být výrobně ukončen, řádně odzkoušen a předán spolu s předepsanými průkazy způsobilosti 3. O zadávací dokumentaci požádalo 6 uchazečů, nabídku podal 1 uchazeč 4. Zadavatel v průběhu realizace zakázky uzavřel s dodavatelem dodatek ke Smlouvě, ve kterém bylo dodatečně stanoveno, že Kupující nemůže po prodávajícím požadovat smluvní pokutu za dobu, kdy bude předmět zakázky dodán, ale provozován ve zkušebním provozu 5. Auditorským týmem bylo vyhodnoceno, že dodavatel byl zvýhodněn, protože nemusel hradit smluvní pokutu, ačkoliv nesplnil původní zadávací podmínky, tj. předání dodávky včetně souvisejících průkazů technické způsobilosti (předmět zakázky provozovaný ve zkušebním provozu neměl vydaný průkaz způsobilosti) 6. V daném případě nešlo vyloučit, že kdyby ostatní uchazeči věděli, že po nich zadavatel nebude požadovat smluvní pokutu v případě předání předmětu zakázku ve zkušebním provozu, podali by nabídku a jejich nabídka by mohla být ekonomicky výhodnější než nabídka vybraného uchazeče 64
65 Příklad z praxe: Nedostatky ve veřejných zakázkách Zadávání dodatečných stavebních prací v rozporu se ZVZ (nesprávné použití jednacího řízení bez uveřejnění) 1. Zadavatel (příjemce dotace) předložil v průběhu auditu Změnové listy a Dodatek k Příkazní smlouvě 2. Popis a zdůvodnění změny na stoce B je nutné revizní kanalizační šachty kompletně rekonstruovat z důvodu havarijního stavu šachet, není možné je sanovat. Takto bylo dohodnuto na základě pochůzky s projektantem a TDI 3. Příjemce dotace v průběhu auditu konstatoval, že projekt pro stavební povolení byl zpracován v roce 2009, dopracování dokumentace pro zadávací řízení bylo provedeno v říjnu 2013, výběr zhotovitele proběhl v roce Technický stav stávajících šachet, které jsou skryté, je velmi složitý a bez provedení kopané sondy prakticky nemožný 4. Reakce auditorského týmu z fotodokumentace předložené k Oznámení změny je patrné, že revizní šachty se nacházely na ploše kryté zámkovou dlažbou, kdy horní část šachty se nachází na úrovni terénu, příjemce tak mohl ověřit stav šachet odkrytím zámkové dlažby před zpracováním zadávací dokumentace 5. Auditoři konstatovali, že zadavatel v uvedeném případě porušil ustanovení 23 odst. 7 písm. a) ZVZ tím, že potřeba dodatečných stavebních prací nevznikla v důsledku objektivně nepředvídaných okolností 65
66 Příklad z praxe: Nedostatky ve veřejných zakázkách Diskriminační kvalifikační předpoklady 1. VZMR na poradenskou činnost při přípravě zajištění financování ze zdrojů EU finanční a technický kvalifikační předpoklad: a. Seznam minimálně 10 získaných Registračních listů v rámci OPŽP na zpracování žádosti o dotaci z oblasti prioritní osy 1 Výběrového řízení se tedy nemohli zúčastnit uchazeči, kteří mají zkušenosti se zpracováním žádosti o dotaci, ale dosud nezpracovali žádost v OPŽP, v prioritní ose 1 b. Požadovaný obrat ,-- Kč/účetní období Při předpokládané době realizace veřejné zakázky 49 měsíců (tedy cca 2 roky) a předpokládané hodnotě zakázky ve výši ,-- Kč činil požadovaný obrat dvacetinásobek přepočtené roční výše předpokládané hodnoty zakázky 2. VZ na stavební práce (zateplení VŠ kolejí) technický kvalifikační předpoklad a. Seznam významných služeb poskytnutých dodavatelem rekonstrukce budov pro školství, administrativu či laboratoře Zateplování budov je unifikovaný technologický proces aplikovaný nezávisle na druhu budovy co do účelu jeho použití Omezením druhu požadovaných referencí zadavatel diskriminačním způsobem omezil okruh uchazečů 66
67 Příklad z praxe: Nedostatky ve veřejných zakázkách Nevyřazení nabídky, která nesplňovala zadávací podmínky 1. Zadavatel v zadávací dokumentaci mj. uvedl, že uchazeč stanoví nabídkovou cenu celou částkou na základě ocenění jednotlivých položek uvedených ve výkazu výměr. K ocenění položek je uchazeč povinen použít výkaz výměr uvedený v zadávací dokumentaci. 2. Jednou z položek k ocenění ve výkazu výměr bylo ocenění rezervy ve výši 7% 3. V rámci dodatečných informací zadavatel upřesnil, že rezerva ve výši 7% bude oceněna z celkové ceny díla bez DPH 4. Auditorský tým provedl analýzu zpracovaných nabídek jednotlivých uchazečů a dospěl k závěru, že vítězný uchazeč nepostupoval při zpracování nabídkové ceny podle pokynů zadavatele, neboť rezervu nevypočetl z celkové ceny díla bez DPH, ale jen z její části 5. Zadavatel, resp. jím jmenovaná hodnotící komise, při posouzení a hodnocení nabídek nedodržel 76 odst. 1 ZVZ 6. Jako nedůvodná byla odmítnuta námitka příjemce dotace, že hodnotící komise předpokládala, že nabídky uchazečů budou zpracované v souladu se zadávací dokumentací, neboť v zadávacích řízeních je požadováno po uchazečích čestné prohlášení, že se uchazeč seznámil se soutěžními podmínkami a že je respektuje 67
68 Příklad z praxe: Nedostatky ve veřejných zakázkách Netransparentní hodnotící kritéria 1. Zadavatel u VZ na služby Geologické práce pro hydrogeologický průzkum stanovil tato hodnotící kritéria: a. výše nabídkové ceny 60% b. metodické postupy pro řešení jednotlivých aktivit 40% u tohoto dílčího hodnotícího kritéria stanovil subkritéria: detailnost navrhovaného řešení 15% vhodnost a hospodárnost řešení pro jednotlivé oblasti 35% variantnost řešení 20% komplexnost řešení 30% k uvedenému dílčímu hodnotícímu kritériu bylo podáno 10 žádostí o dodatečné informace 2. Auditorský tým konstatoval, že zadavatel uvedl jednotlivé parametry hodnocení neurčitě a nejednoznačně, nebyla dodržena zásada transparentnosti 68
69 Příklad z praxe: Nedostatky mimo oblast veřejných zakázek Nedoložení způsobilosti výdaje 1. V rámci ověření / posouzení způsobilosti výdajů zahrnutých příjemcem do Soupisky účetních dokladů a uhrazených z dotace bylo auditorským týmem zjištěno, že součástí podrobných položkových rozpočtů, které byly přílohou dokladů (faktur za provedené stavební práce), je mj. položka Poplatek za skládku (zemina s kameny / hlušina / výkopová zemina, dále také odpad ) v celkové výši ,-- Kč. 2. K prokázání oprávněnosti proplacení části dotčených výdajů z dotace auditorský tým požádal příjemce o doložení dokladu / dokladů o faktickém uložení odpadu na konkrétní, k tomu účelu určenou skládku, a to ve vztahu k fakturovanému období a konkrétnímu množství (měrným jednotkám). 3. Příjemce reagoval takto - investor požádal zhotovitele o dodání vážních lístků. Tyto zhotovitel neposkytl, vysvětlení podává v příloze č. 1. Zemní práce, které jsou předmětem kontroly, byly vyfakturovány v souladu se smlouvou o dílo a nabídkovým rozpočtem. Veškerá odvezená zemina, co do množství a zatřídění, byla ze strany investora zkontrolována. K této problematice byla na stavbě provedena veškerá zaměření a fotodokumentace. Ve zmíněné příloze č. 1 zhotovitel stavby k řešené problematice uvedl: Obecně u zemních prací, zhotovitel uvádí, že přebytečný výkopek zlikvidoval v souladu se zákonem o odpadech č Vzhledem k tomu, že příjemcem nebyly doloženy ve vztahu k řešené problematice žádné průkazné a věrohodné doklady, je část výdajů spojených s položkou Poplatek za skládku nezpůsobilá k proplacení z dotace. 69
70 Příklad z praxe: Nedostatky mimo oblast veřejných zakázek Účelová tvorba souboru movitých věcí 1. Auditorským týmem byl v průběhu auditu identifikován rozdíl mezi účtováním typově shodného majetku Majetek pořizovaný z dotace = odpisy Majetek pořizovaný z vlastních prostředků = přímo do nákladů 2. V auditovaném OP byl jako nezpůsobilý výdaj definován mj. drobný hmotný majetek 70
71 Podvody v EU fondech v oblasti řízení operačních programů zvýhodnění při nastavení podmínek čerpání (výzvy) netransparentní hodnocení a přidělování dotací proplácení prostředků bez doložení dokladů činnost příjemců dotačních prostředků fingování vlastních zdrojů žadatele (fiktivní půjčky, nadhodnocení projektu, vydávání dotace za vlastní prostředky) předkládání padělaných dokumentů (stavební povolení, bankovní výpisy, nájemní smlouvy, faktury, dodací listy, potvrzení o bezdlužnosti, ) předstírání investic k zakoupení nových technologií podvody v rámci výběrových/zadávacích řízení na dodavatele realizace projektu deklarace neprovedených prací či služeb zastírání skutečného účelu dotace 71
72 Podezření na podvod, střet zájmu Příklad z praxe: reference vítězného uchazeče na jednu z požadovaných referenčních staveb vystavena jednatelkou zadavatele, která byla zároveň členkou hodnotící komise (= propojenost osob, střet zájmu) Stavby, kterými uchazeč prokazoval splnění technických kvalifikačních předpokladů, buď vůbec neexistovaly, nebo se jednalo o jiný typ stavby nebo byly realizovány za mnohem nižší cenu 72
73 Hlavní problémové typy veřejných zakázek ICT zakázky stavební práce, zejména změny předmětu díla, dodatečné a nové práce liniové stavby propagační a podobné služby v rámci tzv. měkkých projektů zakázky na pořízení vysoce specializovaných dodávek a služeb ve zdravotnictví 73
74 Trendy v oblasti veřejných zakázek Činnost AO nezachycení aktuálních trendů, neboť audity jsou prováděny až po certifikaci výdajů EK, tj. několik let zpětně po realizaci dané veřejné zakázky Obecně lze zaznamenat zejména zjednodušování nastavení kvalifikačních a hodnotících kritérií ve snaze zadavatelů vyhnout se komplikacím v souvislosti s následnou (často několikanásobnou) kontrolou. Soutěžení pouze na cenu. Větší znalosti zadavatelů. Poučení z rozhodovací praxe zapojených subjektů (EK, AO, ÚOHS, soudy atp.) 74
75 Rizikové oblasti z pohledu AO Dokládání vlastnické struktury uchazečů: 122 ZZVZ: zadavatel zjistí údaje o skutečném majiteli dodavatele (právnické osoby) před podpisem smlouvy (od , novela zákona č. 253/2008 AML zákon ) i žadatelů o dotaci. Střet zájmu bude posuzován řídicími orgány i AO za pomoci veřejně dostupných údajů, s využitím systému ARACHNE (či jiného obdobného systému). Změny související s přijetím zákona č. 134/2016 Sb. o zadávání veřejných zakázek zejména změny v oblasti hodnocení, vertikální a horizontální spolupráce, změny závazků ze smluv, hodnoty nabídek mají nově vliv i na možnou nově vzniklou povinnost zadávacího řízení 75
76 Co všechno musí příjemce zvládnout pro úspěšnou realizaci projektu? Zaúčtování Inventarizace a evidence majetku Účetní doklady a jejich přílohy ŘKS Udržitelnost Naplnění předmětu a cílů projektu Způsobilost výdaje Finanční část projektu Finanční opravy a nesrovnalosti Výběr projektu Účel a cíl projektu Indikátory a jejich naplnění Fyzická realizace Obecná část projektu Způsobilost výdaje Horizontální témata Publicita Veřejná podpora Inventury Veřejné zakázky Příjmy z projektu Stavba a stavební práce Více a méně práce Zadání VZ Nabídky Proces VZ
77 Příčiny chyb Příčiny chyb ze strany AO 77
78 Doporučení Doporučení ze strany AO 78
79 Jak k prevenci přispíváme? Prevence ze strany AO 79
80 Otázky a komentáře??? 80
81 Něco na závěr Transparentnost je náš cíl Transparentnost je náš cíl
82 Děkuji za pozornost Ministerstvo financí Odbor 52 - Auditní orgán Sídlo Letenská 15, Praha 1 Pracoviště Politických vězňů 11, Mánesova 3a, České Budějovice ID datové schránky xzeaauv david.novak@mfcr.cz 82
Auditní orgán. MINISTERSTVO FINANCÍ, Stanislav Bureš,
Auditní orgán MINISTERSTVO FINANCÍ, Stanislav Bureš, 12. 12. 2016 Představení Auditní orgán je funkčně nezávislý auditní subjekt, který zajišťuje strategii jednotného auditu prostředků Evropské unie a
VíceRizikové oblasti z pohledu Auditního orgánu. Auditní orgán MINISTERSTVO FINANCÍ. Mgr. Stanislav Bureš
Rizikové oblasti z pohledu Auditního orgánu Auditní orgán MINISTERSTVO FINANCÍ Mgr. Stanislav Bureš Obsah prezentace Představení auditního orgánu (AO) Výsledky auditů operací u OP PIK v letech 2017 a 2018
VíceNejčastější auditní zjištění u projektů spolufinancovaných z fondů EU
Nejčastější auditní zjištění u projektů spolufinancovaných z fondů EU MINISTERSTVO FINANCÍ Auditní orgán Jiří Frýdecký Jiří Bartoš Představení AO Auditní orgán (AO) je funkčně nezávislý auditní subjekt,
VíceNejčastější pochybení u projektů z evropských fondů a jak jim předejít? - část 2 (přídavek)
Nejčastější pochybení u projektů z evropských fondů a jak jim předejít? - část 2 (přídavek) Auditní orgán MINISTERSTVO FINANCÍ Jihlava 14. 06. 2018 Alena Kořínková Milan Puszkailer PRAKTICKÉ PŘÍKLADY IDENTIFIKOVANÝCH
VíceNejčastější auditní zjištění u projektů spolufinancovaných z fondů EU
Nejčastější auditní zjištění u projektů spolufinancovaných z fondů EU MINISTERSTVO FINANCÍ Auditní orgán Ing. David Novák Oddělení Audit OP ŽP Program a. Dopolední blok 9:45-11:30 Úvod do problematiky
VíceNejčastější pochybení u projektů z evropských fondů a jak jim předejít?
Nejčastější pochybení u projektů z evropských fondů a jak jim předejít? Auditní orgán MINISTERSTVO FINANCÍ Jihlava 14. 06. 2018 Alena Kořínková Milan Puszkailer Program semináře 10:15 11:15: I. BLOK Představení
VíceKontrola veřejné podpory v rámci auditů prováděných u projektů spolufinancovaných z finančních prostředků EU
Kontrola veřejné podpory v rámci auditů prováděných u projektů spolufinancovaných z finančních prostředků EU Stanislav Bureš ředitel odboru 52 Auditní orgán MF BRNO, 18. 5. 2016 Obsah: 1. Role MF 2. Úloha
VíceAudity nejčastější zjištění u auditů operací v oblasti veřejných zakázek a realizace
Audity nejčastější zjištění u auditů operací v oblasti veřejných zakázek a realizace Auditní orgán MINISTERSTVO FINANCÍ Jihlava 27. 05. 2019 Jiří Frýdecký Milan Puszkailer Představení Auditního orgánu
VíceZvyšování odpovědnosti v rozhodovacím procesu při zadávání veřejných zakázek. PhDr. Tomáš Vyhnánek Ministerstvo financí České republiky
Zvyšování odpovědnosti v rozhodovacím procesu při zadávání veřejných zakázek PhDr. Tomáš Vyhnánek Ministerstvo financí České republiky Detekce podvodného jednání Ministerstvo financí není detektivem ani
VíceImplementace IOP Zkušenosti z auditů. Červená nad Vltavou, květen 2012 Simona Székelyová
Implementace IOP Zkušenosti z auditů Červená nad Vltavou, květen 2012 Simona Székelyová OIAP MMR Útvar v přímé podřízenosti ministra pro místní rozvoj Člení se na: - oddělení interního auditu, - oddělení
VíceSazebník pro stanovování výše prominutí povinnosti odvodu za porušení rozpočtové kázně a výklad jeho jednotlivých položek 1
Financování Sazebník pro stanovování výše prominutí povinnosti odvodu za porušení rozpočtové kázně a výklad jeho jednotlivých položek 1 Oblast Číslo řádku 1 2 3 4 5 6 Porušení výše možného prominutí odvodu
VícePříloha č. 2 ke smlouvě o poskytnutí dotace
Příloha č. 3, bod 49-18/2014 Příloha č. 2 ke smlouvě o poskytnutí dotace 49. zasedání Výboru Regionální rady regionu soudržnosti Severovýchod Snížené odvody v případě porušení povinnosti dle smlouvy o
Vícevýše možného prominut í odvodu (pevná sazba) Výchozí částka pro výpočet odvodu za PRK, resp. prominutí částka týkající se neoprávněného výdaje
Financování Příloha č. 14 Příručky pro nesrovnalosti OP VK: Sazebník pro stanovování výše prominutí povinnosti odvodu za porušení rozpočtové kázně a výklad jeho jednotlivých položek pro příjemce OP VK
VíceVeřejné zakázky. Ústí nad Labem, 24. červen 2014
Veřejné zakázky Ústí nad Labem, 24. červen 2014 1 Obsah - program 1. Zdroje informací o veřejných zakázkách 2. Právní prostředí normy a řídící akty 3. Základní pojmy 4. Nejčastější pochybení 2 Zdroje informací
VíceNejčastější pochybení u projektů z evropských fondů a jak jim předejít?
Nejčastější pochybení u projektů z evropských fondů a jak jim předejít? MINISTERSTVO FINANCÍ Auditní orgán Program Dopolední blok 10:15-11:15 Úvod do problematiky kontrol projektů spolufinancovaných z
VíceProgramové období Informace Auditního orgánu. Pracovní skupina k rozpracování programů
Programové období 2014 2020 Informace Auditního orgánu Pracovní skupina k rozpracování programů 2014-2020 15.8.2014 Obsah Ověření určení orgánů audit designace Auditní činnost 2 Audit designace - východiska
VíceSeminář pro žadatele IROP Zadávání a kontrola veřejných zakázek
Seminář pro žadatele IROP Zadávání a kontrola veřejných zakázek Ing. Helena Mertová Duben 2017 Základní dokumenty Pravidla zadávání veřejných zakázek jsou stanovena v: 1) Zákon č.134/2016 Sb., o zadávání
VíceZadávání a kontrola veřejných zakázek Seminář pro žadatele k 79. a 80. výzvě IROP Sociální bydlení (pro sociálně vyloučené lokality) II.
Zadávání a kontrola veřejných zakázek Seminář pro žadatele k 79. a 80. výzvě IROP Sociální bydlení (pro sociálně vyloučené lokality) II." Ing. Kateřina Kouřimská 25. 4. 2018 2 Zadávání veřejných zakázek
VíceAudity finančních prostředků poskytovaných EU. Mgr. Vendula Kožíšková Magistrát hlavního města Prahy
Audity finančních prostředků poskytovaných EU Mgr. Vendula Kožíšková Magistrát hlavního města Prahy Hlavní město Praha Řídící orgán pro dva operační programy Operační program Praha Konkurenceschopnost
VíceProces kontroly zakázek v projektech (zadávání a kontrola veřejných zakázek)
Proces kontroly zakázek v projektech (zadávání a kontrola veřejných zakázek) Ing. Kateřina Kouřimská Seminář IROP Administrace projektů ve fázi realizace Územní odbor IROP pro Kraj Vysočina Krajský úřad
VíceDotace EU a AUDITY. Mgr. Kateřina Doubravová Ing. Ivana Majtnerová. Auditní orgán MINISTERSTVO FINANCÍ
Dotace EU a AUDITY Auditní orgán MINISTERSTVO FINANCÍ Mgr. Kateřina Doubravová Ing. Ivana Majtnerová Program Dopolední blok 10:15-11:15 Úvod do problematiky kontrol projektů spolufinancovaných z EU Definice
VíceZMĚNY AUDITNÍ SLUŽBY PRO PROGRAMOVÉ OBDOBÍ 2014 2020. Ing. František Beckert
ZMĚNY AUDITNÍ SLUŽBY PRO PROGRAMOVÉ OBDOBÍ 2014 2020 Ing. František Beckert Význam fondů EU v ČR Čistý příjemce zásadní význam pro politiku rozvoje státu Vysoký podíl na veřejném investování podíl cca
VíceSeminář pro příjemce IROP Zadávání a kontrola veřejných zakázek
Seminář pro příjemce IROP Zadávání a kontrola veřejných zakázek Ing. Helena Mertová 28.2.2018 Základní dokumenty Pravidla zadávání veřejných zakázek jsou stanovena v: 1) Zákon č.134/2016 Sb., o zadávání
VíceNejčastější pochybení u projektů z evropských fondů a jak jim předejít?
Nejčastější pochybení u projektů z evropských fondů a jak jim předejít? MINISTERSTVO FINANCÍ Auditní orgán Program Dopolední blok 10:15-11:15 Úvod do problematiky kontrol projektů spolufinancovaných z
VíceOBECNÁ PRAVIDLA PRO ŽADATELE A PŘÍJEMCE
INTEGROVANÝ REGIONÁLNÍ OPERAČNÍ PROGRAM OBECNÁ PRAVIDLA PRO ŽADATELE A PŘÍJEMCE PŘÍLOHA Č. 5 FINANČNÍ OPRAVY ZA NEDODRŽENÍ POSTUPU, STANOVENÉHO V ZVZ A V MPZ VYDÁNÍ 1.5 PLATNOST OD 1. 7. 2016 Finanční
VíceSeminář pro žadatele k 79. a 80. výzvě IROP Sociální bydlení (pro sociálně vyloučené lokality) II." Zadávání a kontrola veřejných zakázek
Seminář pro žadatele k 79. a 80. výzvě IROP Sociální bydlení (pro sociálně vyloučené lokality) II." Zadávání a kontrola veřejných zakázek 16.5.2018 2 Zadávání veřejných zakázek Zadávání veřejných zakázek
VíceZadávání a kontrola veřejných zakázek. Mgr. Barbora Dedková
Zadávání a kontrola veřejných zakázek Mgr. Barbora Dedková 6. 2. 2018 2 Zadávání veřejných zakázek Zadávání veřejných zakázek - předpisy Pravidla zadávání veřejných zakázek jsou stanovena v: 1) Zákon č.
VíceNejčastější zjištění v oblasti auditů dotací z fondů EU
Nejčastější zjištění v oblasti auditů dotací z fondů EU MINISTERSTVO FINANCÍ Auditní orgán Ing. Jiří Frýdecký Ing. Jiří Pešina Mgr. Kateřina Doubravová Petr Jirman Program Dopolední blok 10:15-11:15 Úvod
VíceNejčastější případy nesrovnalostí v rámci jednotlivých čtvrtletí
Nejčastější případy nesrovnalostí v rámci jednotlivých čtvrtletí V rámci každého čtvrtletí zpracovává Úřad Regionální rady regionu soudržnosti Severovýchod Zprávu o vyhodnocení nesrovnalostí, která podává
VícePřístupy auditních orgánů k realizovaným projektům ze SF EU - výsledky a dopady na podnikatelskou sféru
Přístupy auditních orgánů k realizovaným projektům ze SF EU - výsledky a dopady na podnikatelskou sféru Konference Operační program Podnikání a inovace - nástroj zvyšování konkurenceschopnosti českých
VíceSeminář pro žadatele Finanční řízení projektů ve výzvě č. 35
Seminář pro žadatele 19. 10. 2017 Finanční řízení projektů ve výzvě č. 35 Finanční řízení projektu Obsah Hlavní zásady financování projektu Finanční řízení (účetnictví, BÚ) Rozpočet projektu EFRR Způsobilost
VíceTransparentnost a kontrola euro fondů. Miroslav Matej Ministerstvo financí Praha, 16. května 2013
Transparentnost a kontrola euro fondů Miroslav Matej Ministerstvo financí Praha, 16. května 2013 Obsah Zjednodušení implementace Zjednodušení systému výběru projektů Zpřísnění pravidel pro uchazeče o zakázky
VíceEXMP Č PŘÍLOHA Č. 2 - PROMÍJENÍ ODVODŮ ZA PORUŠENÍ ROZPOČTOVÉ KÁZNĚ
EXMP Č. 54 - PŘÍLOHA Č. - PROMÍJENÍ ODVODŮ ZA PORUŠENÍ ROZPOČTOVÉ KÁZNĚ oblast účetnictví 3 způsob porušení rozpočtové kázně proplacení výdajů z jiného než projektového (příp. úvěrového) účtu uvedeného
VíceSeminář pro administraci projektů ve fázi realizace. Zadávání a kontrola veřejných zakázek
Seminář pro administraci projektů ve fázi realizace Zadávání a kontrola veřejných zakázek 27. 2. 2018 2 Zadávání veřejných zakázek Zadávání veřejných zakázek - předpisy Pravidla zadávání veřejných zakázek
VíceEXMP Č PŘÍLOHA Č. 1 - SNÍŽENÉ ODVODY ZA PORUŠENÍ ROZPOČTOVÉ KÁZNĚ
EXMP Č. - PŘÍLOHA Č. - SNÍŽENÉ ODVODY ZA PORUŠENÍ ROZPOČTOVÉ KÁZNĚ oblast účetnictví způsob porušení rozpočtové kázně proplacení výdajů z jiného než projektového (příp. úvěrového) účtu uvedeného ve Smlouvě
VíceSEMINÁŘ IROP ENERGETICKÉ ÚSPORY V BYTOVÝCH DOMECH II" ZADÁVÁNÍ A KONTROLA VEŘEJNÝCH ZAKÁZEK
SEMINÁŘ IROP ENERGETICKÉ ÚSPORY V BYTOVÝCH DOMECH II" ZADÁVÁNÍ A KONTROLA VEŘEJNÝCH ZAKÁZEK Mgr. Lukáš Holub Mgr. Lenka Haraštová 24. 4. 2017 2 Zadávání veřejných zakázek Zadávání veřejných zakázek - předpisy
VícePREZENTACE SEMINÁŘ PRO PŘÍJEMCE V RÁMCI VÝZEV MAS ŠUMAVSKO
PREZENTACE SEMINÁŘ PRO PŘÍJEMCE V RÁMCI VÝZEV MAS ŠUMAVSKO Podklady z Centra pro regionální rozvoj ČR 24. května 2018 Zadávání a kontrola veřejných zakázek Ing. Petr Bouška 24. května 2018 3 Zadávání veřejných
VícePokyny ke stanovení finančních oprav dle závazných postupů MMR
Pokyny ke stanovení finančních oprav dle závazných postupů MMR Strana: Strana 1 (celkem 7) Tabulka finančních oprav dle závazných postupů MMR bude použita při současném splnění všech níže uvedených podmínek:
VíceDotace EU a VEŘEJNÉ ZAKÁZKY
MINISTERSTVO PRO MÍSTNÍ ROZVOJ Národní orgán pro koordinaci Dotace EU a VEŘEJNÉ ZAKÁZKY OPVZ MMR 3. 4. 2019, Liberec Prameny právní úpravy zadávání veřejných zakázek zákon č. 134/2016 Sb., o zadávání veřejných
VíceTabulky postihů za porušení pravidel zadávání veřejných zakázek
Příloha č. 3 k Rozhodnutí o poskytnutí Tabulky postihů za porušení pravidel zadávání veřejných zakázek Postihy v případech, že již byla žadateli vyplacena část. Postihy stanovené v této příloze budou používány
VícePříloha Pokynu č. GFŘ D 38 pro stanovení odvodů za porušení rozpočtové kázně. Článek I Veřejné zakázky
Příloha k č. j. 74818/18/7500-30091 strana 1 (celkem 7) Příloha Pokynu č. GFŘ D 38 pro stanovení odvodů za porušení rozpočtové kázně Článek I Veřejné zakázky Odvod se stanovuje pouze z částky dotace 1
VíceZadávání a kontrola veřejných zakázek. Mgr. Barbora Dedková
Zadávání a kontrola veřejných zakázek Mgr. Barbora Dedková 5. 4. 2017 2 Zadávání veřejných zakázek Zadávání veřejných zakázek - předpisy Pravidla zadávání veřejných zakázek jsou stanovena v: 1) Zákon č.
VíceIntegrovaný operační program z pohledu CRR ČR -
Integrovaný operační program z pohledu CRR ČR - nejčastější chyby při realizaci projektů Ing. Jana Břicháčková Osnova prezentace Integrovaný operační program a CRR Nejčastější chyby v žádostech/ projektech
VíceRegionální operační program NUTS 2 Jihovýchod
PŘÍLOHA Č. 2 MONITOROVACÍ HLÁŠENÍ / ZPRÁVA Regionální operační program NUTS 2 Jihovýchod Monitorovací hlášení/etapová/závěrečná zpráva s žádostí o platbu/monitorovací zpráva o zajištění udržitelnosti projektu
VíceVeřejné zakázky spolufinancované z prostředků EU. Odpovědnost kontrolorů
Veřejné zakázky spolufinancované z prostředků EU Odpovědnost kontrolorů Ing. Petr Uhříček Ředitel Agentury projektového a dotačního managementu Karlovarského kraje Centrum technického vzdělávání Ostrov
VíceSeminář IROP Administrace projektů ve fázi realizace. Zadávání a kontrola veřejných zakázek
Administrace projektů ve fázi realizace Zadávání a kontrola veřejných zakázek V Karlových Varech dne 14.6.2017 Zadávání veřejných zakázek 2 Zadávání veřejných zakázek - předpisy Pravidla zadávání veřejných
VíceSeminář pro žadatele IROP Zadávání a kontrola veřejných zakázek
Seminář pro žadatele IROP Zadávání a kontrola veřejných zakázek Ing. Helena Mertová Listopad 2016 Základní pravidla Pokud příjemce podpory realizuje projekt prostřednictvím zakázky na dodání zboží, poskytnutí
VíceOPPS SR-ČR VEŘEJNÉ ZAKÁZKY
CRR ČR, pobočka Střední Morava OPPS SR-ČR 2007-2013 VEŘEJNÉ ZAKÁZKY Seminář pro příjemce Luhačovice, 3.11.2010 Jeremenkova 40B. 779 00 Olomouc tel.: +420 587 337 701-9 e-mail: strednimorava@crr.cz www.crr.cz
VíceČíslo vydání/ aktualizace: 1.0
Kategorizace nedostatků při zadávání zakázek se stanovením výše odvodu za porušení rozpočtové kázně Návodka: 1) Tabulka je určena jak pro zakázky, při jejichž zadávání je příjemce povinen postupovat dle
VíceSeminář pro žadatele a příjemce Zadávání a kontrola veřejných zakázek
Seminář pro žadatele a příjemce Zadávání a kontrola veřejných zakázek JUDr. Jan Kazda 15.3.2017 2 Zadávání veřejných zakázek Zadávání veřejných zakázek - předpisy Pravidla zadávání veřejných zakázek jsou
VíceSeminář pro žadatele k 19. výzvě IROP Technika pro integrovaný záchranný systém" Zadávání a kontrola veřejných zakázek
Seminář pro žadatele k 19. výzvě IROP Technika pro integrovaný záchranný systém" Zadávání a kontrola veřejných zakázek Mgr. Jan Kostovič (kostovic@crr.cz) 10.03.2016 2 Zadávání veřejných zakázek Zadávání
VíceTabulka odvodů za porušení pravidel Programu
Tabulka odvodů za porušení pravidel Programu I. STANOVENÍ FINANČNÍCH OPRAV PŘI ZADÁVÁNÍ ZAKÁZEK MALÉ HODNOTY A ZAKÁZEK VYŠŠÍ HODNOTY NESPADAJÍCÍCH POD PŮSOBNOST ZÁKONA Č. 137/2006 SB., O VEŘEJNÝCH ZAKÁZKÁCH,
VíceAudit? Audit! RNDr. Hana Žufanová
Audit? Audit! RNDr. Hana Žufanová Audit (z lat. auditus, slyšení) znamená úřední přezkoumání a zhodnocení dokumentů, zejména účtů, nezávislou osobou. Účelem je zjistit, zda doklady podávají platné a spolehlivé
VíceIntegrovaný operační program z pohledu CRR ČR
Integrovaný operační program z pohledu CRR ČR - nejčastější chyby při realizaci projektů Ing. Jarmila Svobodová Osnova prezentace Integrovaný operační program a CRR Nejčastější chyby v žádostech/ projektech
VíceVýše finančních oprav v případě porušení metodického pokynu pro zadávání veřejných zakázek
Regionální operační program NUTS II Moravskoslezsko Příloha č. 1 Výše finančních oprav v případě porušení metodického pokynu pro zadávání veřejných zakázek Výše finančních oprav v případě porušení metodického
VíceSEMINÁŘ PRO ŽADATELE K VÝZVĚ IROP č. 56 a č. 57:
SEMINÁŘ PRO ŽADATELE K VÝZVĚ IROP č. 56 a č. 57: INFRASTRUKTURA PRO ZÁJMOVÉ, NEFORMÁLNÍ A CELOŽIVOTNÍ VZDĚLÁVÁNÍ ZADÁVÁNÍ A KONTROLA VEŘEJNÝCH ZAKÁZEK Mgr. Lukáš Holub 07. 11. 2016 2 Zadávání veřejných
VíceTabulka odvodů. Je-li porušení pravidel pouze formální povahy bez skutečného nebo potenciálního finančního dopadu, nebude provedena žádná oprava.
Tabulka odvodů I. STANOVENÍ FINANČNÍCH OPRAV PŘI ZADÁVÁNÍ ZAKÁZEK MALÉ HODNOTY A ZAKÁZEK VYŠŠÍ HODNOTY NESPADAJÍCÍCH POD PŮSOBNOST ZÁKONA Č. 137/2006 SB., O VEŘEJNÝCH ZAKÁZKÁCH, OD 01. 10. 2016 ZÁKONA
VíceJe-li porušení pravidel pouze formální povahy bez skutečného nebo potenciálního finančního dopadu, nebude provedena žádná oprava.
Tabulka odvodů I. STANOVENÍ FINANČNÍCH OPRAV PŘI ZADÁVÁNÍ ZAKÁZEK MALÉ HODNOTY A ZAKÁZEK VYŠŠÍ HODNOTY NESPADAJÍCÍCH POD PŮSOBNOST ZÁKONA Č. 137/2006 SB., O VEŘEJNÝCH ZAKÁZKÁCH, OD 01. 10. 2016 ZÁKONA
VíceSeminář pro žadatele k 18. a 19. výzvě IROP Zadávání a kontrola veřejných zakázek
Seminář pro žadatele k 18. a 19. výzvě IROP Zadávání a kontrola veřejných zakázek Ing. Helena Mertová 9. 11.2. 2016 Základní pravidla Pokud příjemce podpory realizuje projekt prostřednictvím zakázky na
VíceKONTROLNÍ ŘÁD OBCE BRLOH
KONTROLNÍ ŘÁD OBCE BRLOH I. Obecná část Finanční kontrola, vykonávaná podle zákona č. 320/2001 Sb., o finanční kontrole ve veřejné správě, ve znění pozdějších předpisů (dále jen zákon o finanční kontrole)
VíceOtevřená data, informace, znalosti. Principy 3E v praxi. PhDr. Tomáš Vyhnánek náměstek pro řízení sekce Finanční řízení a audit
Otevřená data, informace, znalosti. Principy 3E v praxi. PhDr. Tomáš Vyhnánek náměstek pro řízení sekce Finanční řízení a audit Zásady veřejných výdajů Hospodárnost Účelnost Efektivnost Přiměřenost Transparentnost
VíceTabulka snížených odvodů za porušení rozpočtové kázně v důsledku porušení podmínek poskytnutí finančních prostředků
za porušení rozpočtové kázně v důsledku porušení podmínek poskytnutí finančních prostředků Typ porušení rozpočtové kázně 1. Neprovedení zadávacího řízení na výběr dodavatele/zhotovitele, nebo uzavření
VíceSeminář pro žadatele a příjemce VÝZVA IROP č. 78. Zadávání a kontrola veřejných zakázek
Seminář pro žadatele a příjemce VÝZVA IROP č. 78 Zadávání a kontrola veřejných zakázek 18. 04. 2018 Základní dokumenty Pravidla zadávání veřejných zakázek jsou stanovena v: 1) Zákon č.134/2016 Sb., o zadávání
VícePRAVIDLA PROGRAMU. Prioritní osa 3 Podpora sociálního začleňování a boj proti chudobě OP PPR. EVROPSKÁ UNIE Evropské strukturální a
PRAVIDLA PROGRAMU Prioritní osa 3 Podpora sociálního začleňování a boj proti chudobě OP PPR Obsah prezentace Řízení projektu (Zahájení projektu, Realizace projektu, Ukončení projektu, Změny projektu) Publicita
VíceZpůsobilost výdajů jak se vyhnout krácení. Ing. Jana Feireislová
Způsobilost výdajů jak se vyhnout krácení Ing. Jana Feireislová Definice Způsobilé výdaje spolufinancovány ze strukturálních fondů EU, Jsou v souladu s příslušnými předpisy Evropské unie a České republiky
VíceZpůsobilé výdaje pro období 2007-2013 OPPS ČR-PR a zkušenosti z realizace projektů
Centrum pro regionální rozvoj ČR Způsobilé výdaje pro období 2007-2013 OPPS ČR-PR a zkušenosti z realizace projektů Vinohradská 46, 120 21 Praha 2 tel.: +420 221 580 201 fax: +420 221 580 284 e-mail: crr@crr.cz
VíceOperační program Životní prostředí: dotace v oblasti vodního hospodářství, nejčastější chyby při administraci žádosti
Operační program Životní prostředí: dotace v oblasti vodního hospodářství, nejčastější chyby při administraci žádosti 15.12.2010 v Brně Ministerstvo životního prostředí Státní fond životního prostředí
VíceSeminář pro žadatele k 56. a 57. výzvě IROP. Zadávání a kontrola veřejných zakázek
Seminář pro žadatele k 56. a 57. výzvě IROP. Zadávání a kontrola veřejných zakázek 04.10.2016 2 Zadávání veřejných zakázek Zadávání veřejných zakázek - předpisy Pravidla zadávání veřejných zakázek jsou
VíceSeminář pro žadatele k 78. výzvě IROP Energetické úspory v bytových domech III" Zadávání a kontrola veřejných zakázek se zaměřením na výzvu č.
Seminář pro žadatele k 78. výzvě IROP Energetické úspory v bytových domech III" Zadávání a kontrola veřejných zakázek se zaměřením na výzvu č. 78 Ing. Renáta Marková 6.3.2018 2 Zadávání veřejných zakázek
VíceROČNÍ PLÁN INTERNÍHO AUDITU A POVĚŘENÉHO AUDITNÍHO SUBJEKTU PRO ROK Počet stran: 10
ROČNÍ PLÁN INTERNÍHO AUDITU A POVĚŘENÉHO AUDITNÍHO SUBJEKTU PRO ROK 2009 VERZE 1.0 PLATNOST A ÚČINNOST OD 6. ÚNOR A 2009 Osobní náklady na pracovníky, kteří se podíleli na činnostech souvisejících s tímto
VíceZhodnocení ROP Střední Morava. Ing. Hana Linhartová vedoucí oddělení metodiky Úřad Regionální rady regionu soudržnosti Střední Morava
Zhodnocení ROP Střední Morava Ing. Hana Linhartová vedoucí oddělení metodiky Úřad Regionální rady regionu soudržnosti Střední Morava Obsah: 1. Pokrok v realizaci ROP Střední Morava 2. Plnění monitorovacích
VíceSeminář pro žadatele k IROP
Seminář pro žadatele k IROP Veřejné zakázky ve vazbě na specifický cíl 2.1 (34. a 35. výzva) 27.06.2016 2 Zadávání veřejných zakázek Zadávání veřejných zakázek - pravidla Pravidla zadávání veřejných zakázek
VíceSystém schvalování integrovaných projektů a Workshop Praha
Systém schvalování integrovaných projektů 5. 5. 2016 a 12.5 2016 Workshop Praha PROGRAM 1. Role MAS, CRR a ŘO IROP 2. Aktuální informace o vyhlášených a plánovaných výzvách 3. Systém schvalování integrovaných
VíceČíslo vydání/ aktualizace: 3.0
Kategorizace nedostatků při zadávání zakázek se stanovením výše odvodu za porušení rozpočtové kázně Návodka: 1) Tabulka je určena jak pro zakázky, při jejichž zadávání je příjemce povinen postupovat dle
VíceProgram semináře. Popis hlavních bloků administrace projektu
Program semináře Schválen lením žádosti projekt nekončí Hradec Králov lové 22.9.2010 Popis hlavních bloků administrace projektů Podklady pro vydání Rozhodnutí o poskytnutí dotace (RoPD) a uzavření smlouvy
VíceNejčastější auditní zjištění u projektů spolufinancovaných z fondů EU
Nejčastější auditní zjištění u projektů spolufinancovaných z fondů EU MINISTERSTVO FINANCÍ Auditní orgán Ing. Jitka Procházková Ing. Milan Puszkailer Program 9:30 11:30 Dopolední blok 1. Úvod do problematiky
VíceZpůsobilé výdaje. Jana Feireislová
Způsobilé výdaje Jana Feireislová Definice Způsobilé výdaje spolufinancovány ze strukturálních fondů EU, Jsou v souladu s příslušnými předpisy Evropské unie a České republiky Odpovídají cílům, zaměření
VíceZakázka byla zadána, aniž by bylo uveřejněno nebo odesláno oznámení o zahájení výběrového řízení.
Příloha č. 4 Smlouvy o financování mikroprojektu Fond mikroprojektů v Euroregionu Silesia Program INTERREG V-A ČR Polsko Tabulka odvodů I. STANOVENÍ FINANČNÍCH OPRAV PŘI ZADÁVÁNÍ ZAKÁZEK MALÉ HODNOTY A
VíceNejčastější chyby při realizaci projektů
Nejčastější chyby při realizaci projektů Obsah prezentace 1) Následky chyb v realizaci projektu 2) Nejčastější chyby při realizaci projektu 3) Nejčastější chyby při zadávání veřejných zakázek 4) Diskuze
VíceSMĚRNICE K ZADÁVÁNÍ VEŘEJNÝCH ZAKÁZEK MALÉHO ROZSAHU
Obec Věžná Směrnici zpracovala: Jana Vrbková Směrnici schválilo zastupitelstvo obce dne... usnesením číslo... Datum zpracování: 5.2.2018 SMĚRNICE K ZADÁVÁNÍ VEŘEJNÝCH ZAKÁZEK MALÉHO ROZSAHU Směrnice upravuje
VíceSeminář pro žadatele Finanční řízení projektů ve výzvě č. 38
Seminář pro žadatele 27. 6. 2018 Finanční řízení projektů ve výzvě č. 38 Finanční řízení projektu Obsah Hlavní zásady financování projektu Finanční řízení (účetnictví, BÚ) Rozpočet projektu EFRR Způsobilost
VíceMinisterstvo financí. Auditní orgán ZPRÁVA O AUDITU OPERACE
Ministerstvo financí Auditní orgán Č.j.: MFISAO-28/2016/5203-11 PID: MFCRISAO1600028011 Reg.č.: ROPSČ/2016/5203-14608 Výtisk č.: 1 ZPRÁVA O AUDITU OPERACE Číslo auditu: ROPSC/2016/O/004 Název auditu: Rekonstrukce
VíceZadávání a kontrola veřejných zakázek
Zadávání a kontrola veřejných zakázek Ing. Kateřina Kouřimská Seminář IROP Administrace projektů ve fázi realizace Územní odbor IROP pro Kraj Vysočina Krajský úřad Kraje Vysočina, Žižkova 57, Jihlava 17.
VíceIntegrovaný operační program z pohledu CRR ČR -
Integrovaný operační program z pohledu CRR ČR - nejčastější chyby v projektových žádostech/při realizaci projektů Ing. Lucie Vopěnková Osnova prezentace Integrovaný operační program a CRR Nejčastější chyby
VíceČíslo vydání/ aktualizace: 9/0
Kategorizace nedostatků při za porušení rozpočtové kázně Návodka: 1) Tabulka je určena jak pro, při jejichž zadávání je příjemce povinen postupovat dle zákona č. 137/2006 Sb., o veřejných zakázkách (ZVZ),
VíceSměrnice pro evidenci a zadávání veřejných zakázek malého rozsahu
1 Směrnice č. 20 Směrnice pro evidenci a zadávání veřejných zakázek malého rozsahu 2 Obec: Rasošky Adresa: Rasošky 50, 552 21 Rasošky IČO: 00272973 Směrnici zpracoval: Kučerová Marie Směrnici schválilo:
VíceNejčastější případy nesrovnalostí v rámci jednotlivých čtvrtletí
Nejčastější případy nesrovnalostí v rámci jednotlivých čtvrtletí V rámci každého čtvrtletí zpracovává Úřad Regionální rady regionu soudržnosti Severovýchod Zprávu o vyhodnocení nesrovnalostí, která podává
VíceSeminář pro žadatele k 52. výzvě IROP Revitalizace vybraných památek II." Zadávání a kontrola veřejných zakázek
Seminář pro žadatele k 52. výzvě IROP Revitalizace vybraných památek II." Zadávání a kontrola veřejných zakázek Ing. Lucie Balounová Ing. Ivana Jašková 13.10.2016 2 Zadávání veřejných zakázek Zadávání
VíceVšeobecná pravidla pro poskytnutí dotace v rámci Operačního programu přeshraniční spolupráce Česká republika Polská republika 2007-2013
Příloha č. 1 Všeobecná pravidla pro poskytnutí dotace v rámci Operačního programu přeshraniční spolupráce Česká republika Polská republika 2007-2013 (dále jen Pravidla ) 1. Splnění účelu projektu Příjemce
VíceSeminář pro příjemce IROP. Zadávání a kontrola veřejných zakázek
Seminář pro příjemce IROP Zadávání a kontrola veřejných zakázek 2 Zadávání veřejných zakázek Zadávání veřejných zakázek - předpisy Pravidla zadávání veřejných zakázek jsou stanovena v: 1) Zákon č. 134/2016
VíceZadávací řízení v projektech spolufinancovaných ze zdrojů EU. Ing. Klára Štrausová Odbor ochrany vod, projektový manažer
Zadávací řízení v projektech spolufinancovaných ze zdrojů EU Ing. Klára Štrausová Odbor ochrany vod, projektový manažer Pravidla pro žadatele Veřejné zakázky Veřejné zakázky v OPŽP Projektový cyklus kontroly
VíceSeminář pro příjemce IROP. Zadávání a kontrola veřejných zakázek
Seminář pro příjemce IROP Zadávání a kontrola veřejných zakázek 2 Zadávání veřejných zakázek Zadávání veřejných zakázek - předpisy Pravidla zadávání veřejných zakázek jsou stanovena v: 1) Zákon č. 134/2016
VíceKontroly projektů. Seminář
Kontroly projektů Seminář 24. 4. 2012 Vymezení pojmu kontrola : důležitá součást řídící práce činnost, při které se ověřuje, zda skutečný stav se rovná stavu žádoucímu a zda existují (a jak se naplňují)
VícePreventivní kontrola projektů pro podnikatele
Preventivní kontrola projektů pro podnikatele Ing. Martin Kocián Expirit, s.r.o. Expirit, s.r.o., 2015 2 Spolupráce a reference Spolupráce Ernst & Young, s. r. o. Reference Ministerstvo práce a sociálních
VíceFinanční opravy při porušení podmínek nemajících finanční dopad
Finanční opravy při porušení podmínek nemajících finanční dopad Strana: Strana 1 (celkem 6) 1) Dle 22 zákona č. 250/2000 Sb., o rozpočtových pravidlech územních rozpočtů, ve znění platném do 30.12.2011
VícePraktické rady z realizace projektů se zaměřením na SC 2.5. Ing. Petr Bouška
Praktické rady z realizace projektů se zaměřením na SC 2.5 Ing. Petr Bouška 13. března 2019 Žadatel má povinnost oznámit změny, které v projektu nastanou v době mezi podáním žádosti o podporu a ukončením
VíceEXTERNÍ METODICKÝ POKYN Č. 20 - INFORMAČNÍ POVINNOST PŘÍJEMCE VE VZTAHU K VEŘEJNÝM ZAKÁZKÁM
Schválený dne: 3. 12. 2009 Platný od: 3. 12. 2009 Verze: 1.0 EXTERNÍ METODICKÝ POKYN Č. 20 - INFORMAČNÍ POVINNOST PŘÍJEMCE VE VZTAHU K VEŘEJNÝM ZAKÁZKÁM EXTERNÍ METODICKÝ POKYN Č. 20 je platný pro všechny
VíceTabulka odvodů. Je-li porušení pravidel pouze formální povahy bez skutečného nebo potenciálního finančního dopadu, nebude provedena žádná oprava.
Tabulka odvodů I. STANOVENÍ FINANČNÍCH OPRAV PŘI ZADÁVÁNÍ ZAKÁZEK MALÉ HODNOTY A ZAKÁZEK VYŠŠÍ HODNOTY NESPADAJÍCÍCH POD PŮSOBNOST ZÁKONA Č. 137/2006 SB., O VEŘEJNÝCH ZAKÁZKÁCH, OD 01. 10. 2016 ZÁKONA
VíceSeminář pro žadatele k IROP. Zadávání a kontrola veřejných zakázek
Seminář pro žadatele k IROP Zadávání a kontrola veřejných zakázek 25.4.2017 Zadávání veřejných zakázek - předpisy Pravidla zadávání veřejných zakázek jsou stanovena v: 1) Zákon č. 134/2016 Sb. o zadávání
VíceZADÁVACÍ DOKUMENTACE
Obec Osík Osík 240, 569 67 Osík, IČ: 00277100, tel: 461 612 573, e-mail: osik@lit.cz, www.osik.cz ZADÁVACÍ DOKUMENTACE pro veřejnou zakázku spojenou se zajištěním technického dozoru investora na akci:
Více
