1 Úvod Program MS Office Project 2003 slouží k plánování, sledování a řízení projektů a ke komunikaci s projektovým týmem. Efektivní práce s programem, kromě znalostí používání programu samotného, vyžaduje alespoň částečnou znalost problematiky projektového řízení. Projekt je v podstatě plán práce, který má na konci nějaký výsledek. Každý projekt má jak datum začátku, tak datum dokončení. Přitom jedno z dat je pevně zvoleno uživatelem a druhé je automaticky dopočítáno programem. Projekt lze rozdělit na malé součásti úkoly. Každý úkol má určenou dobu trvání a existují vzájemné vazby mezi nimi. Úkoly mohou mít i časová omezení. Libovolný úkol s nulovou dobou trvání bude automaticky označen jako milník, tj. referenční bod, který označuje důležitou událost v projektu a slouží ke sledování průběhu projektu. Jako milník lze označit i jakýkoli jiný úkol s libovolnou dobou trvání. K úkolům se obvykle přiřazují zdroje. Ty mohou být buď pracovní, které práci odevzdávají (lidé nebo zařízení), nebo materiálové, které se během projektu spotřebovávají. V programu se plánuje podle kalendářů, které popisují pracovní a nepracovní čas. Rozlišujeme kalendář projektu, kalendář úkolu a kalendář zdroje. Při použití pracovních zdrojů vzniká na úkolu práce plánovaná podle zvoleného kalendáře. Může nastat stav, že zdroj bude přetížen. Program může najít a případně i odstranit takové problémy. Ke každému zdroji je možno definovat náklady, tj. cenu za jednotku práce nebo za materiál. Podle délky trvání úkolu potom program spočítá cenu potřebnou na splnění daného úkolu i celého projektu. Některé úkoly mají předem pevně stanovenou cenu (pevné náklady), což lze při výpočtu celkové ceny projektu zohlednit. Po vytvoření projektu nastává jeho realizace. Uložíme tzv. směrný plán. Do směrného plánu se ukládají některá pole úkolu (Zahájení, Dokončení, Doba trvání, Práce, Náklady), pole zdroje (Práce, Náklady) a pole přiřazení (Zahájení, Dokončení, Práce, Náklady). Po rozběhnutí projektu zadáváme reálné časy dokončení a reálné náklady úkolů a můžeme tak analyzovat, jak se liší reálná situace oproti plánu. Během práce můžeme měnit plán projektu, nasadit další zdroje k úkolům, které se opožďují, nebo úkoly jinak přeplánovat. Pravidelně sledujme kritickou cestu, tj. řadu vzájemně závislých úkolů, které přímo ovlivňují dobu trvání celého projektu. V průběhu plánu se kritická cesta může změnit z jedné řady úkolů na jinou. Ke změně kritické cesty dochází při dokončení kritických úkolů nebo při zpoždění jiných posloupností úkolů. Každý úkol v kritické cestě je kritický úkol (Úkol, který musí být dokončen podle plánu, má-li být projekt dokončen včas. Pokud je kritický úkol zpožděn, může být zpožděno také datum dokončení projektu.). Pravidelně kontrolujte, zda některý z těchto úkolů není ve skluzu. Dojde-li ke skluzu v kritické cestě, je ve skluzu také datum dokončení. Program obsahuje celou řadu zobrazení (úkolů, zdrojů a kombinovaných zobrazení) a sestav. Zobrazení se používají pro práci s projektem i k tisku a jsou k dispozici v několika formátech včetně grafického formátu, formátu grafu, formuláře a seznamu (neboli tabulky). Sestavy, seřazené do několika kategorií, jsou určeny jen pro tisk dat o projektu a poskytují jednoduchou formu analýzy projektu z mnoha hledisek. MS Office Project

2 1. Projekt Projekt Střecha Univerzita obrany (UO) má pro rok 2008 vyčleněné finanční prostředky na výměnu staré střešní krytiny na budově 5 na ulici Šumavská. Rekonstrukce by měla proběhnout do léta, vzhledem k dovoleným ideálně v červnu. Celou organizační stránkou rekonstrukce byla v organizaci pověřena paní Richterová z oddělení kvestora. Rekonstrukce bude mít tři fáze: příprava rekonstrukce (odborná konzultace pro upřesnění rozsahu rekonstrukce, volba střešní krytiny, najmutí firmy pro rekonstrukci, rozpočet a smlouva), vlastní rekonstrukce (pokrývačské, klempířské a zednické práce), závěrečná fáze (kontrola, převzetí, zaplacení). Seznámení s aplikací Project Založte nový prázdný projekt. Projekt uložte pod názvem???1.mpp. Zobrazovaný formát data zvolte tak, aby se v celém projektu zobrazoval den, datum a rok i hodina. Potlačte v projektu zobrazování desetinných míst pro náklady. (NÁSTROJE MOŽNOSTI ZOBRAZENÍ) Nabíhání pevných nákladů nastavte na začátku. (NÁSTROJE MOŽNOSTI VÝPOČTY) Nastavte zobrazení možností časových jednotek: m (minuty), h (hodiny), d (dny), t (týdny), měs. (měsíce), r (roky). Před popiskem nechejte zobrazit mezeru. (NÁSTROJE MOŽNOSTI ÚPRAVY) Nastavte výchozí standardní i přesčasovou sazbu na 200 Kč/h. (NÁSTROJE MOŽNOSTI OBECNÉ) Do tabulky Zadávání v Ganttově diagramu (ZOBRAZIT GANTTŮV DIAGRAM, TABULKA ZADÁVÁNÍ) napište odborná konzultace pro upřesnění rozsahu rekonstrukce jako úkol 1. Doba trvání: 11 hodin. Informace o projektu V Informacích o projektu nastavte, že projekt plánujete od data zahájení projektu. Projekt bude zahájen 1. března 2008 v 7.00 hodin. (PROJEKT INFORMACE O PROJEKTU) 2. Kalendáře Kalendáře a jejich typy Pro projekt využijte Standardní kalendář, pouze upravte pracovní hodiny ve dnech pondělí pátek tak, aby odpovídaly pracovní době v organizaci, tj. od 7.00 do a od do (celkem 8 hodin). Do kalendáře přidejte volné dny: (velikonoce), a (státní svátky). (NÁSTROJE ZMĚNIT PRA- COVNÍ ČAS ) Upravte základní nastavení kalendáře v možnostech projektu: výchozí zahájení bude v 7.00, výchozí dokončení v (zkontrolujte, že začátek týdne je nastaven na pondělí, začátek fiskálního roku na leden, denně hodin na 8 hodin, týdně na 40 hodin, měsíčně 20 dní). (NÁSTROJE MOŽNOSTI KALENDÁŘ) Pro úkol 1 (odborná konzultace pro upřesnění rozsahu rekonstrukce) je nutné připravit vlastní kalendář úkolu. Úkol budou realizovat Richterová z UO a konzultant z firmy REPROJECT, s. r. o. Úkol vzhledem ke vzdálenosti organizace od firmy a vzhledem k době potřebné pro zjištění stavu střechy není možné realizovat během běžné pracovní doby jeho zdrojů, která činí 8 hodin denně. Na úkol je třeba 11 hodin. Pro úkol nadefinujte nový kalendář nazvaný Kalendář pro odbornou konzultaci s pracovním časem pro všechny dny pátek sobota od 8.00 do 12.00, od do a od do hodin (celkem 11 hodin). (NÁSTROJE ZMĚNIT PRACOVNÍ ČAS TLAČÍTKO NOVÝ ) Kalendář přiřaďte úkolu. (PROJEKT INFORMACE O ÚKOLU UPŘESNIT) Pomocí kopie Standardního kalendáře připravte kalendář, který bude platný pro úkoly spojené s vlastní pokrývačskou prací. Tyto práce jsou do značné míry závislé na vhodném počasí, proto v případě dobrých podmínek probíhají více hodin denně včetně sobot a nedělí. Tento kalendář nazvěte Kalendář pro pokrývačské práce a nastavte v něm pracovní čas pondělí neděle od 7.30 do 11.30, od do a od do (tj. celkem 10 hodin). Práce může probíhat i ve dnech státních svátků. (NÁSTROJE ZMĚNIT PRACOVNÍ ČAS TLAČÍTKO NOVÝ ) Projekt uložte pod názvem???2.mpp. MS Office Project

3 3. Úkoly Typy vazeb mezi úkoly, Vkládání úkolů a vazeb mezi úkoly Podle obr. 1 vložte do tabulky Zadávání v Ganttově diagramu (ZOBRAZIT GANTTŮV DIAGRAM, TABUL- KA ZADÁVÁNÍ) úkoly projektu. Veškeré vazby jsou typu FS (dokončení zahájení). Definujte pouze název úkolu, dobu trvání a předchůdce. Doba trvání je uvedena ve dnech (běžné úkoly) či v hodinách (vlastní rekonstrukce střechy úkoly 9 až 13). Uvedení doby trvání v hodinách souvisí s dříve připraveným Kalendářem pro pokrývačské práce. Pokrývači pracují 10 hodin denně. Doba trvání je pak stanovena jako počet dnů, po kterou bude úkol trvat, vynásobený počtem hodin práce denně. Obr. 1: Úkoly projektu Na časové ose zobrazte dvě úrovně: (FORMÁT ČASOVÁ OSA ) na střední úrovni měsíce, na nejnižší úrovni dny po sedmi dnech. Úprava některých úkolů: Pro návaznost úkolu 6 (podpis smlouvy) na úkolu 5 (příprava smlouvy s pokrývačskou firmou) nastavte prodlevu 5 dnů. (PROJEKT INFORMACE O ÚKOLU PŘEDCHŮDCI) Úkol 7 (záloha na materiál) bude proveden s pětidenní prodlevou od úkolu 6 (podpis smlouvy). (PROJEKT INFORMACE O ÚKOLU PŘEDCHŮDCI) Na úkoly 9 až 13 aplikujte připravený Kalendář pro pokrývačské práce. Pracovníci pokrývačské firmy pracují místo standardních 8 hodin denně 10 hodin. (PROJEKT INFORMACE O ÚKOLU UPŘESNIT) Úkol 9 (doprava materiálu a jeho složení, zařízení stavby) může být zahájen až 30 dnů od objednání materiálu, což je dodací lhůta materiálu. Úkol 9 je napojený na Kalendář pro pokrývačské práce, tj. pracovní čas je 10 hodin denně (včetně víkendů), nikoliv obvyklých 8 hodin. Proto je třeba zadat prodlevu v hodinách (30 dnů po 10 hodinách je prodleva 300 hodin). Úkol 9 (doprava materiálu a jeho složení, zařízení stavby) je první, kterým začíná vlastní rekonstrukce střechy. Pracovníci pokrývačské firmy od dodavatele střechy dopraví materiál na rekonstrukci po uplynutí třicetidenní dodací lhůty. Úkol navazuje na úkol 8 (objednávka materiálu), který trvá 1 den a tudíž končí v Vzhledem k pracovnímu času pokrývačů (až do 18.30) je úkol 9 naplánován od hodin a pokračuje 2,5 hodiny do a poté další den ráno od Je vhodné, aby pokrývačská firma zahájila práce na rekonstrukci střechy v nový den ráno v Upravte proto výše nastavenou prodlevu ze 300 na 302,5 hodiny. Nyní se začátek úkolu přesunul na ráno dalšího dne. (PROJEKT INFORMACE O ÚKOLU PŘEDCHŮDCI) Po ukončení montáže krytiny je možné zahájit klempířské práce. Je-li část klempířských prací hotová, mohou být zahájeny práce zednické. Nastavte, že úkol 15 (zednické práce) může být zahájen již v 50 % doby trvání úkolu 14 (klempířské práce). (PROJEKT INFORMACE O ÚKOLU PŘEDCHŮDCI) MS Office Project

4 Změňte předchůdce u úkolu 17 (převzetí). Předchůdcem bude úkol 16 (kontrola provedené práce). Úpravou typu vazby mezi úkoly zajistěte, aby tyto dva úkoly byly zahájeny ve stejnou dobu. (PROJEKT INFORMACE O ÚKOLU PŘEDCHŮDCI) Úkoly 16 (kontrola provedené práce) a 17 (převzetí) budou opět řízeny Kalendářem pro odbornou konzultaci (spolu s pracovníky UO se kontroly a převzetí opět zúčastní konzultant firmy REPRO- JECT, s. r. o.). (PROJEKT INFORMACE O ÚKOLU UPŘESNIT) Nastává stejná situace jako u úkolu 9 (doprava materiálu a jeho složení, zařízení stavby). Úkol 16 (kontrola provedené práce) a úkol 17 (převzetí) nezačínají ráno, ale vzhledem k použitému kalendáři v Použijte obecné řešení (Do projektu vložte fiktivní úkol, který bude probíhat jednu hodinu od 0.00 do Tím se další úkol přesune na ráno.). Postup: Připravte nový kalendář (NÁSTROJE ZMĚNIT PRACOVNÍ ČAS TLAČÍTKO NOVÝ ), nazvěte ho Začátek dne. V něm nastavte pracovní čas pondělí neděle od 0.00 do Před úkol 16 (kontrola provedené práce) vložte nový úkol (VLOŽIT NOVÝ ÚKOL) s názvem X začátek dne (X je pro výrazné vizuální odlišení od běžných úkolů), dobou trvání úkolu 1 hodina. Zkontrolujte návaznost úkolů. Přiřaďte úkolu kalendář Začátek dne (PROJEKT INFORMACE O ÚKOLU UPŘESNIT). Úkoly 17 (kontrola provedené práce) a 18 (převzetí) nyní začínají ráno v Úkol 13 (montáž krytiny včetně doplňků) trvá 100 hodin (10 dnů). Je proto vhodné umožnit v polovině úkolu alespoň jednodenní přestávku na odpočinek. Rozdělením úkolu přerušte práci v neděli. Postup: V tabulce Zadávání označte úkol 13 (montáž krytiny včetně doplňků), upravte měřítko časové osy (ZOBRAZIT LUPA VYBRANÝ ÚKOL). Zvolte příkaz Rozdělit úkol (ÚPRAVY ROZDĚLIT ÚKOL), ukazatel myši se změní v malou šipku a zobrazí se informační bublina. Ukažte na požadované místo na pruhu úkolu, v bublině se zobrazí datum začátku. Stiskněte a držte levé tlačítko myši. Tažením směrem doprava určete velikost rozdělení, v bublině se zároveň průběžně zobrazuje datum ukončení rozdělení. Uvolněte tlačítko myši. Úkol se rozdělí a přerušená část se znázorní tečkami. Ještě k úkolu 18 (převzetí). Organizace chce převzít hotovou rekonstrukci ideálně do 1. července. Nastavte konečný termín pro tento úkol (PROJEKT INFORMACE O ÚKOLU UPŘESNIT) Vložte do tabulky Zadávání v Ganttově diagramu za sloupec Předchůdci sloupec Kalendář úkolů. (VLOŽIT SLOUPEC ) Osnova Pro zpřehlednění seskupte projekt do tří souhrnných úkolů: Přípravná etapa (úkoly 1 8), Etapa rekonstrukce (úkoly 9 15), Závěrečná etapa (úkoly 16 19). Dbejte na správné návaznosti úkolů v souvislosti s vložením souhrnných úkolů. Postup: Vložte nový úkol před úkol 1 (odborná konzultace pro upřesnění rozsahu rekonstrukce) s názvem Přípravná etapa, před úkol 10 (doprava materiálu a jeho složení, zařízení stavby) s názvem Etapa rekonstrukce a před úkol 18 (X začátek dne) s názvem Závěrečná etapa. (VLOŽIT NOVÝ ÚKOL) Označte úkoly 2 (odborná konzultace pro upřesnění rozsahu rekonstrukce) až 9 (objednávka materiálu) a zvětšete jejich odsazení příkazem PROJEKT OSNOVA ZVĚTŠIT ODSAZENÍ. Tím se označené úkoly stanou dílčími a úkol 1 (Přípravná etapa) úkolem souhrnným psaným tučně. Označte úkoly 11 (doprava materiálu a jeho složení, zařízení stavby) až 17 (zednické práce (oprava říms) a zvětšete jejich odsazení příkazem PROJEKT OSNOVA ZVĚTŠIT ODSAZENÍ. Tím se označené úkoly stanou dílčími a úkol 10 (Etapa rekonstrukce) úkolem souhrnným psaným tučně. Označte úkoly 19 (X začátek dne e) až 22 (doplatek podle faktury) a zvětšete jejich odsazení příkazem PROJEKT OSNOVA ZVĚTŠIT ODSAZENÍ. Tím se označené úkoly stanou dílčími a úkol 18 (Závěrečná etapa) úkolem souhrnným psaným tučně. Zobrazte souhrnný úkol projektu a pojmenujte jej Střecha. Zobrazte číslování osnovy. (NÁSTROJE MOŽNOSTI ZOBRAZENÍ) Projekt je nyní dlouhý 82 dny, začíná v sobotu v 8.00 a končí v pátek v MS Office Project

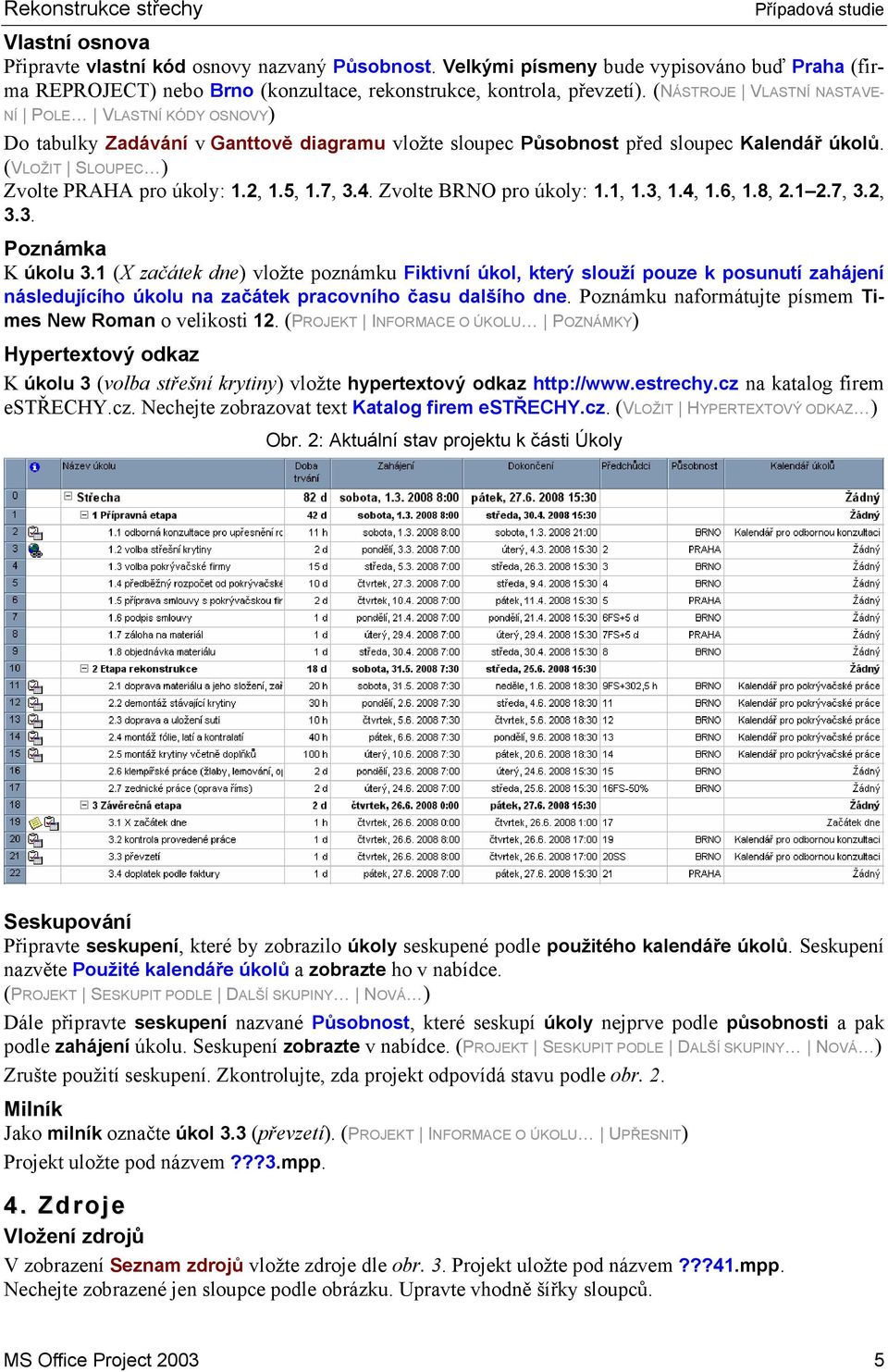

5 Vlastní osnova Připravte vlastní kód osnovy nazvaný Působnost. Velkými písmeny bude vypisováno buď Praha (firma REPROJECT) nebo Brno (konzultace, rekonstrukce, kontrola, převzetí). (NÁSTROJE VLASTNÍ NASTAVE- NÍ POLE VLASTNÍ KÓDY OSNOVY) Do tabulky Zadávání v Ganttově diagramu vložte sloupec Působnost před sloupec Kalendář úkolů. (VLOŽIT SLOUPEC ) Zvolte PRAHA pro úkoly: 1.2, 1.5, 1.7, 3.4. Zvolte BRNO pro úkoly: 1.1, 1.3, 1.4, 1.6, 1.8, , 3.2, 3.3. Poznámka K úkolu 3.1 (X začátek dne) vložte poznámku Fiktivní úkol, který slouží pouze k posunutí zahájení následujícího úkolu na začátek pracovního času dalšího dne. Poznámku naformátujte písmem Times New Roman o velikosti 12. (PROJEKT INFORMACE O ÚKOLU POZNÁMKY) Hypertextový odkaz K úkolu 3 (volba střešní krytiny) vložte hypertextový odkaz na katalog firem estřechy.cz. Nechejte zobrazovat text Katalog firem estřechy.cz. (VLOŽIT HYPERTEXTOVÝ ODKAZ ) Obr. 2: Aktuální stav projektu k části Úkoly Seskupování Připravte seskupení, které by zobrazilo úkoly seskupené podle použitého kalendáře úkolů. Seskupení nazvěte Použité kalendáře úkolů a zobrazte ho v nabídce. (PROJEKT SESKUPIT PODLE DALŠÍ SKUPINY NOVÁ ) Dále připravte seskupení nazvané Působnost, které seskupí úkoly nejprve podle působnosti a pak podle zahájení úkolu. Seskupení zobrazte v nabídce. (PROJEKT SESKUPIT PODLE DALŠÍ SKUPINY NOVÁ ) Zrušte použití seskupení. Zkontrolujte, zda projekt odpovídá stavu podle obr. 2. Milník Jako milník označte úkol 3.3 (převzetí). (PROJEKT INFORMACE O ÚKOLU UPŘESNIT) Projekt uložte pod názvem???3.mpp. 4. Zdroje Vložení zdrojů V zobrazení Seznam zdrojů vložte zdroje dle obr. 3. Projekt uložte pod názvem???41.mpp. Nechejte zobrazené jen sloupce podle obrázku. Upravte vhodně šířky sloupců. MS Office Project

6 Poznámky k vložení zdrojů: Zdroje pracovní: vyplňte název zdroje, typ, iniciály, skupinu, kalendář, maximální počet jednotek. Zdroj pokrývači: jedná se o 3 pokrývače, proto je maximální počet jednotek 300 %. Zdroje materiálové: vyplňte název zdroje, typ, popisek materiálu (je-li uveden, bude využit pro další propočty), iniciály. Obr. 3: Zdroje Přiřazení zdrojů V zobrazení Ganttův diagram, tabulka Zadávání přiřaďte zdroje a zobrazte sloupce podle obr. 4. (PROJEKT INFORMACE O ÚKOLU ZDROJE) Projekt po přiřazení zdrojů uložte pod názvem???42.mpp. Obr. 4: Přiřazení zdrojů MS Office Project

7 Změny v přiřazení zdrojů: Úkol 1.1 (odborná konzultace pro upřesnění rozsahu rekonstrukce) má přiřazeny zdroje s různými kalendáři. Úkol trval 11 hodin. Po přiřazení všech zdrojů se doba trvání zvýšila na 22 hodiny. Konzultant má pracovní čas 11 hodin denně (včetně soboty), avšak Richterová a osobní automobil pouze 8 hodin. Konzultant tedy pracuje 11 hodin v sobotu, kdežto Richterová a osobní automobil v pondělí 8 hodin a další 3 hodiny následující den. Délka je tudíž 22 hodiny. Je třeba zajistit, aby Richterová a osobní automobil pracovaly v den konzultace ve stejném rozsahu jako konzultant. Zaškrtněte proto pole Plánování ignoruje kalendář zdrojů (PROJEKT INFORMACE O ÚKOLU UPŘESNIT). Zdroje (včetně Richterové a osobního automobilu) se řídí kalendářem úkolu. Doba trvání úkolu se zkrátila na 11 hodin. Úkol 1.4 (předběžný rozpočet od pokrývačské firmy dle zadání) vypracovává Sekera z firmy Falton. Jeho pracovní čas se obvykle řídí Kalendářem pro pokrývačské práce. Nyní musí připravit rozpočet, při takovéto kancelářské práci se řídí osmihodinovým pracovním časem (jako je ve Standardním kalendáři). Tento úkol se bude proto řídit kalendářem úkolu a bude ignorovat obvyklý kalendář zdroje jako v úkolu 1.1. Úkol 1.4 nemá dosud nastavený kalendář. Přiřaďte mu Standardní kalendář a zadejte ignorování kalendáře zdroje (PROJEKT INFORMACE O ÚKOLU UPŘESNIT). Přiřaďte úkolu 1.6 (podpis smlouvy), na kterém se podílejí Kazda a Richterová z Univerzity obrany (jejich pracovní čas se řídí Standardním kalendářem) a Sekera z firmy Falton (pracovní čas se řídí Kalendářem pro pokrývačské práce), Standardní kalendář a zadejte ignorování kalendáře zdroje (PROJEKT INFORMACE O ÚKOLU UPŘESNIT). Úkol 1.8 (objednávka materiálu) se bude řídit Standardním kalendářem a bude ignorovat kalendář zdroje (PROJEKT INFORMACE O ÚKOLU UPŘESNIT). Pracovní čas u úkolů 3.2 (kontrola provedené práce) a 3.3 (převzetí) se bude řídit dle možností konzultanta (tedy Kalendářem pro odbornou konzultaci, který je nastaven jako kalendář úkolu). Pracovní čas zdrojů ignorujte (PROJEKT INFORMACE O ÚKOLU UPŘESNIT). Etapa rekonstrukce obsahuje i materiálové zdroje s přesným zadáním počtu použitých jednotek u jednotlivých materiálů. Pouze střešní prvky, další pozinkované prvky a zednický materiál budou zadány fixní částkou při stanovení nákladů na zdroj. K souhrnnému úkolu 1 (Přípravná etapa) doplňte materiálové zdroje papír ve výši 400 Kč, toner ve výši 200 Kč a telefon ve výši 300 Kč. Zdroje nejprve vytvořte v Seznamu zdrojů a teprve potom přiřaďte (PROJEKT INFORMACE O ÚKOLU ZDROJE). Stejné materiálové zdroje o stejné výši doplňte k souhrnnému úkolu 2 (Etapa rekonstrukce). Zkontrolujte hodnoty ve sloupcích Práce a Doba trvání podle obr. 5. Projekt uložte pod názvem???43.mpp. Obr. 5: Přiřazení zdrojů po provedených změnách MS Office Project

8 Změna doby trvání, jednotek přiřazení, práce U úkolu 3.4 (doplatek podle faktury) změňte jednotky přiřazení u Richterové z 50 % na 25 % a to tak, aby doba trvání úkolu zůstala nezměněna (PROJEKT INFORMACE O ÚKOLU ZDROJE). Celková práce projektu se snížila z na hodin. Celková doba trvání zůstala 82 dny. Přetížení zdrojů Do projektu doplňte úkol nazvaný zápis z dosavadního průběhu (VLOŽIT NOVÝ ÚKOL). Bude následovat za úkolem 1.2 (volba střešní krytiny). Bude trvat 1 den, bude ho plnit Richterová, navazuje na úkol 1.2 (volba střešní krytiny) a poběží současně s úkolem 1.4 (volba pokrývačské firmy). U následujícího úkolu 1.4 (volba pokrývačské firmy) upravte návaznost, musí i nadále navazovat na úkol 1.2 (volba střešní krytiny). (PROJEKT INFORMACE O ÚKOLU ) Richterová je nyní v jednom dni přetížená, což můžeme zjistit v kterémkoliv zobrazení zdrojů. Přetížené zdroje jsou v tomto zobrazení zvýrazněny tučně a červenou barvou. (ZOBRAZIT SEZNAM ZDROJŮ), (ZOBRAZIT POUŽÍVÁNÍ ZDROJŮ, ZOBRAZIT TABULKA POUŽÍVÁNÍ) Přetížení Richterové vyřešte vyrovnáním zdrojů. (NÁSTROJE VYROVNAT ZDROJE ) Vyrovnáním zdrojů se začátek úkolu 1.4 (volba pokrývačské firmy) posunul na další den. Stav projektu po vyrovnání zdrojů můžeme sledovat v zobrazení Vyrovnaný Ganttův diagram (ZOBRAZIT DALŠÍ ZOBRA- ZENÍ VYROVNANÝ GANTTŮV DIAGRAM). Celková práce projektu se zvýšila z na hodin. Celková doba trvání zůstala 82 dny. Přesčasová práce Na úkolu 1.5 (předběžný rozpočet od pokrývačské firmy dle zadání) pracuje Sekera. Ve snaze snížit dobu vypracování projektu pracuje přesčas. Zadejte u tohoto úkolu Sekerovi 8 hodin přesčasové práce. (ZOBRAZIT POUŽÍVÁNÍ ÚKOLŮ, ZOBRAZIT TABULKA POUŽÍVÁNÍ) V zobrazení Používání úkolů (levá část) vložte za sloupec Práce sloupec Přesčasová práce. U úkolu 1.5 (předběžný rozpočet od pokrývačské firmy dle zadání) zadejte Sekerovi 8 hodin přesčasové práce. V pravé části zobrazení zobrazte informace o přesčasové práci (FORMÁT STYL PODROBNOSTÍ ). Doba trvání úkolu tím bude zkrácena z 10 na 9 dnů. U Přípravné etapy se zkrátí doba trvání z 43 na 42 dny, celková práce zůstane zachována (213 hodin). (ZOBRAZIT GANTTŮV DIAGRAM, ZOBRAZIT TABULKA ZADÁVÁNÍ) Zpoždění přiřazení Na úkolu 2.5 (montáž krytiny včetně doplňků) začne Sekera pracovat s jednodenním zpožděním oproti pokrývačům. Práci na celém úkolu ovšem ukončí ve stejný čas jako pokrývači (zkrátíme jeho přiřazení úkolu o jeden den, tj. o 10 hodin). (ZOBRAZIT POUŽÍVÁNÍ ÚKOLŮ, PROJEKT INFORMACE O PŘIŘAZENÍ ) Práce Sekery se sníží ze 100 na 90 hodin. I po tomto snížení zůstane Doba trvání úkolu 110 hodin, což je o 10 hodin více než před zpožděním přiřazení Sekery, protože přerušení práce Sekery se o den posunulo. Sekera tak pracuje v neděli , kdy nepracují pokrývači, což prodlužuje dobu trvání úkolu o 10 hodin. V tabulce Používání úkolů přepíšeme hodnotu Práce zdroje Sekera z 10 na 0 hodin v neděli , v pondělí naopak z 0 na 10 hodin. (ZOBRAZIT POUŽÍVÁNÍ ÚKOLŮ) Doba trvání úkolu je opět jen 100 hodin. Celková práce projektu klesla z na hodin. (ZOBRAZIT GANTTŮV DIAGRAM, ZOBRAZIT TABULKA ZADÁVÁNÍ) Projekt uložte pod názvem???44.mpp. 5. Náklady Náklady na úkol K úkolu 1.7 (podpis smlouvy) se vztahují náklady na kontrolu smlouvy externí právní firmou. Zadejte k tomuto úkolu pevné náklady ve výši Kč, náklady nabíhají na konci. (ZOBRAZIT GANTTŮV DIA- GRAM, ZOBRAZIT TABULKA NÁKLADY) V projektu jsou již zahrnuty náklady na pracovní zdroje, protože jsme nastavili výchozí standardní a přesčasovou sazbu na 200 Kč/h. Celkové náklady projektu činí Kč. Náklady na zdroj V zobrazení Seznam zdrojů s tabulkou Zadávání vyplňte náklady na zdroj podle obr 6. (ZOBRAZIT SEZNAM ZDROJŮ, ZOBRAZIT TABULKA ZADÁVÁNÍ) MS Office Project

9 Poznámky k zadání nákladů: Přesčasová sazba je u všech zdrojů shodná se sazbou standardní. Pro konzultanta a Kazdu jsme zvýšili hodnotu sazeb. Pro pracovní zdroje neživé (použitá zařízení) zadáváme nulové hodinové sazby, naopak doplňujeme náklady na použití. Nabíhání nákladů je průběžné, kromě kontejneru na odpad, u kterého náklad nabíhá na konci. U materiálových zdrojů je sazba vztažená k zadané jednotce (ks, bm, m 2, m 3, m). Náklady na střešní prvky, další pozinkované prvky a zednický materiál budou zadány fixní částkou při stanovení nákladů na zdroj. Obr. 6: Náklady zdrojů Celkové náklady projektu činí Kč. (ZOBRAZIT GANTTŮV DIAGRAM, ZOBRAZIT TABULKA NÁKLADY) Nabíhání nákladů Změňte (viz obr. 7) nabíhání pevných nákladů z na začátku na průběžně. (ZOBRAZIT GANTTŮV DIAGRAM, ZOBRAZIT TABULKA NÁKLADY) Obr. 7: Náklady úkolů Projekt uložte pod názvem???5.mpp. MS Office Project

10 6. Sledování průběhu Směrný plán Uložte výchozí stav projektu jako Směrný plán pro celý projekt. (NÁSTROJE SLEDOVÁNÍ ULOŽIT SMĚRNÝ PLÁN ) Některé informace ze Směrného plánu lze zobrazit v celé řadě zobrazení, která budete používat pro porovnání. Pro úkoly lze tyto údaje zobrazit např. v následujících formách: v číselné formě v tabulce Odchylka (ZOBRAZIT GANTTŮV DIAGRAM, ZOBRAZIT TABULKA ODCHYLKA), v grafické formě v zobrazení Sledovací Ganttův diagram (ZOBRAZIT SLEDOVACÍ GANTTŮV DIAGRAM), které zobrazuje v grafické části pro každý úkol dva pruhy, jeden představuje Směrný plán a druhý skutečné údaje. Projekt uložte pod názvem???61.mpp. Kritická cesta Pokud je pro projekt vytvořen směrný plán, lze pomocí kritické cesty zjistit, zda bude projekt dokončen včas a které části projektu jsou rizikové. Sledujte kritickou cestu v zobrazení Podrobný Ganttův diagram (ZOBRAZIT DALŠÍ ZOBRAZENÍ PODROBNÝ GANTTŮV DIAGRAM). Kritické úkoly se v grafické části zobrazí červenou barvou. U úkolů, které nejsou kritické, se navíc zobrazí informace o velikosti časové rezervy a graficky se vedle úkolu znázorní velikost této časové rezervy šedozeleným pruhem. Kritická cesta se může během práce na projektu změnit, např. při změně data dokončení nějakého úkolu nebo změně jeho doby trvání. Program Project kritickou cestu stále přepočítává. Zkraťte dobu trvání úkolu 1.2 (volba střešní krytiny) ze 2 na 1 den (ZOBRAZIT GANTTŮV DIAGRAM, ZOBRA- ZIT TABULKA ZADÁVÁNÍ). Důsledky: Doba projektu se zkrátí z 82 na 81 den. Vzhledem k návaznosti úkolů bude většina z nich zahájena a dokončena o 1 den dříve. Práce na úkolu 1.2 (volba střešní krytiny) klesne z 32 na 16 hodin. Celková práce projektu se sníží z na hodin. Náklady úkolu 1.2 (volba střešní krytiny) klesnou z Kč na Kč. (ZOBRAZIT TABULKA NÁKLADY) Celkové náklady projektu klesnou z Kč na Kč. Uložte stav projektu jako Směrný plán 1. (NÁSTROJE SLEDOVÁNÍ ULOŽIT SMĚRNÝ PLÁN ) Projekt uložte pod názvem???62.mpp. Zadání procenta dokončení Na úrovni projektu. Předpokládejte, že úkoly se plní podle plánu. Je Aktualizujte projekt k tomuto datu. (NÁSTROJE SLEDOVÁNÍ AKTUALIZOVAT PROJEKT ) V zobrazení Ganttův diagram, tabulka Zadávání je vidět, že došlo k dokončení prvních tří úkolů (ZOB- RAZIT GANTTŮV DIAGRAM, ZOBRAZIT TABULKA ZADÁVÁNÍ). Tyto úkoly jsou ve sloupci Indikátory označeny. V grafické části zobrazení se v pruzích jednotlivých úkolů zobrazí černá čára, která představuje procento dokončení úkolu. Najetím ukazatele myši na černou čáru získáte další informace v bublině. Projekt uložte pod názvem???63.mpp. Na úrovni jednotlivých úkolů. Změňte procento dokončení úkolu 1.4 (volba pokrývačské firmy) z nastavených 53 % na 25 %. (NÁSTROJE SLEDOVÁNÍ AKTUALIZOVAT ÚKOLY ) Prohlédněte si důsledky zpožděného plnění úkolu. Projekt uložte pod názvem???64.mpp. Zadávání skutečných dat Projekt aktualizujte k (NÁSTROJE SLEDOVÁNÍ AKTUALIZOVAT PROJEKT ) Skutečné hodnoty pro jednotlivé úkoly. Úkol 1.3 (zápis z dosavadního průběhu) byl naplánován na 1 den, tj. 8 hodin. Richterové však k jeho splnění stačily 4 hodiny. Upravte takto skutečnou práci na úkolu. (ZOBRAZIT SLEDOVACÍ GANTTŮV DIAGRAM, ZOBRAZIT TABULKA SLEDOVÁNÍ) Projekt uložte pod názvem???65.mpp. MS Office Project

11 Další sledování projektu Projekt aktualizujte k h (NÁSTROJE SLEDOVÁNÍ AKTUALIZOVAT PROJEKT ) a stav projektu uložte jako Směrný plán 2 (NÁSTROJE SLEDOVÁNÍ ULOŽIT SMĚRNÝ PLÁN ). Projekt uložte pod názvem???66.mpp. Dodavatel kontejneru na odpad Falton nás požádal o možnost přisunutí kontejneru až po , protože jeden z jeho kontejnerů je vzhledem k závadě mimo provoz. Nabídnul nám slevu Kč. Nabídku přijměte: Pro úkol 2.3 (doprava a uložení suti) definujte omezení zahájení typu Zahájit po dni (včetně) (PROJEKT INFORMACE O ÚKOLU UPŘESNIT) Snižte náklady na zdroj kontejner na odpad z na Kč. (ZOBRAZIT SEZNAM ZDROJŮ, PRO- JEKT INFORMACE O ZDROJI NÁKLADY) Důsledky: Doba projektu se prodlouží z 81 na 83 dny. Dokončení projektu se posune z na Plánované náklady klesnou z Kč na Kč. Projekt uložte pod názvem???67.mpp. Plán uložte jako Směrný plán 3. (NÁSTROJE SLEDOVÁNÍ ULOŽIT SMĚRNÝ PLÁN ) Projekt aktualizujte k h (NÁSTROJE SLEDOVÁNÍ AKTUALIZOVAT PROJEKT ). Všechny úkoly jsou již dokončeny. K žádným upřesněním průběhu již nedošlo. Výsledné hodnoty ukazatelů (ZOBRA- ZIT SLEDOVACÍ GANTTŮV DIAGRAM, ZOBRAZIT TABULKA ODCHYLKA): Doba trvání: 83 dny. Práce: hodin (úspora 20 hodin 16 hodin v úkolu 1.2 volba střešní krytiny, 4 hodiny v úkolu 1.3 zápis z dosavadního průběhu). Náklady: Kč (úspora oproti směrnému plánu Kč Kč za úkol 1.2 volba střešní krytiny, 800 Kč za úkol 1.3 zápis z dosavadního průběhu, Kč za úkol 2.3 doprava a uložení suti). Obr. 8: Výsledné hodnoty ukazatelů Projekt uložte pod názvem???68.mpp. MS Office Project

12 7. Zobrazení Připravte kopii zobrazení Sledovacího Ganttova diagramu pod názvem Sledovací Ganttův diagram (Formát) s tabulkou Sledování. (ZOBRAZIT DALŠÍ ZOBRAZENÍ SLEDOVACÍ GANTTŮV DIAGRAM KOPÍROVAT ) Formát tabulky Upravte formátování Sledovacího Ganttova diagramu (Formát) (ZOBRAZIT SLEDOVACÍ GANTTŮV DIAGRAM (FORMÁT)): Naformátujte souhrnné úkoly a souhrnný úkol projektu tak, aby text byl vypsán kaštanovou barvou. (FORMÁT STYLY TEXTU ) Nadpis sloupce Název úkolu zarovnejte na střed. (Poklepejte na názvu sloupce levým tlačítkem myši, zobrazí se dialogové okno Definice sloupce). Řádky Ganttova diagramu v grafické části zobrazení zobrazte tečkovanou stříbrnou čarou. (FORMÁT MŘÍŽKA ) Formát grafu Upravte formátování Sledovacího Ganttova diagramu (Formát) (ZOBRAZIT SLEDOVACÍ GANTTŮV DIAGRAM (FORMÁT)): Pruh směrného plánu naformátujte fialovou barvou. (FORMÁT STYLY PRUHŮ ) Šipka konečného termínu nechť je plná a má žlutozelenou barvu. (FORMÁT STYLY PRUHŮ ) Pruhy v grafické části zobrazení nezarovnávejte na celé dny. (FORMÁT ROZVRŽENÍ ) Projekt uložte pod názvem???71.mpp. Kalendář Připravte kopii zobrazení Kalendář pod názvem Kalendář (Výběr). (ZOBRAZIT DALŠÍ ZOBRAZENÍ KALENDÁŘ KOPÍROVAT ) Zobrazte kalendář pro období až Naformátujte souhrnné úkoly a souhrnný úkol projektu tak, aby text byl vypsán kaštanovou barvou. (FORMÁT STYLY TEXTU ) Pro nepracovní dny základního kalendáře použijte pro vzorek červenou barvu. (FORMÁT ČASOVÁ OSA STÍNOVÁNÍ DAT) Týdny oddělte plnou čarou olivové barvy. (FORMÁT MŘÍŽKA ) Pro všechny typy úkolů s výjimkou Vše, Souhrnný a Souhrn projektu doplňte na začátek popisu vypisování polí Číslo osnovy. (FORMÁT STYLY PRUHŮ ) Projekt uložte pod názvem???72.mpp. Síťový diagram Připravte kopii zobrazení Síťový diagram pod názvem Síťový diagram podle měsíce. (ZOBRAZIT DALŠÍ ZOBRAZENÍ SÍŤOVÝ DIAGRAM KOPÍROVAT ) V zobrazení Síťový diagram podle měsíce změňte styl uzlu pro Souhrn projektu: barva okraje i pozadí bude kaštanová. (FORMÁT STYLY UZLŮ ) Uzly uspořádejte shora dolů podle měsíce, barvu pozadí diagramu nastavte žlutou a vyberte vhodný vzorek. (FORMÁT ROZVRŽENÍ ) Projekt uložte pod názvem???73.mpp. Diagram zdrojů V zobrazení Diagram zdrojů zobrazte práci zdrojů v hodinách. (ZOBRAZIT DIAGRAM ZDROJŮ, zobrazení Práce vyberte v místní nabídce) Zobrazení Používání V zobrazení Používání úkolů v podrobnostech zobrazte práci, náklady, skutečnou práci a skutečnou přesčasovou práci. (ZOBRAZIT POUŽÍVÁNÍ ÚKOLŮ, FORMÁT STYL PODROBNOSTÍ ) V zobrazení Používání zdrojů v podrobnostech zobrazte práci, náklady a zbývající dostupnost. (ZOBRAZIT POUŽÍVÁNÍ ZDROJŮ, FORMÁT STYL PODROBNOSTÍ ) MS Office Project

13 Vlastní zobrazení Připravte nové kombinované zobrazení, které bude poskytovat informace o zdrojích. Bude nazvané Vlastní kombinované zobrazení. V horní části bude zobrazen Diagram zdrojů, v dolní části Formulář zdrojů. Nové zobrazení zařaďte do nabídky. (ZOBRAZIT DALŠÍ ZOBRAZENÍ NOVÉ ) Projekt uložte pod názvem???74.mpp. 8. Tisk a publikace Program MS Office Project 2003 má k dispozici velké množství vestavěných zobrazení a sestav. Informace o volbě vhodného zobrazení a sestavy pro tisk získáte v nápovědě. Vlastnosti projektu Upravte vlastnosti projektu. Název: Střecha. Autor: vaše jméno a příjmení. Manažer: jméno a příjmení vyučujícího. Společnost: Univerzita obrany. Komentář: Projekt rekonstrukce střechy budovy 5 na ulici Šumavská. (SOUBOR VLASTNOSTI SOUHRNNÉ INFORMACE) Tisk zobrazení Připravte tisk Sledovacího Ganttova diagramu. V záhlaví vlevo bude název zobrazení, vpravo jméno autora. V zápatí vpravo bude číslo stránky. V legendě bude vpravo název projektu a aktuální datum. Prohlédněte si náhled před tiskem připraveného zobrazení. (SOUBOR VZHLED STRÁNKY, SOUBOR NÁHLED, SOUBOR TISK ) Sestavy Sestavy jsou rozděleny do kategorií, ty se zobrazí v dialogovém okně Sestavy (ZOBRAZIT SESTAVY ). Prohlédněte si, které sestavy jsou k dispozici. Vytvořte vlastní sestavu o zdrojích nazvanou Střecha (zdroje). Nejprve přichystejte tabulku nazvanou rovněž Střecha (zdroje). Vytvořte ji kopií tabulky zdrojů Zadávání. Tabulka bude obsahovat pouze ID (nadpis i data zarovnejte na střed) a název zdroje (nadpis i data zarovnejte doleva). Sestava bude vycházet z této tabulky. V sestavě uveďte pracovní zdroje a jejich kalendáře (ohraničené). ID a názvy zdrojů budou tučně modrou barvou. V záhlaví sestavy bude název sestavy (vlevo) a název projektu (vpravo), v zápatí autor projektu (vlevo) a číslo stránky z celkového počtu stránek (vpravo), texty vhodně naformátujte. Sestava se bude tisknout na výšku, bez okrajů okolo, nastavte velikost okrajů. (ZOBRAZIT SESTAVY VLASTNÍ NOVÁ ZDROJ) Vytvořte vlastní sestavu nazvanou Střecha (náklady úkolů v měsících). Sestava bude obsahovat v řádcích úkoly, ve sloupcích měsíce, vnitřek budou tvořit náklady. Sestava bude vypisovat i přiřazení zdrojů. Úkoly budou oddělené čarou. Sestava bude obsahovat součtový řádek a sloupec. Úkoly se budou vypisovat kaštanovou barvou. V sestavě vhodně upravte záhlaví a zápatí a vzhled stránky. (ZOBRAZIT SESTAVY VLASTNÍ NOVÁ KŘÍŽOVÁ TABULKA) Plán jako obrázek Připravte kopii Ganttova diagramu do souboru obrázku. Uveďte ID úkolu, název úkolu a dobu trvání úkolu, graf za celou dobu projektu a za všechny úkoly. Obrázek uložte pod názvem strecha.gif. (ÚPRAVY KOPÍROVAT OBRÁZEK ) Kopírování obrázků do sady Office Vyzkoušejte si kopírování libovolného zobrazení pomocí Průvodce kopírováním obrázku do sady Office. Soubory uložte pod názvem strecha.*. (PANEL NÁSTROJŮ ANALÝZA, PRŮVODCE KOPÍROVÁNÍM OBRÁZKU DO SADY OFFICE) Publikace na web Projekt uložte jako webovou stránku pod názvem strecha.html. Bude obsahovat: Obrázek strecha.gif. Tabulku úkolů nazvanou Úkoly, obsahující sloupce převzaté z tabulky Zadávání. Tabulku zdrojů nazvanou Zdroje, obsahující sloupce převzaté z tabulky Zadávání. Tabulku přiřazení zdrojů úkolům nazvanou Přiřazení, která bude obsahovat číslo ID úkolu, název úkolu, číslo ID zdroje a název zdroje. MS Office Project

14 Uložte mapování pod názvem Mapování_střechy. Mapování organizátorem nakopírujte do souboru projektu. Postup uložení do formátu HTML: Zvolte příkaz SOUBOR ULOŽIT JAKO WEBOVOU STRÁNKU a soubor uložte pod stanoveným názvem do příslušné složky. Zobrazí se dialogové okno Průvodce exportem, klikněte na tlačítko Další >. V dialogovém okně Průvodce exportem Mapování vyberte Použít existující mapování, klikněte na tlačítko Další >. Možnosti v dialogovém okně Průvodce exportem Výběr mapování nastavte podle obr. 9, klikněte na tlačítko Další >. Obr. 9: Další nastavení pro formát HTML V dialogovém okně Průvodce exportem Mapování úkolů je možno nastavit název tabulky úkolů a vybrat (změnit) pole do tabulky. Klikněte na tlačítko Další >. V dialogovém okně Průvodce exportem Mapování zdrojů je možno nastavit název tabulky zdrojů a vybrat (změnit) pole do tabulky. Klikněte na tlačítko Další >. V dialogovém okně Průvodce exportem Mapování přiřazení je možno nastavit název tabulky přiřazení zdrojů a vybrat (změnit) pole do tabulky. Upravte pole podle zadání, klikněte na tlačítko Další >. V dialogovém okně Průvodce exportem Konec definice mapování klikněte na tlačítko Uložit mapování, do pole Název mapování napište Mapování_střechy a postupně klikněte na tlačítka Uložit a Dokončit. Postup kopírování mapování do projektu: Příkazem NÁSTROJE ORGANIZÁTOR MAPOVÁNÍ zobrazte dialogové okno Organizátor a kartu Mapování. V seznamu v levé části označte Mapování_střechy a kliknutím na tlačítko Kopírovat >> jej zkopírujte do souboru projektu (pravá část). Prohlédněte si vytvořený soubor strecha.html v prohlížeči. Projekt uložte pod názvem???8.mpp. MS Office Project

Příloha A: Příloha: Diagram k procvičení

Příloha A: Příloha: Diagram k procvičení Příloha: Diagram k procvičení 127 1 Seznámení Příloha A: Příloha: Diagram k procvičení Cílem je připravit diagram znázorňující projekt Střecha firmy Encián, v němž je rozpracován projekt rekonstrukce střechy

Více

Proč využít SW podporu řízení?

Proč využít SW podporu řízení? Proč využít SW podporu řízení? Shromáždění požadavků, úkolů, zdrojů, Roztřídění Přidělování Časová náročnost jednotlivých fází Návaznosti Přehlednost Výhody SW podpory Lepší načasování, sledování Snadnější

Více

Formuláře. Téma 3.2. Řešený příklad č Zadání: V databázi formulare_a_sestavy.accdb vytvořte formulář pro tabulku student.

Formuláře. Téma 3.2. Řešený příklad č Zadání: V databázi formulare_a_sestavy.accdb vytvořte formulář pro tabulku student. Téma 3.2 Formuláře Formuláře usnadňují zadávání, zobrazování, upravování nebo odstraňování dat z tabulky nebo z výsledku dotazu. Do formuláře lze vybrat jen určitá pole z tabulky, která obsahuje mnoho

Více

Ovládání Open Office.org Calc Ukládání dokumentu : Levým tlačítkem myši kliknete v menu na Soubor a pak na Uložit jako.

Ovládání Open Office.org Calc Ukládání dokumentu : Levým tlačítkem myši kliknete v menu na Soubor a pak na Uložit jako. Ukládání dokumentu : Levým tlačítkem myši kliknete v menu na Soubor a pak na Uložit jako. Otevře se tabulka, v které si najdete místo adresář, pomocí malé šedočerné šipky (jako na obrázku), do kterého

Více

MS Project 2010. Představení, zadávání, úkoly a kalendáře

MS Project 2010. Představení, zadávání, úkoly a kalendáře MS Project 2010 Představení, zadávání, úkoly a kalendáře Řízení projektů MS Projekt není jediný nástroj, ale je hodně využívaný Další produkty Primavera P6 GanttProject OpenProj Basecamp GNOME Planner

Více

Projekty. Úvodní příručka

Projekty. Úvodní příručka Projekty Úvodní příručka Sledování úkolů Sharepointový seznam úkolů je praktický nástroj, který vám pomůže udržet si přehled o všem, co je potřeba v projektu udělat. Můžete přidávat data zahájení a termíny

Více

Po spuštění programu MS Project se zobrazí základní pracovní prostředí (viz obrázek 1).

Po spuštění programu MS Project se zobrazí základní pracovní prostředí (viz obrázek 1). Po spuštění programu MS Project se zobrazí základní pracovní prostředí (viz obrázek 1). Typy zobrazení a tabulky Program MS Project umožňuje prohlížet si různá zobrazení, která program nabízí. K přepínání

Více

Sestavy. Téma 3.3. Řešený příklad č Zadání: V databázi zkevidence.accdb vytvořte sestavu, odpovídající níže uvedenému obrázku.

Sestavy. Téma 3.3. Řešený příklad č Zadání: V databázi zkevidence.accdb vytvořte sestavu, odpovídající níže uvedenému obrázku. Téma 3.3 Sestavy Sestavy slouží k výstupu informací na tiskárnu. Tisknout lze také formuláře, ale v sestavách má uživatel více možností pro vytváření sumárních údajů. Pokud všechna pole, která mají být

Více

Výukový příklad 2 (příklad s řešením): Seznam členů klubu společenských her

Výukový příklad 2 (příklad s řešením): Seznam členů klubu společenských her Výukový příklad 2 (příklad s řešením): Seznam členů klubu společenských her Zadání 1. Celou databázi nazvěte Seznam členů. 2. Otevřete návrhové zobrazení tabulky. Dbejte na správné zadání datových typů.

Více

3 Formuláře a sestavy Příklad 1 Access 2007

3 Formuláře a sestavy Příklad 1 Access 2007 TÉMA: Vytváření formulářů Správce databáze Naše zahrada předpokládá, že bude s vytvořenou databází pracovat více uživatelů. Je třeba proto navrhnout a vytvořit formuláře pro přístup k datům. Zadání: Otevřete

Více

Tabulkový kalkulátor

Tabulkový kalkulátor 1.1.1 GRAF Vhodným doplněním textů a tabulek jsou grafy. Graf je v podstatě obrázek graficky zobrazující hodnoty údajů z tabulky. Je vhodným objektem pro porovnávání údajů a jejich analýzu. Graf můžeme

Více

Modelování sestav. Autodesk INVENTOR. Ing. Richard Strnka, 2012

Modelování sestav. Autodesk INVENTOR. Ing. Richard Strnka, 2012 Modelování sestav Autodesk INVENTOR Ing. Richard Strnka, 2012 Generování výkresu sestavy přepínače Příprava generování výkresu sestavy Otevřete postupně všechny soubory jednotlivých dílů sestavy přepínače

Více

Přepínání zobrazení Použijte zobrazení kalendáře, které nejlépe vyhovuje vašemu pracovnímu postupu. Přepínejte tak často, jak chcete.

Přepínání zobrazení Použijte zobrazení kalendáře, které nejlépe vyhovuje vašemu pracovnímu postupu. Přepínejte tak často, jak chcete. Kalendář Úvodní příručka Naplánování schůzky v Lyncu Setkejte se tváří v tvář a ušetřete si cestu díky online schůzce v Lyncu 2013. Přepínání zobrazení Použijte zobrazení kalendáře, které nejlépe vyhovuje

Více

WORD. 4. Texty vyskytují se v dokumentu 3x mají zelenou barvu

WORD. 4. Texty vyskytují se v dokumentu 3x mají zelenou barvu Příjmení, jméno... Třída... Skupina... Počet bodů... Zdrojové soubory se nachází na síťové jednotce disku H:. Do této složky ukládejte všechny výsledné soubory. Do složky rovněž uložte úkoly OBK, jejich

Více

WORD 2007 grafický manuál

WORD 2007 grafický manuál TLAČÍTKO OFFICE dříve známo jako nabídka Soubor umožňuje práci se souborem (otevřít nový nebo existující, uložit, vytisknou, odeslat, zavřít program, ) Mimo jiné zobrazuje názvy posledních otevřených dokumentů

Více

Standardně máme zapnutý panel nástrojů Formátování a Standardní.

Standardně máme zapnutý panel nástrojů Formátování a Standardní. Zapnutí a vypnutí panelů nástrojů Standardně máme zapnutý panel nástrojů Formátování a Standardní. Úkol: Vyzkoušejte si zapnout a vypnout všechny panely nástrojů. Nechte zapnutý panely nástrojů Formátování

Více

Zdokonalování gramotnosti v oblasti ICT. Kurz MS Excel kurz 6. Inovace a modernizace studijních oborů FSpS (IMPACT) CZ.1.07/2.2.00/28.

Zdokonalování gramotnosti v oblasti ICT. Kurz MS Excel kurz 6. Inovace a modernizace studijních oborů FSpS (IMPACT) CZ.1.07/2.2.00/28. Zdokonalování gramotnosti v oblasti ICT Kurz MS Excel kurz 6 1 Obsah Kontingenční tabulky... 3 Zdroj dat... 3 Příprava dat... 3 Vytvoření kontingenční tabulky... 3 Možnosti v poli Hodnoty... 7 Aktualizace

Více

Tlačítka a další prvky vestavěných panelů nástrojů a nabídek (CommandBar) a jejich Control ID ve verzi Excel 2010

Tlačítka a další prvky vestavěných panelů nástrojů a nabídek (CommandBar) a jejich Control ID ve verzi Excel 2010 Tlačítka a další prvky vestavěných panelů nástrojů a nabídek (CommandBar) a jejich Control ID ve verzi Excel 2010 Pozn. Od verze Excelu 2007 jsou klasické panely nástrojů skryty. Jejich nástroje mohou

Více

Tiskové sestavy. Zdroj záznamu pro tiskovou sestavu. Průvodce sestavou. Použití databází

Tiskové sestavy. Zdroj záznamu pro tiskovou sestavu. Průvodce sestavou. Použití databází Tiskové sestavy Tiskové sestavy se v aplikaci Access používají na finální tisk informací z databáze. Tisknout se dají všechny objekty, které jsme si vytvořili, ale tiskové sestavy slouží k tisku záznamů

Více

Náklady Typy nákladů Náklady na úkol Náklady na zdroj Nabíhání nákladů Rozpočtové náklady

Náklady Typy nákladů Náklady na úkol Náklady na zdroj Nabíhání nákladů Rozpočtové náklady KAPITOLA 5 Typy nákladů na úkol na zdroj Nabíhání nákladů Rozpočtové náklady 116 Kapitola 5 na úkol a na zdroj Průběh nákladů 5.1 Typy nákladů Project umožňuje sledovat náklady realizace projektu. Platí:

Více

MS Word. verze Přehled programů pro úpravu textu

MS Word. verze Přehled programů pro úpravu textu MS Word verze 2013 Přehled programů pro úpravu textu Pro úpravu textu slouží textový editor Jednoduché (zdarma, součást operačního systému MS Windows): Poznámkový blok, WordPad Komplexní: MS Word, Writer

Více

KAPITOLA 3 - ZPRACOVÁNÍ TEXTU

KAPITOLA 3 - ZPRACOVÁNÍ TEXTU KAPITOLA 3 - ZPRACOVÁNÍ TEXTU KLÍČOVÉ POJMY textové editory formát textu tabulka grafické objekty odrážky a číslování odstavec CÍLE KAPITOLY Pracovat s textovými dokumenty a ukládat je v souborech různého

Více

Prezentace (Presentation) - ECDL / ICDL Sylabus 6.0

Prezentace (Presentation) - ECDL / ICDL Sylabus 6.0 Prezentace (Presentation) - ECDL / ICDL Sylabus 6.0 Upozornění: Oficiální verze ECDL / ICDL Sylabu verze 6.0 je publikovaná na webových stránkách ECDL Foundation - www.ecdl.org a lokalizovaná verze na

Více

Řazení, filtrování a seskupování, vlastní zobrazení

Řazení, filtrování a seskupování, vlastní zobrazení Řazení, filtrování a seskupování, vlastní zobrazení Řazení Jedná se o možnosti řazení úkolů a zdrojů v zobrazeních dle již definovaných filtrů, nebo vytvoření vlastního filtru. Jde o jednorázovou akci,

Více

Příjmení, jméno... Třída... Skupina...Počet bodů...

Příjmení, jméno... Třída... Skupina...Počet bodů... Příjmení, jméno... Třída... Skupina...Počet bodů... Zdrojové soubory se nachází na síťové jednotce disku H:. Do této složky ukládejte všechny výsledné soubory. Do složky rovněž uložte úkoly OBK, jejich

Více

CW52 Modelování výrobních procesů PPT #02 Plánování a řízení stavebních procesů pomocí MS Project Ing. Václav Venkrbec

CW52 Modelování výrobních procesů PPT #02 Plánování a řízení stavebních procesů pomocí MS Project Ing. Václav Venkrbec CW52 Modelování výrobních procesů PPT #02 Plánování a řízení stavebních procesů pomocí MS Project Ing. Václav Venkrbec Projektové řízení Co jsou projekty? Na začátku každého projektu dáváme tři sliby (navzájem

Více

Access. Tabulky. Vytvoření tabulky

Access. Tabulky. Vytvoření tabulky Access správa databáze (tabulky, relace, omezující podmínky, data...) uživatelské prostředí pro práci s databází (formuláře, sestavy, datové stránky, makra...) ukázková aplikace Northwind hlavní okno databáze

Více

ZADÁNÍ: Informatika B Příklad 10 MS Access. TÉMA: Formuláře. OPF v Karviné, Slezská univerzita v Opavě. Ing. Kateřina Slaninová

ZADÁNÍ: Informatika B Příklad 10 MS Access. TÉMA: Formuláře. OPF v Karviné, Slezská univerzita v Opavě. Ing. Kateřina Slaninová TÉMA: Formuláře Sekretářka společnosti Naše zahrada, a.s. předpokládá, že bude s vytvořenou databází pracovat více uživatelů. Je třeba proto navrhnout a vytvořit formuláře pro přístup k datům. ZADÁNÍ:

Více

Přejmenování listu Dvakrát klepněte na pojmenování listu, napište nový název a potvrďte klávesu ENTER.

Přejmenování listu Dvakrát klepněte na pojmenování listu, napište nový název a potvrďte klávesu ENTER. Výplň a ohraničení tabulky Označte text, z nabídky vyberte Formát Buňky Ohraničení (nejdříve vyberte typ, pak barvu a nakonec typ ohraničení (dole, vnitřní atd...). Změna formátu písma (styl, velikost,

Více

Manuál k tvorbě absolventské práce

Manuál k tvorbě absolventské práce Manuál k tvorbě absolventské práce VLOŽENÍ ČÍSLA STRÁNKY... 2 OBRÁZKOVÝ NÁVOD PRO VKLÁDÁNÍ ČÍSEL STRÁNEK... 2 ŘÁDKOVÁNÍ 1,5... 3 OBRÁZKOVÝ NÁVOD PRO ŘÁDKOVÁNÍ... 3 ZAROVNÁNÍ TEXTU DO BLOKU... 4 OBRÁZKOVÝ

Více

Zdokonalování gramotnosti v oblasti ICT. Kurz MS Excel kurz 4. Inovace a modernizace studijních oborů FSpS (IMPACT) CZ.1.07/2.2.00/28.

Zdokonalování gramotnosti v oblasti ICT. Kurz MS Excel kurz 4. Inovace a modernizace studijních oborů FSpS (IMPACT) CZ.1.07/2.2.00/28. Zdokonalování gramotnosti v oblasti ICT Kurz MS Excel kurz 4 1 Obsah Rozdělení textu do sloupců... 3 Rozdělení obsahu na základě oddělovače... 3 Rozdělení obsahu na základě hranice sloupců... 5 Odebrat

Více

FORMÁTOVÁNÍ 2. Autor: Mgr. Dana Kaprálová. Datum (období) tvorby: září, říjen 2013. Ročník: sedmý. Vzdělávací oblast: Informatika a výpočetní technika

FORMÁTOVÁNÍ 2. Autor: Mgr. Dana Kaprálová. Datum (období) tvorby: září, říjen 2013. Ročník: sedmý. Vzdělávací oblast: Informatika a výpočetní technika Autor: Mgr. Dana Kaprálová FORMÁTOVÁNÍ 2 Datum (období) tvorby: září, říjen 2013 Ročník: sedmý Vzdělávací oblast: Informatika a výpočetní technika 1 Anotace: Žáci se seznámí se základní obsluhou tabulkového

Více

ZŠ ÚnO, Bratří Čapků 1332

ZŠ ÚnO, Bratří Čapků 1332 TS Výuka informatiky I (ovládání textových editorů) Terasoft - možnost instalovat jeden až tři kurzy (cvičení fungují pouze s nainstalovaným vlastním editorem) : o Výuka MS Office Word 2003 o Výuka MS

Více

Office Arena 2017 Krajské kolo

Office Arena 2017 Krajské kolo Krajské kolo Název soutěžního projektu: Návštěva známé osobnosti Úlohy v zadání můžete řešit v libovolném pořadí. Hodnotí se přesnost a shoda se zadáním, dodržení typografických pravidel, přehlednost práce

Více

2. Cvičení Formáty dat, jednoduché vzorce

2. Cvičení Formáty dat, jednoduché vzorce 2. Cvičení Formáty dat, jednoduché vzorce 1. Vytvořte složku s vaším příjmením a jménem. 2. Otevřete soubor MS Excel, uložte ho do vaší složky pod názvem 02_Priklad. K názvu nepřidávejte své jméno, při

Více

3 Formuláře a sestavy Příklad 1 Access 2010

3 Formuláře a sestavy Příklad 1 Access 2010 TÉMA: Vytváření formulářů Správce databáze Naše zahrada předpokládá, že bude s vytvořenou databází pracovat více uživatelů. Je třeba proto navrhnout a vytvořit formuláře pro přístup k datům. Zadání: Otevřete

Více

Vzorce. Suma. Tvorba vzorce napsáním. Tvorba vzorců průvodcem

Vzorce. Suma. Tvorba vzorce napsáním. Tvorba vzorců průvodcem Vzorce Vzorce v Excelu lze zadávat dvěma způsoby. Buď známe přesný zápis vzorce a přímo ho do buňky napíšeme, nebo použijeme takzvaného průvodce při tvorbě vzorce (zejména u složitějších funkcí). Tvorba

Více

Pracovat budeme se sestavou Finanční tok. S ostatními se pracuje obdobně. Objeví se předdefinovaná sestava. Obrázek 1

Pracovat budeme se sestavou Finanční tok. S ostatními se pracuje obdobně. Objeví se předdefinovaná sestava. Obrázek 1 Jak na sestavy v MS Projectu Pro ilustraci postupu je připraven projekt Pracovní k sestavám, ve kterém jsou pouze dva pracovní zdroje a dodavatelé jsou vloženi jako materiálové zdroje. Pracovat budeme

Více

Word Lekce III. a IV.

Word Lekce III. a IV. Word 2007 Lekce III. a IV. Záložní kopie Povolení a nastavení automatického obnovení a automatického uložení může být žádoucí ve chvíli, kdy aplikace Word nahlásí neočekávanou chybu, kolizi aplikace a

Více

Místo úvodu. Čeho se vyvarovat. Mazání znaků

Místo úvodu. Čeho se vyvarovat. Mazání znaků Místo úvodu Proč používat program pro psaní a úpravy textu? Můžete v něm snadno nejenom psát, ale i opravovat libovolné části textu. Přitom ovládání programu vychází z práce v prostředí Windows (práce

Více

Kontingenční tabulky v MS Excel 2010

Kontingenční tabulky v MS Excel 2010 Kontingenční tabulky v MS Excel 2010 Autor: RNDr. Milan Myšák e-mail: milan.mysak@konero.cz Obsah 1 Vytvoření KT... 3 1.1 Data pro KT... 3 1.2 Tvorba KT... 3 2 Tvorba KT z dalších zdrojů dat... 5 2.1 Data

Více

1 Tabulky Příklad 3 Access 2010

1 Tabulky Příklad 3 Access 2010 TÉMA: Vytvoření tabulky v návrhovém zobrazení Pro společnost Naše zahrada je třeba vytvořit databázi pro evidenci objednávek o konkrétní struktuře tabulek. Do databáze je potřeba ještě přidat tabulku Platby,

Více

Řešení. ŘEŠENÍ 36 Výsledková listina soutěže

Řešení. ŘEŠENÍ 36 Výsledková listina soutěže Příklad zahrnuje Textová editace buněk Základní vzorce Vložené kliparty Propojené listy Grafická úprava buněk Složitější vzorce Vložené externí obrázky Formuláře Úprava formátu Vysoce speciální funkce

Více

Styly odstavců. Word 2010. Přiřazení stylu odstavce odstavci. Změna stylu odstavce

Styly odstavců. Word 2010. Přiřazení stylu odstavce odstavci. Změna stylu odstavce Styly odstavců V textu, který přesahuje několik stránek a je nějakým způsobem strukturovaný (což znamená, že se dá rozdělit na části (v knize jim říkáme kapitoly) a jejich podřízené části (podkapitoly),

Více

45 Plánovací kalendář

45 Plánovací kalendář 45 Plánovací kalendář Modul Správa majetku slouží ke tvorbě obecných ročních plánů činností organizace. V rámci plánu je třeba definovat oblasti činností, tj. oblasti, ve kterých je možné plánovat. Každá

Více

Internetové technologie, cvičení č. 5

Internetové technologie, cvičení č. 5 Internetové technologie, cvičení č. 5 Náplň cvičení Obsahem 5. cvičení předmětu Internetové technologie je ukázka a procvičení XHTML značek a atributů používaných při vytváření hypertextových odkazů a

Více

Jeden z mírně náročnějších příkladů, zaměřený na úpravu formátu buňky a především na detailnější práci s grafem (a jeho modifikacemi).

Jeden z mírně náročnějších příkladů, zaměřený na úpravu formátu buňky a především na detailnější práci s grafem (a jeho modifikacemi). Příklad zahrnuje Textová editace buněk Základní vzorce Vložené kliparty Propojené listy Grafi cká úprava buněk Složitější vzorce Vložené externí obrázky Formuláře Úprava formátu Vysoce speciální funkce

Více

Naučte se víc... Microsoft Office Excel 2007 PŘÍKLADY

Naučte se víc... Microsoft Office Excel 2007 PŘÍKLADY Naučte se víc... Microsoft Office Excel 2007 PŘÍKLADY Autor: Lukáš Polák Příklady MS Excel 2007 Tato publikace vznikla za přispění společnosti Microsoft ČR v rámci iniciativy Microsoft Partneři ve vzdělávání.

Více

Manuál Redakční systém

Manuál Redakční systém Manuál Redakční systém SA.07 Obsah Úvod... ) Struktura webu... ) Aktuality... 0 ) Kalendář akcí... ) Soubory ke stažení... 6 5) Fotogalerie... 8 Redakční systém umožňuje kompletní správu vašich internetových

Více

www.zlinskedumy.cz Pracovní list VY_32_INOVACE_33_20 Databáze Databáze Databáze Projekt II. Ing. Petr Vilímek

www.zlinskedumy.cz Pracovní list VY_32_INOVACE_33_20 Databáze Databáze Databáze Projekt II. Ing. Petr Vilímek VY_32_INOVACE_33_20 Pracovní list Škola Název projektu, reg. č. Vzdělávací oblast Vzdělávací obor Tematický okruh Téma Tematická oblast Název Autor Vytvořeno, pro obor, roč. Anotace Přínos/cílové kompetence

Více

Microsoft Office Word 2003

Microsoft Office Word 2003 Microsoft Office Word 2003 Školení učitelů na základní škole Meteorologická Maturitní projekt SSPŠ 2013/2013 Vojtěch Dušek 4.B 1 Obsah 1 Obsah... 2 2 Seznam obrázků... 3 3 Základy programu PowerPoint...

Více

První kroky s Google Apps

První kroky s Google Apps První kroky s Google Apps Postupujte podle jednotlivých kroků popsaných v tomto dokumentu. Krok 1: Krok 2: Krok 3: Krok 4: Přihlášení Nastavení Gmail Nastavení Kalendáře Nastavení mobilního telefonu Podpora

Více

Microsoft Office Project 2003 Zdroje a přiřazení 1. Zdroje pracovní materiálové Lokálně fondu zdrojů 1.1 Pracovní zdroje osoby

Microsoft Office Project 2003 Zdroje a přiřazení 1. Zdroje pracovní materiálové Lokálně fondu zdrojů 1.1 Pracovní zdroje osoby 1. Zdroje Zdroje jsou lidé, zařízení, vybavení a materiál nutný k dokončení úkolů projektu. V aplikaci Project jsou k dispozici dva typy zdrojů pracovní a materiálové. Ke zdrojům používaným v projektu

Více

Práce v programu Word 2003

Práce v programu Word 2003 Práce v programu Word 2003 Prostředí programu WORD 2003 Program WORD 2003 slouží k psaní textů, do kterých je možné vkládat různé obrázky, tabulky a grafy. Vytvořené texty se ukládají, jako dokumenty s

Více

První kroky s aplikací ActivInspire

První kroky s aplikací ActivInspire První kroky s aplikací ActivInspire Výukový program 1 Otevření předváděcího sešitu 1. Klikněte na tlačítko Hlavní nabídka. 2. Klikněte na položku Soubor. 3. Klikněte na položku Otevřít. 4. Vyhledejte umístění

Více

Internetový přístup do databáze FADN CZ - uživatelská příručka Modul FADN RESEARCH / DATA

Internetový přístup do databáze FADN CZ - uživatelská příručka Modul FADN RESEARCH / DATA Internetový přístup do databáze FADN CZ - uživatelská příručka Modul FADN RESEARCH / DATA Modul FADN RESEARCH je určen pro odborníky z oblasti zemědělské ekonomiky. Modul neomezuje uživatele pouze na předpřipravené

Více

Aplikace Microsoft Office Outlook 2003 se součástí Business Contact Manager

Aplikace Microsoft Office Outlook 2003 se součástí Business Contact Manager Aplikace Microsoft Office Outlook 2003 se součástí Business Contact Manager Tipy a triky Obsah Tento dokument obsahuje tipy a triky, které vám pomohou maximalizovat produktivitu při používání aplikace

Více

Prezentace. Prezentace. 5. InDesign vzory, znakové styly. Vytvořil: Tomáš Fabián vytvořeno 10. 11. 2012. www.isspolygr.cz

Prezentace. Prezentace. 5. InDesign vzory, znakové styly. Vytvořil: Tomáš Fabián vytvořeno 10. 11. 2012. www.isspolygr.cz 5. InDesign vzory, znakové styly www.isspolygr.cz Vytvořil: Tomáš Fabián vytvořeno 10. 11. 2012 Strana: 1 Škola Ročník 4. ročník (SOŠ, SOU) Název projektu Interaktivní metody zdokonalující proces edukace

Více

Formátování pomocí stylů

Formátování pomocí stylů Styly a šablony Styly, šablony a témata Formátování dokumentu pomocí standardních nástrojů (přímé formátování) (Podokno úloh Zobrazit formátování): textu jsou přiřazeny parametry (font, velikost, barva,

Více

Obsah. Několik slov o Excelu 2007 a 2010 9. Operace při otvírání a ukládání sešitu 15. Operace s okny 27. Kapitola 1

Obsah. Několik slov o Excelu 2007 a 2010 9. Operace při otvírání a ukládání sešitu 15. Operace s okny 27. Kapitola 1 Obsah Kapitola 1 Několik slov o Excelu 2007 a 2010 9 Nové uživatelské rozhraní 9 Pás karet 10 Panel nástrojů Rychlý přístup 11 Tlačítko Office 11 Pracovní plocha 12 Nápověda 13 Kapitola 2 Operace při otvírání

Více

ZŠ ÚnO, Bratří Čapků 1332

ZŠ ÚnO, Bratří Čapků 1332 MS Excel 2002 Grada - po spuštění je třeba kliknout do středu obrazovky - v dalším dialogovém okně (Přihlášení) vybrat uživatele, zřídit Nového uživatele nebo zvolit variantu Bez přihlášení (pro anonymní

Více

6. Formátování: Formátování odstavce

6. Formátování: Formátování odstavce 6. Formátování: Formátování odstavce Obrázek 1: Formát / Odstavec Odstavec je text mezi dvěma znaky konce odstavce. Konec odstavce je skrytý znak a vkládáme jej během psaní při každém stisknutí klávesy

Více

K 2 - Základy zpracování textu

K 2 - Základy zpracování textu Radek Maca Makovského 436 Nové Město na Moravě 592 31 tel. 0776 / 274 152 e-mail: rama@inforama.cz http://www.inforama.cz K 2 - Základy zpracování textu Mgr. Radek Maca Word I 1 slide ZÁKLADNÍ POJMY PRVKY

Více

Obsah. Obsah 3 Úvod 7. Projekt 11. Kalendáře 35. Úkoly 55 KAPITOLA 1

Obsah. Obsah 3 Úvod 7. Projekt 11. Kalendáře 35. Úkoly 55 KAPITOLA 1 Obsah Obsah 3 Úvod 7 KAPITOLA 1 Projekt 11 1.1 Řízení projektů 12 1.2 Firma Encián a projekt Start 15 1.3 Seznámení s aplikací Project 17 1.4 Prvky Projectu 29 Shrnutí 34 KAPITOLA 2 Kalendáře 35 2.1 Faktory

Více

WinFAS. Agenda ÚČTO Založení nové knihy, číselné řady a šablony

WinFAS. Agenda ÚČTO Založení nové knihy, číselné řady a šablony Agenda ÚČTO Založení nové knihy, číselné řady a šablony poslední úpravy 16. 3. 2006 O PROBLEMATICE - Níže uvedené postupy slouží pro vytvoření nových knih, číselných řad a šablon - Postup platí pro závazky,

Více

CEMEX Go. Faktury. Verze 2.1

CEMEX Go. Faktury. Verze 2.1 Faktury Verze 2. Faktury Ve snaze inovovat a zlepšovat zkušenosti našich zákazníků společnost CEMEX vytvořila integrované digitální řešení, které vám umožní správu vaší obchodní činnosti v reálném čase.

Více

Naučte se víc... Metodická příručka pro školy k aplikaci Microsoft Office Access 2007

Naučte se víc... Metodická příručka pro školy k aplikaci Microsoft Office Access 2007 Naučte se víc... Metodická příručka pro školy k aplikaci Microsoft Office Access 2007 Microsoft pro školství 1 Autoři: Jiří Chytil & Boris Chytil Metodická příručka pro školy k aplikaci Microsoft Office

Více

zobrazuje názvy polí, vložené hodnoty jednotlivých záznamů, lze v něm zadávat data (přidávat záznamy) v návrhovém zobrazení:

zobrazuje názvy polí, vložené hodnoty jednotlivých záznamů, lze v něm zadávat data (přidávat záznamy) v návrhovém zobrazení: DUM 02 téma: Tabulky v MS Access ze sady: 3 tematický okruh sady: Databáze ze šablony: 07 - Kancelářský software určeno pro: 2. ročník vzdělávací obor: vzdělávací oblast: číslo projektu: anotace: metodika:

Více

Word základní ovládání a práce v programu I.

Word základní ovládání a práce v programu I. Předmět: Ročník: Vytvořil: Datum: Informační a 1. a 2. Ing. Andrea komunikační (podle oboru Duben 2013 Modrovská technologie zaměření) Název zpracovaného celku: Textový procesor Word základní ovládání

Více

INTERSTENO 2013Ghent Mistrovstvísvta v profesionálním word processingu

INTERSTENO 2013Ghent Mistrovstvísvta v profesionálním word processingu POUŽITÝ OPERAČNÍ SYSTÉM POUŽITÝ SOFTWARE PRO WORD PROCESSING SOUTĚŽNÍ ID A 1 Instrukce pro účastníky Otevřete dokument TRANSPORT.DOC, ihned uložte jako TRANSPORTXXX.DOCneboDOCX,kde XXX je Vašesoutěžní

Více

ID-Ware II Editace docházky

ID-Ware II Editace docházky ID-Ware II Editace docházky Obsah 1.Vložení průchodu...3 1.1.1.1.Příchod do práce nebo odchod z práce...3 1.2.1.2.Začátek přerušení...3 1.3.1.3.Ukončení přerušení...5 1.3.1Ukončení přerušení na něž bezprostředně

Více

METODICKÝ POKYN PRÁCE S MS PowerPoint - ZAČÁTEČNÍCI. Tento projekt je spolufinancován Evropským sociálním fondem a státním rozpočtem České republiky.

METODICKÝ POKYN PRÁCE S MS PowerPoint - ZAČÁTEČNÍCI. Tento projekt je spolufinancován Evropským sociálním fondem a státním rozpočtem České republiky. METODICKÝ POKYN PRÁCE S MS PowerPoint - ZAČÁTEČNÍCI Základní rozložení plochy Výchozím stavem při práci je normální zobrazení. pás karet - základní nabídka příkazů Pořadí jednotlivých snímků Základní plocha

Více

Vzorový zápočtový test. Windows

Vzorový zápočtový test. Windows Vzorový zápočtový test Windows 1. Otevřete okno Průzkumníka. 2. Ve složce Dokumenty vytvořte novou složku s názvem Vašeho příjmení (např. Kratky). Na tuto složku se budeme v dalším textu odvolávat jako

Více

Uživatelská příručka systému pro administrátory obcí a manuál pro správce portálu

Uživatelská příručka systému pro administrátory obcí a manuál pro správce portálu Softwarová podpora tvorby rozvojových dokumentů obcí Uživatelská příručka systému pro administrátory obcí a manuál pro správce portálu Verze 1.3 Zpracováno v rámci projektu CZ.1.04/4.1.00/62.00008 ELEKTRONICKÁ

Více

Výukový materiál pro projekt Elektronická školička. Využití textového editoru s náměty pro digitální výukové materiály

Výukový materiál pro projekt Elektronická školička. Využití textového editoru s náměty pro digitální výukové materiály Výukový materiál pro projekt Elektronická školička reg. č. CZ.1.07/1.3.05/02.0041 Využití textového editoru s náměty pro digitální výukové materiály Ing. Zdeněk Matúš, 2012, str. 13 Materiál je publikován

Více

www. www g. r g ad ra a d.c a. z Kniha obsahuje tato témata: Příklady k procvičování zdarma ke stažení na www.grada.cz

www. www g. r g ad ra a d.c a. z Kniha obsahuje tato témata: Příklady k procvičování zdarma ke stažení na www.grada.cz www.grada.cz Příklady k procvičování zdarma ke stažení na www.grada.cz O autorech Vedoucí autor knihy, Ing. Marek Laurenčík se (společně se spoluautorem Michalem Burešem) výuce a vzdělávání v oblasti výpočetní

Více

Administrace webových stránek

Administrace webových stránek Administrace webových stránek Obsah Kontakt technické podpory... 2 Přihlášení... 2 Změna textového obsahu... 3 Nahrávání/mazání obrázků... 5 Vložení obrázku do textu... 6 Nastavení pozice obrázku vůči

Více

Manuál k editoru TinyMCE

Manuál k editoru TinyMCE Manuál k editoru TinyMCE Popis ovládacích prvků UPOZORNĚNÍ: Některé tlačítka nemusí být k dispozici. Styl písma Dolní a horní index Zarovnání textu Může se aplikovat na označený text. B - tučné písmo,

Více

aplikační software pro práci s informacemi

aplikační software pro práci s informacemi INFORMATIKA aplikační software pro práci s informacemi ZARÁŽKY Pracovní list pro žáky Vytvořila: RNDr. Ivanka Dvořáčková 2013 ZARÁŽKY TABULÁTORŮ pracovní list Zarážky tabulátoru umožňují umístit text na

Více

Nastavení stránky : Levým tlačítkem myši kliknete v menu na Soubor a pak na Stránka. Ovládání Open Office.org Draw Ukládání dokumentu :

Nastavení stránky : Levým tlačítkem myši kliknete v menu na Soubor a pak na Stránka. Ovládání Open Office.org Draw Ukládání dokumentu : Ukládání dokumentu : Levým tlačítkem myši kliknete v menu na Soubor a pak na Uložit jako. Otevře se tabulka, v které si najdete místo adresář, pomocí malé šedočerné šipky (jako na obrázku), do kterého

Více

Internetový přístup do databáze FADN CZ - uživatelská příručka Modul FADN BASIC

Internetový přístup do databáze FADN CZ - uživatelská příručka Modul FADN BASIC Internetový přístup do databáze FADN CZ - uživatelská příručka Modul FADN BASIC Modul FADN BASIC je určen pro odbornou zemědělskou veřejnost bez větších zkušeností s internetovými aplikacemi a bez hlubších

Více

Výukový materiál pro projekt Perspektiva 2010 reg. č. CZ.1.07/1.3.05/11.0019. EXCEL 2007 - příklad. Ing. Jaromír Bravanský, 2010, 6 stran

Výukový materiál pro projekt Perspektiva 2010 reg. č. CZ.1.07/1.3.05/11.0019. EXCEL 2007 - příklad. Ing. Jaromír Bravanský, 2010, 6 stran Výukový materiál pro projekt Perspektiva 2010 reg. č. CZ.1.07/1.3.05/11.0019 EXCEL 2007 - příklad Ing. Jaromír Bravanský, 2010, 6 stran Vytvořte formulář podle předlohy: Vytvořte si soubor EXCEL s názvem

Více

Náměty samostatných cvičení

Náměty samostatných cvičení Náměty samostatných cvičení 153 1 Editace dokumentu 2.1 až 2.3 Formát: písmo, ohraničení a stínování, odstavec 2.4 Formát: odrážky a číslování Náměty samostatných cvičení Připravte text, který upozorňuje

Více

Microsoft Office Excel 2003

Microsoft Office Excel 2003 Microsoft Office Excel 2003 Školení učitelů na základní škole Meteorologická Maturitní projekt SSPŠ 2013/2014 Vojtěch Dušek 4.B 1 Obsah 1 Obsah... 2 2 Seznam obrázků... 3 3 Základy programu Excel... 4

Více

Výukový materiál pro projekt Perspektiva 2010. Regionální soutěž MS Office část Word metodické poznámky

Výukový materiál pro projekt Perspektiva 2010. Regionální soutěž MS Office část Word metodické poznámky Výukový materiál pro projekt Perspektiva 2010 reg. č. CZ.1.07/1.3.05/11.0019 Regionální soutěž MS Office část Word metodické poznámky Ing. Irena Bambuchová rok vydání 2010 počet stran 7 OBSAH Soutěžní

Více

Pracovní prostředí Excel 2010

Pracovní prostředí Excel 2010 Zdokonalování ICT gramotnosti v rámci projektu IMPACT Pracovní prostředí Excel 2010 Inovace a modernizace studijních oborů FSpS Obsah Co je to Excel a k čemu slouží... 3 Co nabízí nová verze Excel 2010:...

Více

Časový rozvrh. Agenda. 1 PŘÍPRAVA K CERTIFIKACI IPMA

Časový rozvrh. Agenda.  1 PŘÍPRAVA K CERTIFIKACI IPMA PŘÍPRAVA K CERTIFIKACI IPMA MS Project Časový rozvrh 2 09:00 10:30 blok 1 10:30 10:45 přestávka 10:45 12:00 blok 2 12:00 13:00 oběd 13:00 14:15 blok 3 14:15 14:30 přestávka 14:30 16:00 blok 4 Agenda 3

Více

Obsah 1 SEZNÁMENÍ S PROGRAM EM 1

Obsah 1 SEZNÁMENÍ S PROGRAM EM 1 Obsah 1 SEZNÁMENÍ S PROGRAM EM 1 ÚVODEM 2 К čemu se PowerPoint používá Nová verze si polepšila Abychom si rozuměli OVLÁDÁNÍ PROGRAMU Spuštění programu Způsoby vytvoření prezentace Stručný průvodce Hlavní

Více

Přehledy pro Tabulky Hlavním smyslem této nové agendy je jednoduché řazení, filtrování a seskupování dle libovolných sloupců.

Přehledy pro Tabulky Hlavním smyslem této nové agendy je jednoduché řazení, filtrování a seskupování dle libovolných sloupců. Přehledy pro Tabulky V programu CONTACT Professional 5 naleznete u firem, osob a obchodních případů záložku Tabulka. Tuto záložku lze rozmnožit, přejmenovat a sloupce je možné definovat dle vlastních požadavků

Více

Ukázka knihy z internetového knihkupectví www.kosmas.cz

Ukázka knihy z internetového knihkupectví www.kosmas.cz Ukázka knihy z internetového knihkupectví www.kosmas.cz U k á z k a k n i h y z i n t e r n e t o v é h o k n i h k u p e c t v í w w w. k o s m a s. c z, U I D : K O S 1 8 1 5 4 6 U k á z k a k n i h

Více

Použití prezentací. K heslovitému sdělení informací. Oživení obrázky, schématy, tabulkami, Nevhodné pro dlouhé texty. Doprovodná pomůcka při výkladu

Použití prezentací. K heslovitému sdělení informací. Oživení obrázky, schématy, tabulkami, Nevhodné pro dlouhé texty. Doprovodná pomůcka při výkladu PowerPoint 2007 Osnova Koncept a použití prezentací Seznámení s pracovním prostředím MS Word 2007 Režimy zobrazení Užitečná nastavení Základní práce s dokumenty Práce s textem a objekty Šablony a jejich

Více

ŘEŠENÍ PRO ŘÍZENÍ FIREM Jednání. JRV.CZ s.r.o. RosaData Jednání. Uživatelský manuál. Jiří Rouča [Vyberte datum.] JRV.CZ s.r.o. Bulharská 4 612 00 Brno

ŘEŠENÍ PRO ŘÍZENÍ FIREM Jednání. JRV.CZ s.r.o. RosaData Jednání. Uživatelský manuál. Jiří Rouča [Vyberte datum.] JRV.CZ s.r.o. Bulharská 4 612 00 Brno Jednání JRV.CZ s.r.o. RosaData Jednání Uživatelský manuál Jiří Rouča [Vyberte datum.] OBSAH Úvod... 3 Ovládání aplikace... 3 Hlavní nabídka... 3 Jednání... 5 Strom jednání... 5 Seznam jednání... 6 Detail

Více

MS Excel 3: Pokročilý kurz

MS Excel 3: Pokročilý kurz MS Excel 3: Pokročilý kurz Materiály ke kurzu Lektor: Jiří Benedikt 09.10.17 www.jiribenedikt.com 1 Úvod Dobrý den, jsem rád, že jste se rozhodli se vzdělávat a věřím, že se v Excelu brzy stanete profíkem!

Více

Zadání samostatných cvičení - Excel 5DS

Zadání samostatných cvičení - Excel 5DS Zadání samostatných cvičení - Excel 5DS Klávesové zkratky Procvičte si některé z klávesových zkratek, které slouží pro rychlejší pohyb po listu a další funkce. Klávesová zkratka Význam HOME Přesunutí na

Více

III/2 Inovace a zkvalitnění výuky prostřednictvím ICT EU-OVK-VZ-III/2-ZÁ-210

III/2 Inovace a zkvalitnění výuky prostřednictvím ICT EU-OVK-VZ-III/2-ZÁ-210 Číslo a název šablony Číslo didaktického materiálu Druh didaktického materiálu Autor Jazyk Téma sady didaktických materiálů Téma didaktického materiálu Vyučovací předmět Cílová skupina (ročník) Úroveň

Více

T6: Program MS Excel II. (standard) Určeno pro získání standardní úrovně znalostí (2 4 hodiny)

T6: Program MS Excel II. (standard) Určeno pro získání standardní úrovně znalostí (2 4 hodiny) T6: Určeno pro získání standardní úrovně znalostí (2 4 hodiny) Co lekce nabízí? Školení je určeno všem uživatelům, kteří chtějí zvládnout standardní úroveň práce s MS Excel. Naučíte se profesionálně vytvářet,

Více

Pátý modul. Databáze a systémy pro uchování dat. Co vše může v otázkách být?

Pátý modul. Databáze a systémy pro uchování dat. Co vše může v otázkách být? Pátý modul Databáze a systémy pro uchování dat Velmi užitečnou skupinou programů jsou databáze, i když běžný uživatel zatím u nás s nimi nepracuje tak často jak s textovými či tabulkovými editory. Pomáhají

Více

742 Jak prohlížet seznam dat pomocí formuláře. další záznamy pomocí formuláře

742 Jak prohlížet seznam dat pomocí formuláře. další záznamy pomocí formuláře Formuláře 742 Jak prohlížet seznam dat pomocí formuláře pokročilý Pokud si přejete prohlížet seznam dat po jednotlivých záznamech ve formulářovém zobrazení, pak postupujte takto: Klepněte myší kamkoliv

Více
