podklady pro PC kurzy pořádané Training Center s.r.o.
|
|
- Julie Němečková
- před 8 lety
- Počet zobrazení:

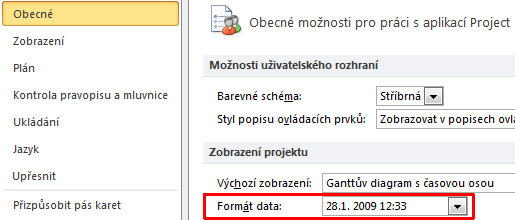

Transkript
1 Textové podklady pro PC kurzy pořádané ALTUS Training Center s.r.o. MS Project 2007 / 2010
2 Project 2010 Tento dokument je určen pro účastníky školení MS Project V dokumentu jsou shrnuty běžné postupy tvorby, správy, řízení a vyhodnocování projektů v MS Project Většinu operací lze provádět více způsoby, v dokumentu jsou uváděny dle mého názoru ty nejrychlejší nebo nejefektivnější způsoby práce v této aplikaci. Účastníci školení mají možnost se pod článkem na nejasnosti dotázat nebo v případě složitější situace nabídneme školení, konzultaci či přímo řešení na míru. K čemu MS Project 2010 slouží? Aplikaci MS Project 2010 použijete pro plánování, řízení, sledování průběhu a vyhodnocování projektů (i programů). Rozsah projektů, které v MS Project 2010 můžete zpracovat, lze škálovat od miniprojektů (6 hodin odstávky a správy serverů), po tzv. standardní projekty (stěhování kanceláře, oprava 3 km kanalizace, uvedení nového produktu na trh), projekty s nejasnou délkou trvání (vývoj bezpečnostního zařízení nebo software) až po velké programy, které se většinou skládají z mnoha vnořených a propojených projektů (stavba obchodního centra, vývoj automobilu, změna sociálního prostředí ve větší komunitě atp.). V naprosté většině jednodušších projektů budete projekt vytvářet pro jeho harmonogram jednoduchý diagram, z kterého je patrné, co, kdo, jak dlouho, kdy a za jaké náklady bude realizovat. Aplikace MS Project 2010 obsahuje mnoho podpůrných projektových nástrojů, které se hodí více pro správu větších projektů. Jestliže máte potřebu projekty plánovat spíše nahodile jednorázově a v menším rozsahu o několika desítkách úkolů, zvažte, zda tuto činnost raději neuskutečnit v Excelu. MS Project 2010 lze pořídit ve dvou edicích: MS Project Standard 2010 Jedná se distribuci pro projektové manažery jednotlivce či společnosti s menším důrazem na projektové řízení. MS Project Standard 2010 nabízí standardní sadu nástrojů pro plánování, řízení a vyhodnocování projektů. V této verzi je potlačen rozměr týmové práce, na projektu může v jeden okamžik pracovat pouze jeden projektový manažer, který používá jeden zásobník zdrojů (Resource Pool). MS Project Professional MS Project Professional 2010 nabízí vše, co je obsaženo ve verzi Standard, navíc poskytuje pohled Týmový plánovač (Team Planner) a nástroje pro rozhodování a volbu variant (What-If Analysis). MS Project Professional 2010 na rozdíl od verze Standard podporuje týmovou práci a ukládání projektů na projektový server. Pokud není k dispozici MS Project Server 2010, MS Project Professional 2010 se chová stejně jako verze Standard: vlastnosti, které z verze Pro činí tlustého klienta, nebudou aktivní.
3 Co byste měli vědět před začátkem práce v Projectu Při řízení většiny projektů je kladen důraz na měřitelnost a normojednotky. Při práci v MS Project 2010 byste se těchto zásad měli taktéž držet. Pomohou vám nastavit projekt tak, aby v reále proběhnul v co nejkratším čase a za co nejmenší náklady, což by měl být záměr každého projektového manažera. Měli byste vědět, že ve většině případů, pokud správně zadáte vstupy, MS Project 2010 automaticky dopočítá datum dokončení projektu, míru nasazení zdrojů i nezbytné náklady. V aplikaci je množství přednastavených výpočetních postupů, které vás většinou nemusí zajímat, jen je vezmete na vědomí nebo zkontrolujete výsledek, což lze vidět např. u tvorby rozpočtu projektu. Aplikace sice na první dojem nabízí jistá omezení (např. pevný začátek projektu a dopočítaný konec, nebo naopak), ale při troše zručnosti a přemýšlení v ní namodelujete opravdovou komplexní pracovní situaci, která může být relativně nestandardní, ale ve vaší společnosti nebo vašem projektu se může vyskytovat. Je vhodné zmínit pravidlo GIGO a míru úsilí plánování a realizace projektu. Pravidlo GIGO (Garbage In, Garbage Out) znamená, že pokud ve vašem projektu budete mít na vstupu nepřesné, nekvalitní údaje nebo přímo chyby, je velmi pravděpodobné, že váš projekt se ve skutečnosti bude od svého plánu kriticky lišit. Na druhou stranu přemíra úsilí při plánovací části může projekt prodražit a zneefektivnit. Především pro začínající projektové manažery by mělo platit, že úsilí a náklady vyvinuté k plánování projektu nemají převýšit následné úsilí a náklady k řízení projektu bez plánu. Toto doporučení lze rozvolňovat podle zkušeností projektového manažera a složitosti projektu. Plánování projektu je činnost, při které nemusíte oplývat žádnými komunikačními dovednostmi, stačí dobrá znalost exaktních postupů, analytické myšlení a zdravý rozum. Naopak řízení projektů je především řízení lidí. Musíte lidem, kteří na vašich projektech pracují, pečlivě vysvětlit co a proč mají dělat, musíte si je získat, zapojit je do procesů a snažit se motivovat je ve směru získání zodpovědnosti za jimi prováděnou práci. Nezřídka je skutečností, že plánovač projektu je jeden člověk a realizátor projektu druhý. Realizátor musí rozumět lidem, chápat jejich potřeby a vnímat je jako živou energickou sílu. Míra zdraví této síly, důvtipu a zkušeností realizátora a míra pečlivosti plánovací fáze projektu určuje, jak efektivně bude projekt realizován. Rezervy MS Project 2010 primárně nepočítá s žádnou formou rezerv. Při klasickém plánování se aplikace snaží projekt navrhnout v co nejkratším čase za co nejmenší náklady. Aplikace se spoléhá na zkušenosti a dobrý odhad člověka, který projekt plánuje. Pokud byste v projektu chtěli mít rezervy, lze si vytvořit prázdné úkoly, které budou tvořit rezervní dobu trvání a zastupovat rezervní náklady, případně do projektu zahrnete rezervní zdroje. Toto je postup, jak tvořit rezervy na nejnižší úrovni. Jiným postupem by bylo navýšení celkových časových či nákladových hodnot o procento, které má tvořit rezervu. Rizika MS Project 2010 v základním provedení nenabízí správu rizik. Analýzu rizik byste měli provést vždy před plánováním projektu. V případě, že u projektu hrozí vysoká míra pravděpodobnosti výskytu i dopadu rizika, měli byste zvážit, zda se do projektu vůbec pouštět. V případě, že se při realizaci projektu může objevit nějaká hrozba a vy ji dokážete zmapovat v průběhu plánování, lze s ní v projektu časově i finančně pracovat, tedy lze si

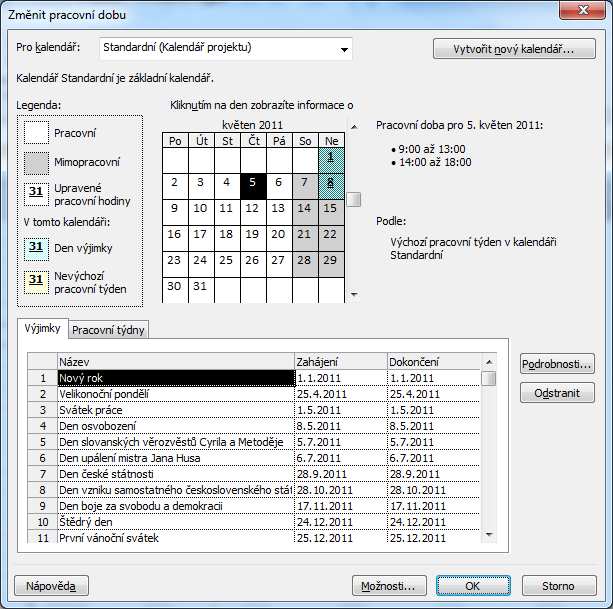

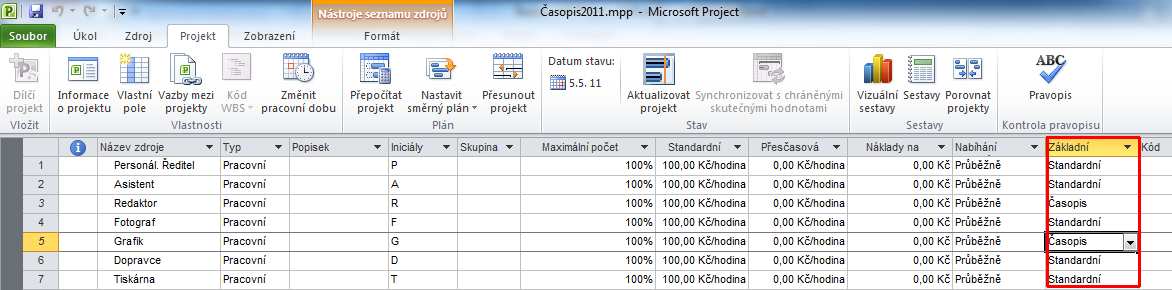

4 tím vytvořit rezervu. MS Project 2010 nabízí práci s riziky v serverovém řešení. Pokud budete používat MS Project 2010 Server s MS Project Professional 2010 (tlustý klient), lze rizika mapovat a spravovat centrálně na projektovém serveru. Pokud projektový server nemáte, můžete rizika analyzovat podle technik Strom problému nebo Analýza rizik. Co je projekt a z jakých fází se skládá Projektem lze považovat soustředěné úsilí, které má začátek a konec, a na jehož závěru je nějaká změna nebo produkt. Projektem není sériová výroba, ale může jím být např. vývoj a instalace výrobní linky nebo snaha o společenskou změnu. Projekt se vždy skládá z několika fází. U jednoduchých projektů se fáze slučují, u větších je vhodné je více atomizovat, plánovat, sledovat a měřit.
5 Popis prostředí 1. Nabídka Soubor pohled za oponu (Backstage View) 2. Pás karet (Ribbon) 3. Nástroje aktivního zobrazení nebo objektu kontextová nabídka 4. Panel Rychlý přístup (Quick Access Toolbar) 5. Časová osa (Time Line) 6. Tabulka 7. Ganttův diagram 8. Změna uspořádání tabulky 9. Změna zobrazení 10. Lupa 11. Změna zobrazení 12. Stavový řádek a režim tvorby úkolů Tvorba úkolů základní operace Úkoly vpisujete v levé části obrazovky v zobrazení Ganttův diagram do sloupce Název úkolu. Lze je vkládat z wordové nebo excelové tabulky klasicky přes schránku. Vložení prázdného úkolu nad stávající lze provést přes klávesu Insert a úkoly lze po označení celého řádku přesouvat nahoru a dolů, podobně jako sloupce doleva a doprava. Úkoly je vhodné uspořádávat do osnovy, neboli vytvářet hierarchickou strukturu činností (Work Breakdown Scructure) - WBS. WBS lze zobrazit jako pomocnou informaci před názvem úkolu nebo jako samostatný údaj ve sloupci Kód WBS (WBS).

6 Míra zapojení MS Project 2010 do tvorby a správy projektu Při tvorbě úkolů si můžete zvolit míru intervence aplikace MS Project Výchozím nastavením jsou ručně plánované úkoly. Jedná se o režim, kdy aplikace nikdy sama bez vaší intervence úkol neposune v čase. Naopak u automaticky plánovaných úkolů se na základě existujících vazeb a změn doby trvání předchůdců změní automaticky začátek následníka. Přepínání režimů u jednotlivých úkolů provádíte ve sloupci Režim úkolu (Task Mode) nebo na kartě Úkol, skupina příkazů Úkoly (Task, Tasks), kde lze nastavit i výchozí režim pro všechny nové úkoly. Tento režim lze nastavit i na stavovém řádku. Vazby Pokud mezi úkoly vznikají vztahy, lze je vizualizovat propojovat vazbami. Vazby jsou pěti typů: žádná vazba; dokončení Zahájení (Finish to Start) FS;
7 zahájení Zahájení (Start to Start) SS; dokončení Dokončení (Finish to Finish) FF; zahájení Dokončení (Start to Finish) SF. Při tvorbě vazeb mezi úkoly se pracuje s předchůdcem (predecessor) a následníkem (successor), neboli s řídícím a podřízeným úkolem. Předchůdce určuje začátek, nebo konec následníka, naopak tomu není. Kromě vazeb lze mezi úkoly vkládat prodlevu (lag time) nebo předstih (lead time). Práce s časem Dobu trvání úkolů lze stanovit jako: odhad doby (s otazníkem); potvrzená doba trvání; milníky; uplynulý čas (čas, který nerespektuje omezení kalendářem). Časové údaje Dobu trvání úkolů zadáváte dle jednotek uvedených v tabulce. Jednotky lze v případě nutnosti kombinovat, MS Project 2010 si je vnitřně převede na jednotný časový údaj. Jednotka Standardní časové jednotky Uplynulé časové jednotky Standardní časové jednotky anglicky Uplynulé časové jednotky anglicky minuta m um m em hodina h uh h eh den d ud d ed týden
8 t ut w ew měsíc měs uměs mo emo Časové jednotky v souhrnných úkolech lze ovlivnit v nastavení MS Project. Po uvedení doby trvání k úkolům jsou tyto úkoly navíc omezeny kalendáři. Kalendáře nastavujete na kartě Projekt, Změnit pracovní dobu (Change Working Time). Je vhodné, aby pracovní doba hlavního projektového kalendáře odpovídala výchozímu nastavení projektového souboru.
9 Kalendáře Kalendáře lze použít na 3 místech: 1. Kalendář projektu karta Projekt, Informace o projektu. Zde nastavujete hlavní kalendář projektu, který má ve výchozím stavu dopad na všechny úkoly a zdroje. 2. Kalendář zdrojů Výchozí kalendář zdrojů vychází z kalendáře projektu. Jeho změnu provedete v pohledu Seznam zdrojů a úpravy podrobností kalendáře zdroje v Informacích o zdroji.
10 Pokud budete mít pro zdroje nastaven jiný než výchozí kalendář projektu, kalendář zdroje bude mít vždy před kalendářem projektu přednost. 3. Kalendář úkolu V případě potřeby je možno úkol časově svázat" kalendářem úkolu. Hodí se to např. při technologických úkolech. Kalendář úkolu má přednost před kalendářem projektu a ve výchozím stavu je pracovní doba na úkolu dána průnikem kalendáře úkolu a zdroje. Úkol lze nastavit tak, aby ignoroval kalendář zdroje. Pro snazší zorientování v časových údajích doporučuji zobrazovat v datumových sloupcích i časové popisky.
11 Nastavení a změna data zahájení projektu Projekt lze v čase kdykoli posouvat. Nastavení data zahájení projektu provádíte v okně Informace o projektu (karta Projekt). Ve stejném okně lze změnit plánování projektu nikoli od jeho začátku (výchozí nastavení), ale k datu dokončení. Poté, co nastavíte pevné datum dokončení, aplikace na základě vložených dob trvání úkolů a vazeb dopočítá, kdy máte na projektu začít pracovat, abyste jej stihli dokončit ve stanoveném termínu. Změnu plánování projektu od počátečního data, nebo konečného data můžete provádět i v průběhu plánování, jen nezapomeňte následně v Informacích o úkolu změnit typ omezení z Co nejdříve (ASAP) na co nejpozději (ALAP). MS Project 2010 ve výchozím stavu nenabízí nastavit pevné datum zahájení a zároveň pevné datum dokončení. Nicméně, v reálu se takovéto projekty nezřídka realizují a i MS Project lze donutit, aby v tomto režimu pracoval. Poznámky K úkolům máte možnost připojovat poznámky v menším i větším rozsahu. Stačí úkol otevřít a v okně Informace o úkolu (Task Information) na kartě Poznámky napsat příslušnou poznámku. Poznámky je taktéž možno vkládat jako externí soubory nebo propojení na externí soubory. V základním zobrazení Ganttova diagramu se u úkolů obsahujících poznámky objeví vlevo v poli Indikátorů ikona žlutého lístečku poznámky.
12 Hypertextové odkazy Kromě poznámek lze na úkolech využívat klasických hypertextových odkazů. Stačí úkol označit a přidat k němu hypertextový odkaz (např. zkratkou CTRL + K). Zde jsou možnosti stejné jako v ostatních aplikacích MS Office Za zmínku stojí, že zde můžete vytvořit hypertextový odkaz i do jiného pohledu, např. do síťového diagramu. Stačí vybrat pohled a následně číslo úkolu. V poli indikátorů lze u úkolů obsahujících hypertextové odkazy nalézt ikonu. Poznámky, hypertextové odkazy a další prvky lze vymazat na kartě Úkol (Task) ve skupině příkazů Úpravy (Edit). Úpravu a další správu hypertextových odkazů lze provádět z místní nabídky. Pevné náklady Při tvorbě základních projektů stačí úkolům přiřadit pevné náklady. Tyto náklady nejsou závislé na čase, takže pokud se úkol prodlouží nebo zkrátí, pevné náklady zůstanou stejné. Při tvorbě základních harmonogramů bude toto většinou nejjednodušší a nejpraktičtější řešení. Pro přiložení pevných nákladů k projektu změňte zobrazení tabulky na Náklady (Cost) a začněte vkládat hodnoty pevných nákladů do pole Pevné náklady (Fixed Cost). Pevným nákladům lze přiřadit jejich nabíhání. Součet probíhá v samostatném sloupci Celkové náklady (Total Cost).
13 Zdroje Zdroj je někdo nebo něco, koho nebo co potřebujete na práci na úkolu. Pokud máte dobrý odhad na zadávání doby trvání úkolů a víte, kolik vás zdroje stojí za normojednotku, např. hodinu práce nebo za ujetý km, MS Project 2010 na základě těchto vstupů zcela automaticky dopočítá náklady. Náklady můžete sledovat pouze u vybraných úkolů nebo pro celý projekt, tedy lze snadno sledovat rozpočty, finanční toky (Cash Flow) a další nákladové tabulky. Základní použití zdrojů Pokud budete váš projekt plánovat pouze s pevnými náklady a nemáte v úmyslu se zdrojům věnovat více, lze je použít pouze jako informativní prvek uvádějící, kdo na úkolu pracuje nebo kdo je za úkol zodpovědný. V tomto případě stačí v pohledu Ganttův diagram, tabulce Zadávání (Entry) a sloupce Názvy zdrojů (Resource names) zapsat příslušné jméno zdroje. Pro zápis více jmen je oddělujte středníkem. Jednou zapsané jméno lze příště vybírat z rozbalovací nabídky. Takto vložený zdroj se automaticky zobrazí v pravé části obrazovky v Ganttově diagramu vedle pruhu úkolu. Zdroje se ve výchozím stavu objevují pouze u standardních úkolů, nikoli u souhrnných úkolů nebo milníků. Ale i u nich lze dosáhnout zobrazení názvu zdroje. Typy zdrojů Při přesnějším plánování projektů je vhodné se ve zdrojích opravdu zorientovat. MS Project nabízí tyto typy zdrojů: Pracovní (jsou zpoplatněny od časové jednotky a jejich náklady jsou dány dobou trvání úkolů); Materiálové (jsou zpoplatněny od nečasové jednotky (km, tuna, litr, paleta,...) a při změně délky trvání úkolu se náklady ve výchozím stavu nemění, nicméně v případě potřeby lze i u materiálových zdrojů jejich náklady svázat s časem (např. 20 m 2 /hodinu)); Nákladové (nejsou svázány žádnými jednotkami a lze je u různých úkolů zadávat v různých hladinách); Rozpočtové (Jedná se upravené nákladové zdroje, které lze v pohledu Používání úkolů (Task Usage) přidávat k souhrnnému úkolu projektu jako plánované rozpočtové náklady); Další pomocné příznaky zdrojů jsou Obecný a Neaktivní.
14 Přiřazování zdrojů Zdroje lze přiřadit k úkolům několika způsoby: 1. Pohled Ganttův diagram, tabulka Zadávání, sloupec Názvy zdrojů; 2. Okno Přiřadit zdroje (Assign Resources) na kartě Zdroje (Resource) nebo levý ALT + F10; 3. Okno Informace o úkolu (Task Information); 4. Formulář zdrojů (Resource Form) a další. Jak aplikace počítá? Přiřazením zdroje k úkolu vznikne práce. Práce se počítá na základě vzorce: PRÁCE = DOBA TRVÁNÍ ÚKOLU JEDNOTKY PŘIŘAZENÍ ZDROJE Příklad: Franta bude 1 pracovní den (8 hodin) pracovat na montáži zařízení XY. Na tomto úkolu bude pracovat 100% a vykoná tedy 8 hodin práce. Frantova šéfová Irena bude montáž dozorovat, na úkolu bude pracovat pouze z 5%. Její skutečně vykonaná práce na úkolu bude 8hodin 5%, tedy cca 24 minut. Procentuální míru nasazení určujete např. v okně Přiřadit zdroje (Assing Resources) nebo Informacích o úkolu (Task Information). Z práce se vyvozují náklady. Frantova práce na úkolu je 8 hodin. Pokud budeme předpokládat, že náklady na hodinu Franty jsou 100 Kč, jeho celkové náklady na tomto úkolu dosahují 800 Kč. Jestliže budeme předpokládat, že Ireniny náklady jsou 200 Kč za hodinu její práce, tak náklady na tomto úkolu dosáhnou 80 Kč (8 hodin práce *její 5% nasazení * 200 Kč za hodinu práce). Pokud v existujícím výpočtu měníte vstupy (dobu trvání, práci nebo jednotky přiřazení), aplikace po vašem zásahu nabídne v inteligentní značce další varianty pro případ, že výchozí nebude pro vaši situaci vhodná. Výchozí varianty, jak bude MS Project 2010 reagovat na změnu práce, doby trvání nebo jednotek přiřazení nastavíte v Možnostech. Výchozí nastavení jednoho nebo menšího množství úkolů provedete v Informacích o úkolu, karta Upřesnit (Task Information, Advanced), typ úkolu: Pevné jednotky, Pevná doba trvání, Pevná práce (Fixed Units, Fixed Duration, Fixed Work). U úkolů lze nastavit řízení úsilím. Řízení úsilím je vlastnost výpočtu, která se projeví až v okamžiku, kdy modifikujete existující výpočet práce = doba trvání jednotky. Pokud budete do stávajícího přiřazení přidávat další zdroj, původně naplánovaná práce bude rozložena všem zdrojům dle jejich procentuálního přiřazení. Objem původně naplánované práce se nezmění. Toto platí, pokud se jedná o úkol, který je řízen úsilím.
15 Naopak, pokud bude řízení úsilím vypnuto, objem práce vykonaný všemi zdroji se při změně (přidání/odebrání) zdroje změní. MS Project 2010 má výchozí volbu řízení úsilím vypnuto. Všechny předchozí verze MS Project ale měly tuto volbu v pozici zapnuto. Přetížení zdrojů a jejich vyrovnání Pracovní zdroje lze přetížit. Zdroje mají většinou ve výchozím stavu nastavenu pracovní dobu (např. od 9 ráno do 18 večer mínus hodinová polední přestávka). Znamená to, že zdroj ve výchozím stavu v jednom dni může vykonat max. 8 hodin práce. Jestliže zdroj přiřadíte v jednom dni na dva celo nebo vícedenní úkoly s nasazením 100%, tento zdroj bude přetížen, neboli naplánovali jste mu 2 více práce, než je jeho pracovní doba. Přetížený zdroj poznáte podle červené ikony v poli Indikátory (základní pohled Ganttův diagram, tabulka Zadávání), případně v pohledu Seznam zdrojů podle zvýraznění celého řádku červenou barvou. Přetížení vzniká: pokud součet přiřazení zdroje na více úkolech ve stejném čase převyšuje dostupnost zdroje (většinou 100%); při prodloužení doby trvání úkolu; při zvýšení "potřebnosti"(výkonu) zdroje na více než 100%; při snížení dostupnosti zdroje (jeho kapacity) na méně než 100%. Přetížení zdrojů lze sledovat v jakémkoli zobrazení zdrojů. Detailní přehled lze vidět v zobrazení Přidělení zdrojů (Resource Allocation). Jedná se kombinovaný pohled Používání zdrojů (Resource Usage) a Vyrovnaný Ganttův diagram (Levelling Gantt). Přetížené zdroje lze vyrovnat (opravit) ručně, nebo automatem. Ruční oprava přetížení: posunout úkol na dobu, kdy bude zdroj k dispozici; rozdělit úkol dle časových možností zdroje; upravit (zkrátit) dobu trvání úkolu, pokud má zdroj kapacitu v počáteční fázi úkolu;
16 zaměnit přetížený zdroj za jiný, aktuálně dostupný; přidělit další zdroj a práci "rozmělnit" mezi více zdrojů; upravit pracovní kalendář zdroje nebo jeho kapacitu (dostupnost) Automat: Vyrovnání zdrojů Před vyrovnáním vymazat hodnoty určené k vyrovnání (Clear Leveling Values Before Leveling). Pokud je zatrženo, provede se vždy vyrovnání celého projektu. Pokud není zatrženo, provede se vyrovnání pouze rozdílové. Pořadí vyrovnání: Standardní: zohlední se vztahy s předchůdci, časové rezervy, kalendářní data, priority a omezení. Vyrovnání není účinné na úkoly, které: mají omezení musí být zahájen, musí být dokončen, co nejpozději (při plánování projektu od data zahájení), co nejdříve (při plánování projektu od data dokončení), mají prioritu 1000, mají zadáno skutečné datum zahájení. Práce na více projektech MS Project 2010 umožňuje dílčí projekty vkládat do větších celků, tzv. programů. Program se jeví stejně jako projekt, s tím rozdílem, že to, co jsou v základním projektu úkoly, jsou v programu již existující projekty. Vkládání projektů do programu provádíte přes kartu Projekt a první ikonu Dílčí projekt (Project, Subproject). Při vkládání určujete, zda do vašeho programu vkládáte projekt jako propojený objekt nebo jen vytváříte kopii, případně zda dílčí projekt bude k dispozici pouze pro čtení.
17 Pokud projekt připojíte, lze jej dodatečně kdykoli od originálu odpojit. Odpojení a další nastavení provádíte v Informacích o vloženém projektu. Toto okno vyvoláte dvojklikem na vložený projekt. Sofistikovanější podobu správy více projektů nabízí MS Project Server Sdílení zdrojů Při správě zdrojů narazíte na situaci, kdy vám zdroje v jednom projektu sice nebudou kolidovat (nebudou přetíženy), ale budou přetíženy mezi více projekty, které mezi sebou sdílí zdroje, aniž byste o tom vy nebo aplikace MS Project věděla". Tuto situaci můžete řešit tím, že budete mít samostatný projektový soubor, který nemusí obsahovat žádné úkoly, ale jen zdroje. Zdroje z tohoto projektového souboru napojíte na všechny vaše projekty a tím budete mít přehled o všech úkolech, které jste zdrojům napřič projekty přiřadili. Navíc bude MS Project sledovat vytížení zdrojů a v případě přetížení budete moci bezpečně zasáhnout.
18 Externí zdroje do vašeho projektu napojíte přes kartu Zdroje, ikonu Fond zdrojů (Resource, Resource Pool). Fond zdrojů (projektový soubor se zdroji) musíte mít v MS Projectu otevřený, jinak jej nenapojíte. Při příštím otevření projektového souboru budete upozornění na propojení s externím fondem zdrojů. Výše uvedená volba se může hodit, pokud nemáte fond zdrojů aktuálně na disku (jste s notebookem pryč). Stačí projekt otevřít bez propojení na další soubory a s projektem můžete klidně pracovat včetně zdrojů. Při příštím uložení na síti můžete zvolit, že v případě konfliktu informací o kalendáři či zdroji má přednost váš projektový soubor a změny zdrojů (případně kalendářů) se v externím fondu zdrojů aktualizují. Tato vlastnost může být na druhou stranu velmi nebezpečná. Pokud nebudete vědět, co děláte, přemažete si důležité údaje. Sledování a zadávání skutečného stavu Poté, co je projekt naplánován a schválen, nastavujete směrný plán (baseline). Směrný plán je uložení stavu projektu. Po nastavení směrného plánu by mělo následovat zadávání skutečného průběhu projektu, z kterého lze sledovat odchylky oproti (směrnému) plánu. Směrný plán nastavujete až: je projekt dle vašeho názoru a zkušeností dobře naplánován, neboli obsahuje všechny podstatné úkoly a milníky, doby trvání, vazby, pevné náklady, zdroje a jejich přiřazení; ověříte, zda nejsou přetíženy zdroje (pokud ano, je nutné je vyrovnat); je zkontrolována, potvrzena a schválena kritická cesta;
19 výše uvedené necháte schválit vedoucím, nadřízeným, investorem atd. (pravděpodobně bude součástí smlouvy nebo schváleného prováděcího plánu). Směrný plán nastavujete na kartě Projekt, ikona Nastavit směrný plán (Project, Set baseline). Směrný plán si pamatuje": ÚKOLY ZDROJE PŘIŘAZENÍ data zahájení, dokončení a trvání úkolů práce a náklady zdrojů data zahájení a dokončení práci a náklady na úkolech časově uspořádanou práci a náklady zdrojů práci a náklady časově uspořádanou práci a časově uspořádané náklady časově uspořádanou práci a časově uspořádané náklady Směrných plánů máte k dispozici 10. Kromě nich můžete nastavit i pomocné směrné plány, které si pamatují" pouze datum zahájení a datum dokončení úkolu. Pomocné směrné plány se hodí v případě vyššího množství změn nebo pokud pracujete s tak rozsáhlým projektem, že je pro váš počítač efektivnější ukládat pouze datum zahájení a dokončení úkolů. Porovnání směrných dat s realitou probíhá v zobrazení Sledovací Ganttův diagram, Ganttův diagram s více směrnými plány. Dále můžete hodnoty směrného plánu nalézt ve většině tabulek a sestav. Směrný plán lze vymazat. Při případném novém nastavení směrného plánu se stává aktuální stav směrným plánem. Pro další analýzy lze data ze směrných plánů exportovat do Excelu. Zadávání skutečného stavu projektu Skutečný průběh projektu lze evidovat v několika úrovních podrobností, resp. pracnosti. Skutečný průběh lze zadávat:
20 na úrovní projektu (např. všechny projektové úkoly k datu stavu jsou rozpracovány procentem, nebo hotovy ze 100%, nebo ještě nezačaly); na úrovni úkolu (vkládá se procentuální dokončení 0-100%. Lze vkládat z hlavního ovládacího panelu nebo okna Informace o úkolu nebo přes pole Dokončeno %, případně Fyzicky dokončeno %; zaznamenání skutečných informací na úkolech či přiřazeních (okno Aktualizovat úkol); ruční zadávání vstupů v zobrazeních Používání úkolů a Používání zdrojů. Jedná se o nejpracnější, ale nejpřesnější sledování. Zde lze využít potenciálu MS Project Server a zdrojů, které mohou přes PWA zadávat jejich skutečné hodnoty a projektový manažer "jen" vyhodnocuje a koriguje skutečný stav. EVA
21 Analýza vytvořené hodnoty (Earned Value Analysis EVA) je analýzou hodnoty nákladů provedených prací k datu stavu nebo k aktuálnímu datu. Vytvořená hodnota na základě původních odhadů nákladů uložených se směrným plánem a na základě skutečné práce vykonané k danému datu zobrazí, zda skutečné náklady nepřesahují rozpočet. Kritická cesta Kritická cesta je sestava úkolů, které určují, jak dlouho bude projekt trvat. Na kritické cestě jsou úkoly, které když zkrátíte nebo prodloužíte, zkrátíte tím nebo prodloužíte celý projekt. Kromě úkolů na kritické cestě se v projektu nachází i úkoly nekritické, kterým se při skluzu projektu spíše vyhněte. Kritickou cestu zobrazíte přes formát Ganttova diagramu nebo v pohledu sledovací Ganttův diagram. Sledování časových rezerv vzhledem k následníkům (volná časová rezerva) nebo k projektu jako celku (celková časová rezerva) naleznete v tabulce Plán (Schedule). Sestavy Sestavy (reporty) jsou výstupy z vašich projektů. Pokud budete chtít rychle a jednoduše klíčová projektová data, sestavy vám velmi usnadní práci. MS Project 2010 nabízí dva typy sestav: původní tabulkové (nejdou exportovat) a nové Vizuální, díky kterým exportujete data do Excelu nebo Visia.
22 Oba typy sestav naleznete na kartě Projekt. Výstupy Tisk Tisk provádíte klasicky přes nabídku Soubor, Tisk (File, Print). Náhled před tiskem a tisková nastavení jsou nyní sloučena do jedné obrazovky
23 Uložit jako PDF Podobně jako v ostatních produktech MS Office, i v MS Project 2010 můžete ukládat vaši práci do pdf souboru. Provádíte to přes okno Uložit jako (Save as), kde volíte příslušný PDF formát (PDF Files). Export do Excelu Projektová data lze exportovat do Excelu. Pro export zvolte příkaz Uložit jako (Save as), a vyberte typ souboru Sešit aplikace Excel (Excel Workbook). Spustí se export, pro který použijete připravenou šablonu, případně si vytvoříte vlastní mapování, které lze pro příští použití uložit.
MS Project 2010. Představení, zadávání, úkoly a kalendáře
MS Project 2010 Představení, zadávání, úkoly a kalendáře Řízení projektů MS Projekt není jediný nástroj, ale je hodně využívaný Další produkty Primavera P6 GanttProject OpenProj Basecamp GNOME Planner
CW52 Modelování výrobních procesů PPT #02 Plánování a řízení stavebních procesů pomocí MS Project Ing. Václav Venkrbec
CW52 Modelování výrobních procesů PPT #02 Plánování a řízení stavebních procesů pomocí MS Project Ing. Václav Venkrbec Projektové řízení Co jsou projekty? Na začátku každého projektu dáváme tři sliby (navzájem
Proč využít SW podporu řízení?
Proč využít SW podporu řízení? Shromáždění požadavků, úkolů, zdrojů, Roztřídění Přidělování Časová náročnost jednotlivých fází Návaznosti Přehlednost Výhody SW podpory Lepší načasování, sledování Snadnější
Kanboard Documentation. The Kanboard Authors
The Kanboard Authors 21.11.2018 Obsah 1 Úvod 3 2 Uživatelé 5 3 Desky 7 4 Projekty 13 5 Úkoly 19 6 Nastavení 25 i ii Kanboard je bezplatný a otevřený zdroj pro správu projektů společnosti Kanban. Oficiální
Časový rozvrh. Agenda. 1 PŘÍPRAVA K CERTIFIKACI IPMA
PŘÍPRAVA K CERTIFIKACI IPMA MS Project Časový rozvrh 2 09:00 10:30 blok 1 10:30 10:45 přestávka 10:45 12:00 blok 2 12:00 13:00 oběd 13:00 14:15 blok 3 14:15 14:30 přestávka 14:30 16:00 blok 4 Agenda 3
Zdokonalování gramotnosti v oblasti ICT. Kurz MS Excel kurz 6. Inovace a modernizace studijních oborů FSpS (IMPACT) CZ.1.07/2.2.00/28.
Zdokonalování gramotnosti v oblasti ICT Kurz MS Excel kurz 6 1 Obsah Kontingenční tabulky... 3 Zdroj dat... 3 Příprava dat... 3 Vytvoření kontingenční tabulky... 3 Možnosti v poli Hodnoty... 7 Aktualizace
Prozkoumání příkazů na pásu karet Každá karta na pásu karet obsahuje skupiny a každá skupina obsahuje sadu souvisejících příkazů.
Úvodní příručka Microsoft Project 2013 vypadá jinak než ve starších verzích, proto jsme vytvořili tuto příručku, která vám pomůže se s ním rychle seznámit. Panel nástrojů Rychlý přístup Tuto oblast můžete
Návod pro práci s aplikací
Návod pro práci s aplikací NASTAVENÍ FAKTURACÍ...1 NASTAVENÍ FAKTURAČNÍCH ÚDA JŮ...1 Texty - doklady...1 Fakturační řady Ostatní volby...1 Logo Razítko dokladu...2 NASTAVENÍ DALŠÍCH ÚDA JŮ (SEZNAMŮ HODNOT)...2
MS Word. verze Přehled programů pro úpravu textu
MS Word verze 2013 Přehled programů pro úpravu textu Pro úpravu textu slouží textový editor Jednoduché (zdarma, součást operačního systému MS Windows): Poznámkový blok, WordPad Komplexní: MS Word, Writer
Prozkoumání příkazů na pásu karet Každá karta na pásu karet obsahuje skupiny a každá skupina obsahuje sadu souvisejících příkazů.
Úvodní příručka Microsoft Excel 2013 vypadá jinak než ve starších verzích, proto jsme vytvořili tuto příručku, která vám pomůže se s ním rychle seznámit. Přidání příkazů na panel nástrojů Rychlý přístup
Úvodní příručka. Získání nápovědy Kliknutím na otazník přejděte na obsah nápovědy.
Úvodní příručka Microsoft Access 2013 vypadá jinak než ve starších verzích, proto jsme vytvořili tuto příručku, která vám pomůže se s ním rychle seznámit. Změna velikosti obrazovky nebo zavření databáze
JRV.CZ s.r.o. Bulharská 4 612 00 Brno www.rosadata.cz. RosaData TM DEVELOPERSKÝ PROJEKT
RosaData TM DEVELOPERSKÝ PROJEKT OBSAH Úvod... 4 Developerský projekt... 5 Seznam developerských projektů... 5 Základní údaje... 6 Popis... 7 Technické detaily... 8 Reality... 11 Foto... 13 Obchodní případ...
Po spuštění programu MS Project se zobrazí základní pracovní prostředí (viz obrázek 1).
Po spuštění programu MS Project se zobrazí základní pracovní prostředí (viz obrázek 1). Typy zobrazení a tabulky Program MS Project umožňuje prohlížet si různá zobrazení, která program nabízí. K přepínání
Microsoft Visio 2013 vypadá jinak než ve starších verzích, proto jsme vytvořili tuto příručku, která vám pomůže se s ním rychle seznámit.
Úvodní příručka Microsoft Visio 2013 vypadá jinak než ve starších verzích, proto jsme vytvořili tuto příručku, která vám pomůže se s ním rychle seznámit. Aktualizované šablony Šablony vám pomáhají při
1. Nastavení dokumentu
Obsah as a asta 2. Okno / více dokumentů otevírání, zavírání, vytváření nového, přepínání, ukládání 3. Barevný režim dokumentu 4. Zobrazení, vlastní pohledy 5. Objekty vkládání 1. Nastavení dokumentu Uprostřed
Níže uvedená tabulka obsahuje technické údaje a omezení aplikace Excel (viz také článek Technické údaje a omezení aplikace Excel (2007).
Níže uvedená tabulka obsahuje technické údaje a omezení aplikace - (viz také článek Technické údaje a omezení aplikace Excel (). otevřených sešitů a systémovými prostředky a systémovými prostředky a systémovými
Prezentace (Presentation) - ECDL / ICDL Sylabus 6.0
Prezentace (Presentation) - ECDL / ICDL Sylabus 6.0 Upozornění: Oficiální verze ECDL / ICDL Sylabu verze 6.0 je publikovaná na webových stránkách ECDL Foundation - www.ecdl.org a lokalizovaná verze na
Microsoft Publisher 2013 vypadá jinak než ve starších verzích, proto jsme vytvořili tuto příručku, která vám pomůže se s ním rychle seznámit.
Úvodní příručka Microsoft Publisher 2013 vypadá jinak než ve starších verzích, proto jsme vytvořili tuto příručku, která vám pomůže se s ním rychle seznámit. Panel nástrojů Rychlý přístup Do panelu nástrojů
Tlačítka a další prvky vestavěných panelů nástrojů a nabídek (CommandBar) a jejich Control ID ve verzi Excel 2010
Tlačítka a další prvky vestavěných panelů nástrojů a nabídek (CommandBar) a jejich Control ID ve verzi Excel 2010 Pozn. Od verze Excelu 2007 jsou klasické panely nástrojů skryty. Jejich nástroje mohou
Efektivní výuka formou projektového vyučování
Název projektu: ICT jako nástroj inovace výuky Reg. č. projetku: CZ.1.07/1.3.00/51.0040 Efektivní výuka formou projektového vyučování na SŠ Autor: Ing. Mgr. Jiří Svoboda Obsah 1 Úvod... 5 1.1 Základní
Obsah. 1 Úvod do Visia 2003 15. 2 Práce se soubory 47. Předmluva 11 Typografická konvence použitá v knize 13
Předmluva 11 Typografická konvence použitá v knize 13 1 Úvod do Visia 2003 15 Visio se představuje 16 Výchozí podmínky 16 Spuštění a ukončení Visia 18 Způsoby spuštění Visia 18 Ukončení práce s Visiem
Microsoft Outlook 2013 vypadá jinak než ve starších verzích, proto jsme vytvořili tuto příručku, která vám pomůže se s ním rychle seznámit.
Úvodní příručka Microsoft Outlook 2013 vypadá jinak než ve starších verzích, proto jsme vytvořili tuto příručku, která vám pomůže se s ním rychle seznámit. Přizpůsobení vlastním potřebám Přizpůsobte si
MS PowerPoint 2010. Každá prezentace by se měla skládat ze tří klíčových částí: 1. Obsah
MS PowerPoint 2010 PowerPoint je vcelku jednoduchá aplikace na tvorbu prezentací, v které lze použít mnoho postupů z Wordu - formátování textu je téměř identické, PowerPoint ale nabízí uživatelsky příjemnější
Zdokonalování gramotnosti v oblasti ICT. Kurz MS Excel kurz 2. Inovace a modernizace studijních oborů FSpS (IMPACT) CZ.1.07/2.2.00/28.
Zdokonalování gramotnosti v oblasti ICT Kurz MS Excel kurz 2 1 Obsah Práce s listy v MS Excel 2010... 4 Výběr (volba) listu... 4 Skrýt/zobrazit listy... 5 Klik na záložky... 5 Skrýt list (využítí pásu
z aplikace Access 2003
V tomto průvodci Microsoft Aplikace Microsoft Access 2010 vypadá velmi odlišně od aplikace Access 2003, a proto jsme vytvořili tohoto průvodce, který vám pomůže se s ní rychle seznámit. Dozvíte se o klíčových
MS Excel 3: Pokročilý kurz
MS Excel 3: Pokročilý kurz Materiály ke kurzu Lektor: Jiří Benedikt 09.10.17 www.jiribenedikt.com 1 Úvod Dobrý den, jsem rád, že jste se rozhodli se vzdělávat a věřím, že se v Excelu brzy stanete profíkem!
Tiskové sestavy. Zdroj záznamu pro tiskovou sestavu. Průvodce sestavou. Použití databází
Tiskové sestavy Tiskové sestavy se v aplikaci Access používají na finální tisk informací z databáze. Tisknout se dají všechny objekty, které jsme si vytvořili, ale tiskové sestavy slouží k tisku záznamů
Obsah. Několik slov o Excelu 2007 a 2010 9. Operace při otvírání a ukládání sešitu 15. Operace s okny 27. Kapitola 1
Obsah Kapitola 1 Několik slov o Excelu 2007 a 2010 9 Nové uživatelské rozhraní 9 Pás karet 10 Panel nástrojů Rychlý přístup 11 Tlačítko Office 11 Pracovní plocha 12 Nápověda 13 Kapitola 2 Operace při otvírání
Pracovní sešit MS Word pokročilý
Veškerá reprodukce v částečné i úplné formě je bez autorského souhlasu protizákonná. Strana 0 MS Excel pokročilý 2013 Přehled novinek Rychlý přehled Šablony, statistické funkce a další nové nástroje Spolupráce
Popis ovládání. Po přihlášení do aplikace se objeví navigátor. Navigátor je stromově seřazen a slouží pro přístup ke všem oknům celé aplikace.
Popis ovládání 1. Úvod Tento popis má za úkol seznámit uživatele se základními principy ovládání aplikace. Ovládání je možné pomocí myši, ale všechny činnosti jsou dosažitelné také pomocí klávesnice. 2.
WORD 2007 grafický manuál
TLAČÍTKO OFFICE dříve známo jako nabídka Soubor umožňuje práci se souborem (otevřít nový nebo existující, uložit, vytisknou, odeslat, zavřít program, ) Mimo jiné zobrazuje názvy posledních otevřených dokumentů
Služby Microsoft Office 365
Cena: 2000 Kč + DPH Služby Microsoft Office 365 Kurz je určen všem, kteří se chtějí ponořit do tajů Cloud služeb a chtějí naplno využít možnosti Office 365, jako komunikačního nástroje i prostředí pro
Projekty. Úvodní příručka
Projekty Úvodní příručka Sledování úkolů Sharepointový seznam úkolů je praktický nástroj, který vám pomůže udržet si přehled o všem, co je potřeba v projektu udělat. Můžete přidávat data zahájení a termíny
Aplikace Microsoft Office Outlook 2003 se součástí Business Contact Manager
Aplikace Microsoft Office Outlook 2003 se součástí Business Contact Manager Tipy a triky Obsah Tento dokument obsahuje tipy a triky, které vám pomohou maximalizovat produktivitu při používání aplikace
Migrace na aplikaci Outlook 2010
V tomto průvodci Microsoft Aplikace Microsoft Outlook 2010 vypadá velmi odlišně od aplikace Outlook 2003, a proto jsme vytvořili tohoto průvodce, který vám pomůže se s ní rychle seznámit. Dozvíte se o
PowerPoint 2010 Kurz 4
PowerPoint 2010 Kurz 4 Animace... 1 Texty vkládání, formátování... 3 Grafy vkládání, formátování... 5 Grafické objekty... 6 Přechody mezi snímky... 7 CZ.1.07/2.2.00/28.0221 Animace Animace jsou umístěny
Pracovní prostředí Word 2003 versus Word 2010
Zdokonalování gramotnosti v oblasti ICT Pracovní prostředí Word 2003 versus Word 2010 Inovace a modernizace studijních oborů FSpS Vránová Hana 11.7.2012 OBSAH Srovnání pracovního prostředí Word 2003 a
METODICKÝ POKYN PRÁCE S MS PowerPoint - ZAČÁTEČNÍCI. Tento projekt je spolufinancován Evropským sociálním fondem a státním rozpočtem České republiky.
METODICKÝ POKYN PRÁCE S MS PowerPoint - ZAČÁTEČNÍCI Základní rozložení plochy Výchozím stavem při práci je normální zobrazení. pás karet - základní nabídka příkazů Pořadí jednotlivých snímků Základní plocha
Zá kládní nástávení prostr edí operáč ní ho syste mu Windows 7 á vybrány čh áplikáčí
Zá kládní nástávení prostr edí operáč ní ho syste mu Windows 7 á vybrány čh áplikáčí Doporučené změny z výchozího nastavení pro pohodln ější práci s odečítači a digitálními lupami (kombinováno s informacemi
Dotazníky v Teamiu. Nastavení dotazníků. Vytvoření dotazníku
Dotazníky v Teamiu Pomocí dotazníků si můžete vytvářet své vlastní odpovědní formuláře, které následně můžete přiložit k vybraným pozicím. Pokud uchazeč bude na danou pozici chtít reagovat, musí dotazník
Formuláře. Téma 3.2. Řešený příklad č Zadání: V databázi formulare_a_sestavy.accdb vytvořte formulář pro tabulku student.
Téma 3.2 Formuláře Formuláře usnadňují zadávání, zobrazování, upravování nebo odstraňování dat z tabulky nebo z výsledku dotazu. Do formuláře lze vybrat jen určitá pole z tabulky, která obsahuje mnoho
Pro definici pracovní doby nejdříve zvolíme, zda chceme použít pouze informační
1. 1 V programu Medicus Komfort a Medicus Profesionál je možné objednávat pacienty v nově přepracovaném objednávacím kalendáři. Volba Objednávky zpřístupňuje možnosti objednávání pacientů, nastavení pracovní
Tvorba kurzu v LMS Moodle
Tvorba kurzu v LMS Moodle Před počátkem práce na tvorbě základního kurzu znovu připomínám, že pro vytvoření kurzu musí být profil uživatele nastaven administrátorem systému minimálně na hodnotu tvůrce
(IMPACT) CZ.1.07/2.2.00/
Word 2010 Kurz 6 1. Propojování dokumentů MS Office 1 2. Vodoznak 3 3. Hypertextový odkaz 4 4. Osnova 5 5. Hlavní a vnořené dokumenty 7 Propojování dokumentů MS Office Program Word umožňuje kromě vložení
Vzorce. Suma. Tvorba vzorce napsáním. Tvorba vzorců průvodcem
Vzorce Vzorce v Excelu lze zadávat dvěma způsoby. Buď známe přesný zápis vzorce a přímo ho do buňky napíšeme, nebo použijeme takzvaného průvodce při tvorbě vzorce (zejména u složitějších funkcí). Tvorba
Úvod do email systému
Úvod do email systému Základní informace Toto emailové prostředí je rozloženo do tří hlavních částí - rámců. Levý rámec zobrazuje aktuálně přihlášené složky. V pravé části strany se realizuje veškerá činnost
Nápověda k systému CCS Carnet Mini. Manuál k aplikaci pro evidenci knihy jízd
Nápověda k systému CCS Carnet Mini Manuál k aplikaci pro evidenci knihy jízd Vážený zákazníku, vítejte v našem nejnovějším systému pro evidenci knihy jízd - CCS Carnet Mini. V následujících kapitolách
FORMÁTOVÁNÍ 2. Autor: Mgr. Dana Kaprálová. Datum (období) tvorby: září, říjen 2013. Ročník: sedmý. Vzdělávací oblast: Informatika a výpočetní technika
Autor: Mgr. Dana Kaprálová FORMÁTOVÁNÍ 2 Datum (období) tvorby: září, říjen 2013 Ročník: sedmý Vzdělávací oblast: Informatika a výpočetní technika 1 Anotace: Žáci se seznámí se základní obsluhou tabulkového
45 Plánovací kalendář
45 Plánovací kalendář Modul Správa majetku slouží ke tvorbě obecných ročních plánů činností organizace. V rámci plánu je třeba definovat oblasti činností, tj. oblasti, ve kterých je možné plánovat. Každá
Typy souborů ve STATISTICA. Tento článek poslouží jako přehled hlavních typů souborů v programu
StatSoft Typy souborů ve STATISTICA Tento článek poslouží jako přehled hlavních typů souborů v programu STATISTICA, ukáže Vám jejich možnosti a tím Vám dovolí využívat program efektivněji. Jistě jste již
Nepravidelná pracovní doba
1.2.3. Nepravidelná pracovní doba NEPRAVIDELNÁ PRACOVNÍ DOBA Základní informace V PREMIERU můžete zaměstnancům dopředu nastavit nepravidelnou pracovní dobu, která se definuje jako harmonogram směn - tedy
Uživatelský manuál aplikace. Dental MAXweb
Uživatelský manuál aplikace Dental MAXweb Obsah Obsah... 2 1. Základní operace... 3 1.1. Přihlášení do aplikace... 3 1.2. Odhlášení z aplikace... 3 1.3. Náhled aplikace v jiné úrovni... 3 1.4. Změna barevné
VYÚČTOVÁNÍ DANĚ ZE ZÁVISLÉ ČINNOSTI, SRÁŽKOVÉ DAŃE
, VYÚČTOVÁNÍ DANĚ ZE ZÁVISLÉ ČINNOSTI, SRÁŽKOVÉ DAŃE Návod lze analogicky použít i pro ostatní podání na Českou daňovou správu (DPH, výpis z evidence 92, souhrnné hlášení, ). 1) Postavte se do firmy roku,
Excel tabulkový procesor
Pozice aktivní buňky Excel tabulkový procesor Označená aktivní buňka Řádek vzorců zobrazuje úplný a skutečný obsah buňky Typ buňky řetězec, číslo, vzorec, datum Oprava obsahu buňky F2 nebo v řádku vzorců,
Inovace a zkvalitnění výuky prostřednictvím ICT Databázové systémy MS Access složitější konverze dat Ing. Kotásek Jaroslav
Střední průmyslová škola a Vyšší odborná škola technická Brno, Sokolská 1 Šablona: Název: Téma: Autor: Číslo: Anotace: Inovace a zkvalitnění výuky prostřednictvím ICT Databázové systémy MS Access složitější
Spuštění a ukončení databázové aplikace Access
Spuštění a ukončení databázové aplikace Access Aplikaci Access spustíte tak, že vyhledáte její ikonu v nabídce "Start" a klepnete na ní. Najdete ho v Sekci Všechny programy/mircosoft Office. Po výběru
Osnova, hlavní a vnořené dokumenty
Osnova, hlavní a vnořené dokumenty 912 K čemu slouží osnova dokumentu Osnovu lze použít pro zobrazení struktury dokumentu, ale také například pro přesouvání bloků textu nebo změnu úrovně nadpisů. Strukturu
Microsoft Office Project 2003 Zdroje a přiřazení 1. Zdroje pracovní materiálové Lokálně fondu zdrojů 1.1 Pracovní zdroje osoby
1. Zdroje Zdroje jsou lidé, zařízení, vybavení a materiál nutný k dokončení úkolů projektu. V aplikaci Project jsou k dispozici dva typy zdrojů pracovní a materiálové. Ke zdrojům používaným v projektu
Projekt Využití ICT ve výuce na gymnáziích, registrační číslo projektu CZ.1.07/1.1.07/02.0030. MS Excel
Masarykovo gymnázium Příbor, příspěvková organizace Jičínská 528, Příbor Projekt Využití ICT ve výuce na gymnáziích, registrační číslo projektu CZ.1.07/1.1.07/02.0030 MS Excel Metodický materiál pro základní
47 Mapování přístupnosti
47 Mapování přístupnosti Modul Mapování přístupnosti slouží ke správě výsledků mapování architektonických objektů z hlediska přístupnosti a především k evidenci zjištěných skutečností o mapovaných objektech.
3 Formuláře a sestavy Příklad 1 Access 2007
TÉMA: Vytváření formulářů Správce databáze Naše zahrada předpokládá, že bude s vytvořenou databází pracovat více uživatelů. Je třeba proto navrhnout a vytvořit formuláře pro přístup k datům. Zadání: Otevřete
METODICKÝ POKYN PRÁCE S MS PowerPoint - POKROČILÍ. Tento projekt je spolufinancován Evropským sociálním fondem a státním rozpočtem České republiky.
METODICKÝ POKYN PRÁCE S MS PowerPoint - POKROČILÍ Pozadí snímku Pozadí snímku můžeme nastavit všem snímkům stejné nebo můžeme volit pro jednotlivé snímky různé pozadí. Máme několik možností: Pozadí snímku
Archiv elektronických dokumentů Zela
Archiv elektronických dokumentů Zela Instalace po rozbalení servisního balíčku 38 se automaticky spustí instalační program, který nainstaluje potřebné moduly pro provoz archivu dokumentů. Tyto moduly je
Zálohování v MS Windows 10
Zálohování v MS Windows 10 Historie souborů Způsob zálohování jako v MS Windows 8.1 Nastavení Aktualizace a zabezpečení Zálohování nebo Ovládací panely Systém a zabezpečení - Historie souborů Přidat jednotku
Modul 2. Druhá sada úkolů:
Zadání Druhá sada úkolů: Modul 2 Všechny potřebné složky a soubory pro splnění následující sady úkolů se nachází ve složce sada2. 1. Ve složce Ulohy vytvořte šest nových složek (podle obrázku) a pojmenujte
Vytvoření tabulky: V následujícím okně si editujete okno tabulky. Vyzkoušejte si viz podklad Cv_09_Podklad_tabulka.xls a Cv_09_Tabulka.dwg.
1. Tabulky, styly tabulek Obecné texty k vytváření tabulek najdete na této adrese: http://www.fce.vutbr.cz/studium/materialy/autocad/acad_i_cz/defaultce.html Nabídka Kreslení Tabulky. Lze se k nim dostat
MS OFFICE, POWERPOINT
Škola: Autor: DUM: Vzdělávací obor: Tematický okruh: Téma: Masarykovo gymnázium Vsetín Mgr. Petr Koňařík MGV_VT_SS_1S2-D15_Z_OFF_PP.docx Informatika MS Office Powerpoint MS OFFICE, POWERPOINT ÚVOD PowerPoint
Modul Periodická fakturace
Modul Periodická fakturace účetnictví pro živnostníky a malé společnosti O I P... 1 On-line...1 Off-line...1 M P... 3 Přínos pro uživatele... 3 P... 3 Karta nastavení vzoru periodického dokladu... 4 Záložka
Instalace a nastavení PDFCreatoru
Instalace a nastavení PDFCreatoru Program Komunikátor dokáže převést libovolnou tiskovou sestavu do formátu PDF. Aby však mohla tato funkce spolehlivě fungovat, musí být na počítači nainstalován program
Hotline Helios Tel.: 800 129 734 E-mail: helios@ikomplet.cz Pokročilé ovládání IS Helios Orange
Hotline Helios Tel.: 800 129 734 E-mail: helios@ikomplet.cz Pokročilé ovládání IS Helios Orange 2013 BüroKomplet, s.r.o. Obsah 1 Kontingenční tabulky... 3 1.1 Vytvoření nové kontingenční tabulky... 3 2
Ovládání Open Office.org Calc Ukládání dokumentu : Levým tlačítkem myši kliknete v menu na Soubor a pak na Uložit jako.
Ukládání dokumentu : Levým tlačítkem myši kliknete v menu na Soubor a pak na Uložit jako. Otevře se tabulka, v které si najdete místo adresář, pomocí malé šedočerné šipky (jako na obrázku), do kterého
Docházka INTRAWEB. Osobní údaje
Docházka INTRAWEB Ve docházkovém systému je možno používat také tenkého klienta. Přes internetový prohlížeč je možno sledovat docházku zaměstnanců, žádat o dovolenou, schvalovat docházku, atd. Zákazníci,
Pracovní prostředí Excel 2010
Zdokonalování ICT gramotnosti v rámci projektu IMPACT Pracovní prostředí Excel 2010 Inovace a modernizace studijních oborů FSpS Obsah Co je to Excel a k čemu slouží... 3 Co nabízí nová verze Excel 2010:...
Modul Konfigurace. 2006... MTJ Service, s.r.o.
Modul Konfigurace Modul Konfigurace Představení Menu konfigurace sdružuje všechny konfigurační příkazy k celému systému Soft-4-Sale. Dále konfigurace kopíruje jednotlivé moduly systému tzn. že existuje
ERP informační systém
Vážení zákazníci, modul Zakázka Vám přináší moderní vzhled a nové možnosti. A jaké nové vlastnosti a funkce jsou vám k dispozici: začlenění seznamů do hlavního menu rozšíření údajů, na které lze vyhledávat
Google Apps. weby 1. verze 2012
Google Apps weby verze 0 Obsah Obsah... Úvod... Zahájení práce... Nastavení webu... Úprava stránky... Popis prostředí... Rozložení stránky... Nadpis stránky... Úprava textu... Vložení odkazu... 8 Vložení
Styly odstavců. Word 2010. Přiřazení stylu odstavce odstavci. Změna stylu odstavce
Styly odstavců V textu, který přesahuje několik stránek a je nějakým způsobem strukturovaný (což znamená, že se dá rozdělit na části (v knize jim říkáme kapitoly) a jejich podřízené části (podkapitoly),
POZOR!!! INSTALACE POD WINDOWS 200 / XP / VISTA PROBÍHÁ VE DVOU ETAPÁCH A JE NUTNÉ DOKON
Program SK2 Připojení adaptérusk2 k počítači Propojte svůj počítač pomocí přiloženého propojovacího USB kabelu s adaptérem SK2. SK2 v prostředí Windows 2000 - XP - Vista - po propojení počítače s adaptérem
Kontingenční tabulky v MS Excel 2010
Kontingenční tabulky v MS Excel 2010 Autor: RNDr. Milan Myšák e-mail: milan.mysak@konero.cz Obsah 1 Vytvoření KT... 3 1.1 Data pro KT... 3 1.2 Tvorba KT... 3 2 Tvorba KT z dalších zdrojů dat... 5 2.1 Data
Stav přijímacího řízení
Stav přijímacího řízení V modulu se zaznamenává rozhodnutí děkana o přijetí či nepřijetí uchazeče ke studiu včetně odůvodnění. V případě, že uchazeč nebyl přijat a podá si žádost o přezkoumání rozhodnutí,
Použití Office 365 na iphonu nebo ipadu
Použití Office 365 na iphonu nebo ipadu Úvodní příručka Kontrola e-mailů iphone nebo ipad si můžete nastavit tak, aby odesílal a přijímal poštu z vašeho účtu Office 365. Kontrola kalendáře z libovolného
Vlastnosti dokumentu/stránky
Vlastnosti dokumentu/stránky Formát stránky papíru pro tisk V záložce Rozložení stránky na pásu karet najdeme vše potřebné pro přípravu dokumentu před tiskem. 1) Záložka Rozložení stránky 2) Změna Orientace
Návod k použití programu Business Plan
Návod k použití programu Business Plan Osnova Po spuštění programu... 3 Otevření existujícího projektu... 4 Prostředí programu... 5 Váš obchodní plán... 6 Náhled a tisk... 6 Uložení... 6 Vážený uživateli,
EXCEL IV. část. 7. Vzorce a funkceuložení, tisk a doplňky 8. Používané zkratky. Zpracoval: Ing. Pavel branšovský. pro potřebu VOŠ a SŠSE
EXCEL 2007 IV. část 7. Vzorce a funkceuložení, tisk a doplňky 8. Používané zkratky Zpracoval: Ing. Pavel branšovský pro potřebu VOŠ a SŠSE Volně použito podkladů z "Microsoft Office EXCEL 2007, Petr Broža,
Sestavy. Téma 3.3. Řešený příklad č Zadání: V databázi zkevidence.accdb vytvořte sestavu, odpovídající níže uvedenému obrázku.
Téma 3.3 Sestavy Sestavy slouží k výstupu informací na tiskárnu. Tisknout lze také formuláře, ale v sestavách má uživatel více možností pro vytváření sumárních údajů. Pokud všechna pole, která mají být
Úvodní příručka. Správa souborů Kliknutím na kartu Soubor můžete otevřít, uložit, vytisknout a spravovat své soubory Wordu.
Úvodní příručka Microsoft Word 2013 vypadá jinak než ve starších verzích, proto jsme vytvořili tuto příručku, která vám pomůže se s ním rychle seznámit. Panel nástrojů Rychlý přístup Příkazy tady umístěné
Nápověda k systému CCS Carnet Mini
Nápověda k systému CCS Carnet Mini Manuál k aplikaci pro evidenci knihy jízd Vážený zákazníku, vítejte v našem nejnovějším systému pro evidenci knihy jízd - CCS Carnet Mini. V následujících kapitolách
VKLÁDÁNÍ OBJEKTŮ - tabulka
VKLÁDÁNÍ OBJEKTŮ - tabulka Autor: Mgr. Dana Kaprálová Datum (období) tvorby: srpen 2013 Ročník: šestý Vzdělávací oblast: Informatika a výpočetní technika 1 Anotace: Žák se orientuje v prostředí aplikace
Access. Tabulky. Vytvoření tabulky
Access správa databáze (tabulky, relace, omezující podmínky, data...) uživatelské prostředí pro práci s databází (formuláře, sestavy, datové stránky, makra...) ukázková aplikace Northwind hlavní okno databáze
3 Makra Příklad 4 Access 2007. Ve vytvořené databázi potřebuje sekretářka společnosti Naše zahrada zautomatizovat některé úkony pomocí maker.
TÉMA: Vytváření a úprava maker Ve vytvořené databázi potřebuje sekretářka společnosti Naše zahrada zautomatizovat některé úkony pomocí maker. Zadání: Otevřete databázi Makra.accdb. 1. Vytvořte makro Objednávky,
PRACUJEME S TSRM. Modul Samoobsluha
PRACUJEME S TSRM Modul Samoobsluha V této kapitole Tato kapitola obsahuje následující témata: Téma Na straně Přehled kapitoly 6-1 Užití modulu Samoobsluha 6-2 Přihlášení k systému 6-3 Hlavní nabídka TSRM
Modul Statistika poskytuje přehled o počtu studentů na fakultách, v jednotlivých programech, oborech, apod.
Statistika Modul Statistika poskytuje přehled o počtu studentů na fakultách, v jednotlivých programech, oborech, apod. 1. Spuštění modulu Statistika 2. Popis prostředí a ovládacích prvků modulu Statistika
Nastavení programu pro práci v síti
Nastavení programu pro práci v síti Upozornění: následující text nelze chápat jako kompletní instalační instrukce - jedná se pouze stručný návod, který z principu nemůže popsat všechny možné stavy ve vašem
Správa obsahu webové platformy
Správa obsahu webové platformy www.dobrovolnik.net Bc. Irina Kushnareva PRAHA 2019 Tento dokument byl vypracován v rámci projektu Dobrovolnictví ve veřejné správě, reg. č. CZ.03.3.X/0.0/0.0/15_018/0005458,
Elektronická spisová služba
Univerzitní informační systém Univerzita Konštantína Filozofa v Nitre Elektronická spisová služba Svazek 19 Verze: 0.49 Datum: 11. března 2016 Autor: Jitka Šedá, Martin Tyllich Obsah Seznam obrázků 5
METODICKÝ POKYN PRÁCE S MS Word MÍRNĚ POKROČILÍ. Tento projekt je spolufinancován Evropským sociálním fondem a státním rozpočtem České republiky.
METODICKÝ POKYN PRÁCE S MS Word MÍRNĚ POKROČILÍ Formátování textu Text formátujeme (určujeme jeho vlastnosti) na pásu karet DOMŮ. U textu můžeme formátovat font, velikost písma, řez, barvu písma, barvu
Příručka Vzdělávacího střediska Konero ke kurzu Milan Myšák
MS PowerPoint (verze 2010) Příručka Vzdělávacího střediska Konero ke kurzu Milan Myšák e-mail: milan.mysak@konero.cz Obsah 1. Seznámení s prezentacemi 2. Zobrazení prezentace 3. Nastavení programu a prezentace
Tento projekt je spolufinancován Evropským sociálním fondem a státním rozpočtem České republiky. PORTÁL KUDY KAM. Manuál pro administrátory. Verze 1.
Tento projekt je spolufinancován Evropským sociálním fondem a státním rozpočtem České republiky. PORTÁL KUDY KAM Manuál pro administrátory Verze 1.0 2012 AutoCont CZ a.s. Veškerá práva vyhrazena. Tento
Supernova 16 Ovládací zkratky. Akce Funkce Stolní počítač Přenosný počítač Automatické popisování grafických objektů LEVÝ CONTROL + PRAVÁ HRANATÁ
Supernova 16 Ovládací zkratky Akce Funkce Stolní počítač Přenosný počítač Automatické popisování grafických objektů PRAVÁ HRANATÁ G Otevřít kontextové menu ovládacího panelu ZÁVORKA MEZERNÍK Předčítací
SIMULTRAIN - UŽIVATELSKÝ MANUÁL
PM PROGRAMME NW XXX_YYMMDD Název záznamu Pragoeduca, a.s. Martin Suchý, garant programu SIMULTRAIN - UŽIVATELSKÝ MANUÁL 1 OBSAH 1 OBSAH... 2 2 SIMULTRAIN V7... 3 3 ÚVOD... 4 4 SPUŠTĚNÍ... 5 5 PRŮBĚH...
